国务院:除重特大项目外 环评审批不再作为项目核准前置条件

来源:中国政府网发布时间:2014-12-31 09:49:59

索比光伏网讯:国办发〔2014〕59号

各省、自治区、直辖市人民政府,国务院各部委、各直属机构:

《精简审批事项规范中介服务实行企业投资项目网上并联核准制度的工作方案》已经国务院同意,现印发你们,请认真贯彻执行。

国务院办公厅

2014年12月10日

(此件公开发布)

精简审批事项规范中介服务实行

企业投资项目网上并联核准制度的工作方案

一、改革的必要性

2013年以来,为落实国务院关于加快转变政府职能、简政放权的工作部署,发展改革委会同有关方面通过修订政府核准的投资项目目录大幅减少核准事项,通过修订核准办法努力提高办事效率,通过探索建立纵横联动协管机制加强事中事后监管,改革成效逐步显现。但是,企业投资项目核准仍然存在前置审批手续繁杂、效率低下,依附于前置审批的中介服务行为不规范、收费不合理等突出问题,根本原因是政府管理理念转变滞后,职能转变不到位,仍然习惯于以事前审批代替事中事后监管。因此,深化改革企业投资项目核准制度势在必行,刻不容缓。

二、改革目标和重点任务

按照实现“精简审批事项、网上并联办理、强化协同监管”的目标,改革的重点任务包括:一是精简与项目核准相关的行政审批事项;二是实行项目核准与其他行政审批网上并联办理;三是规范中介服务行为;四是建设投资项目在线审批监管平台,构建纵横联动协管体系。

三、重点工作任务及进度安排

(一)清理。清理原则:一是属于企业经营自主权的事项,一律不再作为前置条件。二是对法律法规没有明确规定为前置条件的,一律不再作为前置审批。三是对法律法规明确规定为前置条件的,除确有必要外,都要通过修改法律法规,一律不再作为前置审批。四是核准机关能够用征求相关部门意见方式解决的事项或者能够通过后续监管解决的事项,一律不再作为前置审批。五是除特殊需要并具有法律法规依据外,有关部门一律不得设定强制性中介服务,不得指定中介机构。

有关部门要按照上述原则,分别清理本系统正在实施的前置审批及中介服务(包括名称、依据、内容、流程、时限等),提出精简审批事项、规范中介服务的意见,对确需保留在项目开工前完成的审批事项及中介服务(包括设定强制性中介服务、指定中介机构)作出说明,于2014年底前报送发展改革委、中央编办。

对属于企业经营自主权的前置手续,由发展改革委、中央编办确认后于2014年底前公布取消。

(二)确认。发展改革委、中央编办组织专家逐项审核,确认取消、整合、保留的审批事项及中介服务,以及需要修改的法律、行政法规和规章、规范性文件,于2015年1月底前送法制办和有关部门。

(三)修法。一是法制办提出修改相关行政法规的建议,于2015年6月底前按程序报批。二是法制办于2015年6月底前报国务院,由国务院提请全国人大常委会修改相关法律。如果暂时不能修法,由国务院向全国人大常委会建议暂停执行相关法律条款,同时抓紧推进修法程序。三是地方人民政府提请地方人大常委会修改相关地方性法规。

(四)公布。一是对没有法律法规依据的部门规章、规范性文件设定的前置审批及中介服务,有关部门于2015年2月底前通过修改部门规章、规范性文件予以取消。二是视工作进展情况,及时公布法律、行政法规和地方性法规的修改决定。三是对依据法律法规制定的部门规章、规范性文件所设定的前置审批及中介服务,有关部门根据修改后的法律法规对规章、规范性文件进行修改并公布。四是上述工作完成后,中央编办、发展改革委组织有关部门和地方,统一制定并公布保留的审批事项及其强制性中介服务事项目录。

(五)立法。发展改革委会同有关部门研究起草政府核准和备案投资项目管理条例,于2015年6月底前报国务院,实行新的网上并联核准制度,主要内容包括:

一是精简前置审批。只保留规划选址、用地预审(用海预审)两项前置审批,其他审批事项实行并联办理。对重特大项目,也应将环评(海洋环评)审批作为前置条件,由发展改革委商环境保护部、海洋局于2014年底前研究提出重特大项目的具体范围。

二是优化审批程序。其他确需保留在项目开工前完成的审批事项,与项目核准实行并联办理。对于在同一阶段同一部门实施的多个审批事项予以整合,“一次受理、一并办理”。各有关部门都要按照公开透明的要求,制定发布工作规则、办事指南,并公开受理情况、办理过程、审批结果等,主动接受社会监督。

三是规范中介服务。确立中介机构的市场主体地位,企业自主选择中介服务。编制行政审批所需申请文本等工作,企业可按照要求自行完成,也可自主委托中介机构开展,行政机关不得干预。行政机关委托开展的评估评审等中介服务,要通过竞争方式选择中介机构,一律由行政机关支付服务费用并纳入部门预算,严格限定完成时限。中介机构要不断提高服务能力和水平。有关部门要进一步规范中介服务市场秩序,对中介机构出具假报告、假认证等违法违规行为要依法严肃查处,造成严重后果的,要依法从严惩处。

四是加强纵横联动,确保监管到位。坚持“各负其责、依法监管”的原则,建立纵横联动协管体系,将工作重心从事前审批转向事中事后监管。企业依法取得审批手续后,按照批准的建设方案,自行决定开工建设。结合企业信用信息公示系统,建立投资项目建设信息在线报告制度。对于未依法取得审批手续即开工建设的,有关部门要依法查处。建立企业和中介机构信用档案制度,向社会公开有关信息,将企业和中介机构信用记录纳入国家统一的信用信息平台。

(六)建网。“先横后纵”,在政府外网上部署建设投资项目在线审批监管平台。核准机关受理申请后生成的项目代码,作为整个项目建设周期唯一的身份标识,并与社会信用体系对接。

一是实现中央层面“横向联通”。发展改革委会同相关部门加快建设中央层面的投资项目在线审批监管平台。有关部门根据新的核准制度要求,建立健全本部门在线审批监管平台,与投资项目在线审批监管平台联接,尽快实现“信息共享”,2015年6月底前开始试运行。发展改革委要会同有关部门通过这一平台,及时发布区域性、行业性发展规划和宏观政策、产业调控、国土、环保等方面信息,引导企业投资行为,接受社会监督。

二是实现全国范围“纵向贯通”。尽快确立满足保密要求的统一接口标准,协调有关部门按照统一标准分别建立本系统的在线审批监管平台并适时联通,形成覆盖全国的投资项目在线审批监管平台,加快实现“网上办理”,2015年底前开始试运行。

三是依托在线审批监管平台,实现纵横协同监管。投资项目在线审批监管平台设置电子监察功能,全程跟踪、及时预警、严肃问责。企业凭项目代码可实时查询办理情况,实现外部监督。

四、组织落实

发展改革委会同有关部门组成制度、技术专门工作小组,抓紧推动重点工作任务的落实。

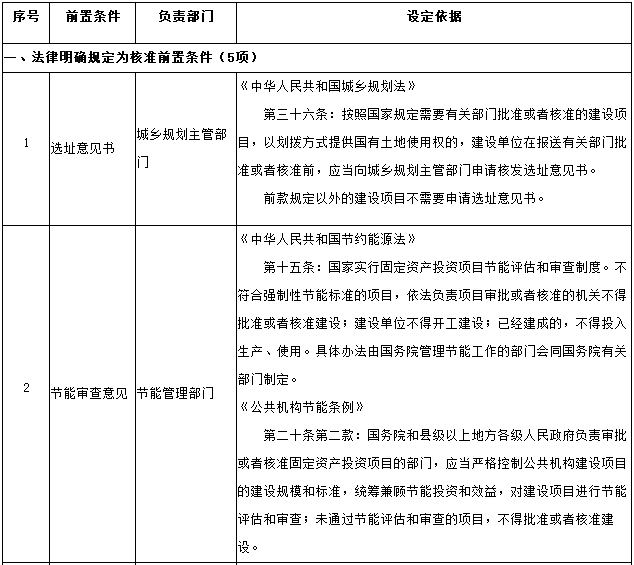

附件:企业投资项目核准的前置审批事项及设定依据一览表

附件

企业投资项目核准的前置审批事项及设定依据一览表

原标题:国务院办公厅关于印发精简审批事项规范中介服务实行企业投资项目网上并联核准制度工作方案的通知

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
浙江70MW光伏项目环评受理公示来源:温州市生态环境局文成分局 发布时间:2026-11-02 09:34:08

本文介绍了浙江温州文成县拟建的70MW光伏发电项目环评受理公示信息。项目由文成县浙新绿能光伏发电有限公司投资建设,选址于玉壶、周壤和大峃镇,占地约118.5万平方米,主要租用茶园、果园等园地。总投资2.9亿元,设计交流侧装机容量69.92MW,直流侧为77.00966MWp,全部采用655Wp单晶硅双面双玻N型Topcon组件,共117572块,划分为21个光伏子方阵;每组串28块组件串联,26–29串并联接入一台460kW组串式逆变器。项目计划2027年3月开工,同年12月建成,总工期9个月。

四川100MW光伏项目环评拟批复!来源:攀枝花市人民政府 发布时间:2026-10-28 09:22:14

四川攀枝花市生态环境局于10月21日公示拟批复盐边四平山光伏发电项目环评文件。该项目位于盐边县新九镇四平山区域,总投资4.05亿元,由东锅新能源(盐边)有限公司建设,属新建清洁能源工程。项目主体包括100MW光伏阵列、220kV升压站及配套氢储能站。光伏部分采用固定式单晶硅组件(630Wp),共安装约19万块,配置313台逆变器和29台35kV箱变;所发电量经4回35kV集电线路汇入升压站,升压至220kV后通过1回送出线路接入安宁220kV变电站并网。项目总施工工期为14个月。(199字)

蒙西—天津南特高压通道的核心配套新能源外送项目--库布齐沙漠基地鄂尔多斯400万千瓦新能源项目送出工程实现全线贯通来源:内蒙古广播电视台 发布时间:2026-10-27 10:44:04

库布齐沙漠基地鄂尔多斯400万千瓦新能源项目送出工程于10月24日实现全线贯通,标志着蒙西—天津南特高压通道核心配套外送项目完成主体架线施工。该工程总投资19.4亿元,起于500千伏大路变电站,经新建的布尔陶变电站,接入1000千伏鄂尔多斯特高压站,新建500千伏变电站2座、线路279公里、铁塔340基。自2025年12月开工以来,建设团队在不足12个月的沙漠施工窗口期内,克服风沙与复杂地形挑战,高效推进工期。工程投运后,每年可向京津冀地区输送绿电约140亿千瓦时,有力支撑区域用电增长,并助力库布齐沙漠生态修复与蒙西—天津南通道输电效益提升。目前正全力开展设备安装、系统联调及验收工作,确保2026年11月按期投产。(199字)

云南160MW光伏项目环评获批!来源:临沧市生态环境局 发布时间:2026-10-27 10:33:13

云南临沧市博尚光伏发电项目(二期)于10月19日获生态环境部门环评批复。该项目由临沧核泽新能源有限公司投资建设,总投资6.4亿元,位于临翔区博尚镇及圈内乡多个行政村。工程规划交流侧装机容量160MW,直流侧达360MWp,容配比2.25,采用575Wp单面单晶硅光伏组件共计62.61万块。全站划分为50个3.2MW发电单元,每单元配备1台3200kW箱式变压器和10台320kW组串逆变器。项目突出生态融合理念,运营期将在全部光伏阵列下方实施“茶光互补”模式,开展茶树种植,实现清洁能源开发与农业生产的协同利用。

总投资超9亿元!国能两个光伏项目环评公示来源:重庆市万州区生态环境局 发布时间:2026-10-27 09:42:07

本文介绍了国能集团在重庆市万州区布局的两个大型光伏项目环评公示情况。其中,龙沙光伏项目装机容量172MW,总投资约7.1亿元,选址于龙沙镇、响水镇等地,采用650Wp双面单晶硅组件及460kW逆变器,规划建设43个光伏发电单元和7回35kV集电线路,总占地超313万平方米,工期30个月;燕山农(林、渔)光互补项目装机容量50MW(峰值65.02MWp),总投资约1.91亿元,位于燕山乡,采用660Wp N型单晶硅组件与柔性/固定支架结合方式,配套17台箱变及110kV升压站,建设周期12个月。两项目合计装机222MW,总投资逾9亿元。

2.39GW!贵州公布2026年7-9月风光项目核准备案清单来源:贵州省能源局 发布时间:2026-10-21 09:21:33

贵州省能源局于2026年10月20日公布2026年7月至9月风电、光伏发电项目核准备案结果:共批准22个新能源项目,总装机规模达2.39吉瓦(GW)。这批项目严格依据《贵州省企业投资项目核准和备案管理办法》(黔府发〔2018〕7号)履行审批程序,涵盖风电与光伏两类可再生能源类型。公告旨在落实国家及省级能源发展规划,推动清洁能源项目建设落地,并同步发布了包含项目名称、建设地点、装机容量等详细信息的附件清单。该批核准项目是贵州加快构建新型电力系统、扩大可再生能源供给能力的重要阶段性成果,也为后续并网投产和消纳调度提供了基础依据。(199字)

姚安县行政审批局关于光禄光伏发电项目(一期)水土保持方案报告书拟审批公示来源:姚安县人民政府 发布时间:2026-10-15 06:30:17

姚安县行政审批局拟对光禄光伏发电项目(一期)的水土保持方案报告书进行审批,并于2026年10月13日至19日开展审批前公示。该项目位于姚安县太平镇白石地村委会和栋川镇仁和村委会,属新建光伏发电工程,直流装机容量43.3384MW,交流总装机容量35MW,主要建设内容包括14个光伏子阵、箱逆变单元、8.092公里集电线路(含直埋与架空段)、7.15公里场内道路及一座升压站。项目总占地53.40公顷,以园地(果园)为主,辅以交通运输用地;其中永久占地1.63公顷,临时占地51.77公顷。建设单位为金江能源开发(姚安)有限公司,水土保持方案由云南博露环保科技有限公司编制,审批受理时间为2026年9月20日,报批稿收件时间为10月13日。

姚安县65MW光伏发电项目水土保持方案报告书拟审批公示来源:姚安县行政审批局 发布时间:2026-10-10 09:29:00

本文为姚安县行政审批局关于《大龙潭光伏发电项目水土保持方案报告书》的审批前公示。项目位于姚安县栋川镇大龙口村和白龙寺村,属新建65MW光伏发电工程,建设内容包括10个光伏大方阵、22个子方阵、249台组串式逆变器、130208块650Wp单晶硅双面组件及22台不同容量箱式变压器;配套建设35kV地埋电缆线路1.55公里、场内道路3.36公里,并占用土地54.65公顷(含永久占地3.56公顷、临时占地51.09公顷)。项目主要占地类型为林地与草地。公示期为2026年9月30日至10月12日,旨在依据相关法律法规征求公众意见。

内蒙古呼和浩特经开区公示2026第三季度分布式光伏项目建设规模审批配置情况来源:呼和浩特经济技术开发区官网 发布时间:2026-10-10 09:21:31

呼和浩特经济技术开发区公示了2026年第三季度分布式光伏项目建设规模审批配置情况。本季度全区可开放容量为119.9兆瓦,其中如意总部基地占95.8兆瓦、沙尔沁片区占24.1兆瓦;当前剩余可用容量为116.5兆瓦。截至季末,共受理并完成初审项目14个,全部通过专家评审,总装机容量3.405兆瓦,涵盖11个非自然人户用项目(1.505兆瓦)和3个一般工商业项目(1.9兆瓦)。同时,有2个已备案超6个月但未开工的项目因土地租金问题未能启动,依据《规程》将被回收相应建设规模容量(合计236千瓦)。公示旨在保障分布式光伏项目规范、有序实施。

宜兴高效审批护航光伏发电项目快落地来源:宜兴日报 发布时间:2026-09-30 11:40:52

本文介绍了宜兴市通过优化审批服务,高效推动光伏发电项目落地的实践。以江苏嘉力电力在西渚镇白塔村实施的500kW整村连片分布式光伏项目为例,该项目整合闲置屋顶资源,实行统一规划、统一并网,探索集约化、规模化开发路径,助力乡村振兴。市政务服务中心项目投资服务窗口启动高效审批机制,联动发改委、供电公司等部门靠前服务、同步核验,实现备案手续“一个工作日办结”。此举依托市数据局持续压缩审批时限、精简环节、前移服务关口等改革举措,体现了营商环境优化成效。未来,宜兴将持续推行主动、靠前、精准的审批服务,赋能产业发展与乡村振兴。(198字)

重庆超120MW农光互补光伏项目环评公示来源:重庆市万盛经开区生态环境局 发布时间:2026-09-30 08:54:28

重庆市万盛经开区南桐农光互补项目近日通过环评受理公示。该项目位于万盛经济技术开发区南桐镇,总用地面积约181.79万平方米,总投资约3.92亿元,建设工期24个月。项目采用“光伏+农业”模式,直流侧装机容量达120.7981兆瓦,交流侧额定输出容量为100.16兆瓦,共安装近19.33万块625瓦双面双玻单晶硅光伏组件,并配套建设313台320千瓦组串式逆变器及42台箱式变压器。同步规划建设2044.26亩魔芋种植示范基地,实现光伏发电与特色农业协同发展。项目由重庆市万盛经开区粤能新能源有限公司投资建设,其控股股东为广东省电力开发有限公司,最终实控方为广东省能源集团有限公司。
