内蒙古2014年地面光伏电站装机容量指标大幅增加

来源:发布时间:2014-09-30 08:51:59

   7月16日,内蒙古发改委下发《关于重新报送2014年光伏发电项目年度建设实施方案的通知(内发改能源子[2014]981号)》。

该文件的核心内容为:2013年底前已核准、备案的太阳能光伏发电项目将不占用2014年光伏发电项目建设指标。那这些不占用指标的项目包含哪些项目呢?

2013年11月7日,内蒙古自治区发展和改革委员会下发《关于我区太阳能发电项目试行盟市备案管理的通知》,文件提出当时已经核准或者拿到路条的项目等同备案,这些项目的分布情况如下表所示。

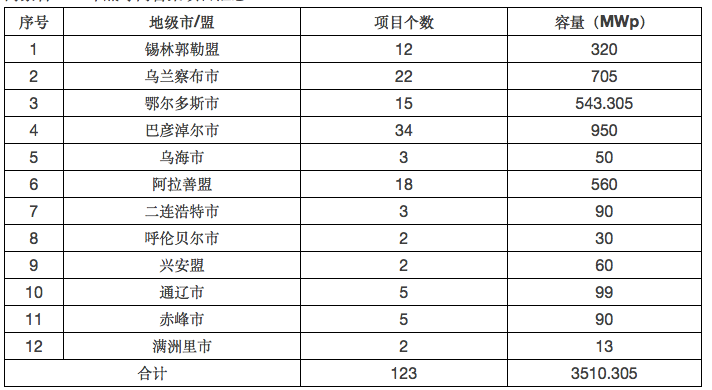

内蒙古2013年底等同备案项目汇总

内蒙古2013年底等同备案项目汇总

从上表可以看出,一共有123个项目,均为地面电站项目,累计容量为3510.305MWp。而国家给内蒙古2014年的备案容量为500MWp的地面电站、50MWp的分布式光伏,远低于全省等同备案的容量。

今年年初去内蒙古时,从当地政府和投资业主方了解到,内蒙古在寻找解决这3.5GW储备容量的解决方案。一种说法是,利用国家的配额指标,逐年消化这3.5GW项目,再此之前暂停新项目的备案。这一方案受到大多数人的反对!因为按3510:500的速度,近5年应该是没有新机会了,大家就没有什么干头了。另外一种说法是,很多盟市采用“指标竞拍”的方式,单位装机容量的土地,谁给的价格高,指标就给谁。光伏项目本来就是微利,这种方案将投资业主的利润压到底,让很多业主苦不堪言!

这一政策出台,问题迎刃而解!根据文件,之前3.5GW的项目,只要在2014年底获得各项支持性文件并建成投产的,不占用2014年的备案指标,享受国家的光伏标杆电价;但2014年未投产的,之前的备案身份就自动作废,需要按相关规定重新备案。

可以想象,在现在内蒙古地面电站“指标难求”的状态下,这123个项目的业主肯定会立马开动起来!毫无疑问,这3.5GW的项目不会今年都建成,估计有三分之一今年能上马。那另外2GW左右的指标就报废了。即使落实1GW,再加上新备案的0.5GW,那今年内蒙古的光伏项目估计可以建成1.5GW。今年6月份,国家能源局强调今年的光伏装机容量要保证10GW。很显然,这是年中了解了各地分布式和地面电站项目的建设情况后,为全国实现10GW的一个重要举措。

另外,文件还要求内蒙古电力(集团)有限责任公司和内蒙古东部电力有限公司主动配合业主开展接入电网手续,及时出具接入系统评审意见;并特别要求各盟市,防止倒卖指标等违法违规行为!

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
广东韶关加快推进分布式光伏发电项目“四可”接入改造工作来源:广东省韶关市发展和改革局 发布时间:2026-10-13 09:58:57

韶关市发改委印发通知,全面推进分布式光伏发电项目“可观、可测、可调、可控”(简称“四可”)接入改造工作,落实国家《分布式光伏发电开发建设管理办法》(2025年7号文)要求。通知明确:新建项目自文件印发之日起须选用符合“四可”技术规范的设备,未达标者不予并网;存量项目分类分批改造——装机400千瓦及以上项目须于2026年12月15日前完成,400千瓦以下项目延至2027年12月15日前完成,自然人户用项目则按电网实际需求有序推进。通知还细化了投资界面划分,明确项目投资主体与电网企业在设备建设及运维中的责任,并对市、县发改部门及电网企业的统筹协调、台账管理、进度督导和日常巡检等职责作出具体部署。(199字)

内蒙古固阳县分布式光伏项目优选结果公示来源:固阳县人民政府 发布时间:2026-10-13 09:05:53

本文为内蒙古固阳县分布式光伏项目竞争性配置优选结果的公示文件。为贯彻落实国家“双碳”战略,推动能源结构绿色转型,盘活闲置资源,并服务乡村振兴与低碳发展目标,固阳县发改委依据国家及自治区、包头市相关政策要求,委托内蒙古旭安能源科技有限公司组织专家委员会开展项目优选工作。经专家组评审并提交意见,固阳县发改委研究决定对拟入选的分布式光伏项目予以公示,公示期为2026年10月12日至15日。公示期内,参与优选的项目业主如对评审结果有异议,可提交书面质疑,县发改委将在三个工作日内予以书面答复。

沙特福里斯2GW光伏电站项目桩基工程全面完工来源:能建国际集团 发布时间:2026-10-10 14:20:48

沙特福里斯2GW光伏电站项目桩基工程已于10月6日全面完工,正式转入支架与组件安装阶段。该项目位于沙特沙漠腹地,面临高温酷暑、昼夜温差大、地质条件复杂及有效作业时间短等多重挑战。承建方中国能建国际集团联合广东火电与西北院组成联营体,通过科学排产、工艺优化、分时段作业及关键工序全过程管控,保障了施工安全与质量,如期完成全部桩基任务。同时,项目积极推进属地化建设,吸纳当地员工并开展技能培训,提升本地团队履约能力。作为沙特“2030愿景”新能源重点工程,项目投运后预计年发电量59.7亿千瓦时,将显著优化当地能源结构,支撑沙特能源转型目标。(198字)

117户拟清理!安徽鸠江区公示核查长期未建成并网及并网后无电量分布式光伏项目来源:鸠江区发展和改革委员会 发布时间:2026-10-10 10:26:33

安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。

内蒙古呼和浩特经开区公示2026第三季度分布式光伏项目建设规模审批配置情况来源:呼和浩特经济技术开发区官网 发布时间:2026-10-10 09:21:31

呼和浩特经济技术开发区公示了2026年第三季度分布式光伏项目建设规模审批配置情况。本季度全区可开放容量为119.9兆瓦,其中如意总部基地占95.8兆瓦、沙尔沁片区占24.1兆瓦;当前剩余可用容量为116.5兆瓦。截至季末,共受理并完成初审项目14个,全部通过专家评审,总装机容量3.405兆瓦,涵盖11个非自然人户用项目(1.505兆瓦)和3个一般工商业项目(1.9兆瓦)。同时,有2个已备案超6个月但未开工的项目因土地租金问题未能启动,依据《规程》将被回收相应建设规模容量(合计236千瓦)。公示旨在保障分布式光伏项目规范、有序实施。

520MW!陕西公示2026年分散式风电、小型地面光伏电站项目来源:陕西省发展和改革委员会 发布时间:2026-10-09 09:19:43

陕西省发改委于2026年10月8日公示2026年度分散式风电和小型地面光伏电站项目清单,共确定22个项目,总建设规模达52万千瓦(即520MW)。此举旨在落实全省“三个年”活动部署,推动高碳行业节能降碳,拓展新能源多元化开发路径,支撑“十五五”时期经济社会发展与能源绿色低碳转型的高质量开局。项目遴选在各市申报基础上,经统筹评估后确定,纳入省级年度建设计划。公示期为2026年10月8日至13日,期间接受实名书面异议反馈。

中国企业开发,阿塞拜疆首个竞拍机制光伏电站投产来源:TaiyangNews 发布时间:2026-10-09 09:14:33

阿塞拜疆巴库加拉达格区的100MW戈布斯坦光伏电站正式投产,系该国首个通过公开竞拍机制开发的可再生能源项目。该项目由中企寰泰能源旗下寰能国际控股有限公司开发,于2024年以0.0354美元/千瓦时的最低报价中标。电站全面运行后,年发电量约2亿千瓦时,预计每年可节约天然气4500万立方米、减少碳排放9.7万吨。其投运使阿塞拜疆可再生能源总装机达2.17GW(含85座电站),占全国总装机容量约21.5%,其中光伏装机为378.2MW(10座)。该国还计划于2027年底前新增约1.5GW可再生能源项目。此外,多家中国企业正拓展在阿业务,包括建设光伏组件厂、考察风电与绿氢等项目。

想装光伏哪家靠谱?听听装过的人怎么说来源:TCL 发布时间:2026-10-08 17:05:46

本文围绕农村家庭安装光伏电站的实际决策难题展开,聚焦“如何选择靠谱的光伏品牌”这一核心问题。文章首先提醒用户装前需厘清三大关键:屋顶适配性、合作模式(自投或开发分成)、长期运维保障;继而以TCL光伏科技为案例,系统介绍其在品牌实力(背靠TCL集团、50万用户规模)、方案定制能力(覆盖200+房型及美学化产品)、专业安装与严控损耗、高效并网流程、全链条智能运维(含AI巡检、无人机诊断、组件级优化)以及延伸收益服务(绿电交易、绿证与碳普惠)等方面的综合优势;最后指出,选择TCL可有效规避小品牌失联、方案不匹配、结算不透明等常见风险,本质是选择一份覆盖二十年生命周期的可靠保障。(198字)

水面漂浮式光伏电站供应商全球领跑者:阳光水面光伏连续九年蝉联第一来源: 阳光水面光伏 发布时间:2026-10-08 17:02:27

本文介绍了阳光水面光伏科技股份有限公司作为全球水面漂浮式光伏(FPV)电站供应商的领先地位与发展实践。在土地资源紧张与能源转型加速背景下,漂浮光伏因节约用地、提升发电效率、实现水域综合利用等优势,正迈向规模化应用阶段。阳光水面光伏依托母公司阳光电源的技术积累,自2016年成立以来,连续九年位居全球FPV系统出货量第一,是全球首个GW级水面光伏系统供应商。截至2025年底,其累计应用容量达4.3GW,落地项目超340个,覆盖12个国家并建立本地化交付能力。公司以全栈式解决方案为核心壁垒,涵盖浮体、锚固、逆变升压及消浪系统,并牵头制定全球首个漂浮光伏锚固标准,拥有300余项专利。其标杆项目遍及中国沉陷区、新加坡水库、印尼深水区及欧洲湖泊等地,验证了复杂环境下的工程适配能力。文章还指出,阳光水面光伏正推动行业向标准化、本地化和海上化方向发展。(199字)

新疆600MW光伏治沙项目EPC弃标!来源:智汇光伏 发布时间:2026-10-08 09:55:02

新疆叶城县鑫隆凯盛600MW光伏治沙项目EPC总承包招标于6月5日公示中标结果,中铁十五局集团西南工程有限公司联合山东省环能设计院股份有限公司以18.28亿元(2.539元/W)中标。该项目装机容量600MW(安装容量720MWp),配套60MW/120MWh储能系统,容配比1.2,涵盖勘察设计、升压站及外送线路建设、光伏区施工、用地协调、复垦复耕、设备采购安装、并网调试及质保等全过程EPC工作。但截至9月20日,中标人未在规定期限内签订书面合同,经招标人多次催告仍未履约,且无正当理由,依据招标文件被认定为放弃中标资格,项目因此废标,将重新组织招标。

贵州下达143万千瓦风光项目年度建设计划来源:贵州省能源局 发布时间:2026-10-08 09:24:08

贵州省能源局于9月29日下达2026年度风电光伏发电项目建设计划,共涉及20个项目、总装机容量143万千瓦。其中,光伏项目1个(纳雍县寨乐苗箐光伏电站),装机10万千瓦;风电项目19个,合计133万千瓦。通知明确项目核准与备案时限:所有风电项目须在2028年3月29日前完成核准,光伏项目须在2027年9月29日前完成备案;逾期未完成的,将取消其建设计划指标。文件要求毕节市、黔东南州能源主管部门及有关企业加快前期工作,严格按期推进核准(备案)和建设实施,以落实国家及省级新能源发展政策。(199字)
