美国储能项目可通过三种方式在电力市场中获取收入

来源:中国储能网发布时间:2018-07-11 16:47:04

美国目前的储能容量正在激增。2017年的储能总装机容量超过了1000兆瓦时,创历史新高。研究机构预计2018年美国新增的储能容量超过1000兆瓦时,容量规模将增加近一倍,2018年所增加的储能容量相当于前四年增加的储能容量的总和。

然而,这种指数性增长主要受到在美国在有组织的电力市场之外运营的垂直一体化公用事业公司的影响,这些公司为美国三分之二的电力消费者提供服务。那么储能系统将如何进入这些市场,并获取收入呢?

储能项目可以通过三种方式在美国有组织的电力市场中获取收入:平台、产品、支付日。然而,不同的储能项目将以不同的方式利用这些潜在的收入来源,投资者需要获得那些能够驾驭复杂且不断变化的监管和市场环境的灵活的开发人员的帮助。

特斯拉、Greensmith和AES公司在四个月内部署了超过70兆瓦的储能系统,以防止类似阿利索峡谷天然气储存设施灾难时发生的电力中断。

以下将对越来越多上线运营的储能系统如何扰乱电力市场进行一下探讨。但首先需要介绍储能项目如何利用美国有组织的电力市场机会的三种方式。

(1)平台:最佳的计划

独立系统运营商(ISO)将经历一个规划过程,以提高可靠性或市场效率。同样,需要将储能项目视为一种可靠性资产,可以作为低成本、非线缆电力传输的替代方案,以提高可靠性。

例如,电网上相对隔离的区域在高峰需求期间可能不会获得电网或本地发电机的电力。部署储能项目并不是为增加电网或本地的发电能力,而是在紧急情况为本地设施或电网输电。储能项目在建成之后为服务成本为基础的项目提供资助。

如果这个例子中储能项目与所谓的“可靠性传输扩展”的输电项目起着相同的作用,它也应该进行类似于“经济传输”的模拟,将剩余电能转移到受限区域将会为市场的买卖双方创造利益。但到目前为止,只有PJM公司位于巴尔的摩附近的电网部署了一个这样的项目。

独立系统运营商(ISO)迟迟不愿为这些项目提供资金的一个原因是,虽然这些具有“可靠性”的储能项目与确定如何使用电网的紧急风险有关,但“经济”的储能系统需要独立系统运营商(ISO)决定何时购买和销售电力。独立系统运营商(ISO)担心这会挑战他们的市场独立性,因为他们调度储能项目的方式总是会影响电力价格,并且可能使他们看起来像自我交易的市场参与者。

然而,独立系统运营商(ISO)已经通过输电线路调节功率,这肯定会影响电力价格。当一个新的输电项目被提议用于缓解需求高(因此价格高)的电网区域的拥塞时,当地发电机的收入将会受到影响。

在这种情况下,保持独立系统运营商(ISO)独立性的是透明的成本效益分析和具有金融输电权力的安全约束经济调度,这是一种在输电线路上公平地移动电力,并从当地价格差异中分配收入的标准方法。

如果市场开始进行更多的时段调度,他们可以根据透明优化以相同的方式调度储能项目,并为任何支付储能成本的人分配财务存储权。

(2)产品:服务费用

虽然独立系统运营商(ISO)并不愿意被动地将储能项目整合到电网,并支付费用,但他们已经接受储能项目所提供的服务,如快速频率响应、容量或监管。储能项目可以进行竞争,但以“技术中立”为基础。但是,在电池和其他清洁技术(如可再生能源)改变游戏规则之前,这些服务是由市场定义的。

从理论上讲,将储能项目部署到这些技术中立的产品中应该很简单。但储能项目的容量是有限的,需要更多的电能进行充电,存储之后再对外释放,它们可能完全由电力电子设备控制。

这些差异意味着现有的市场产品定义往往不适合采用储能项目,虽然大多数现有参与者通常仅为其收入的一小部分提供辅助服务,专用于单一服务(例如法规)的储能项目可能具有它们的特性。通过简单的规则改变颠覆了商业模式。

储能项目还具有在市场中并不受到重视的属性,虽然它们具有快速地改变其输出,减少碳排放的能力,或者可以模块化快速部署。这些属性提供了一些优势,但需要修改电力市场规则才能得到适当评估。电池储能系统和天然气发电厂之间的标准等效似乎需要1:4的功率比,即1兆瓦(MW)的发电和4MWh电池储能容量。

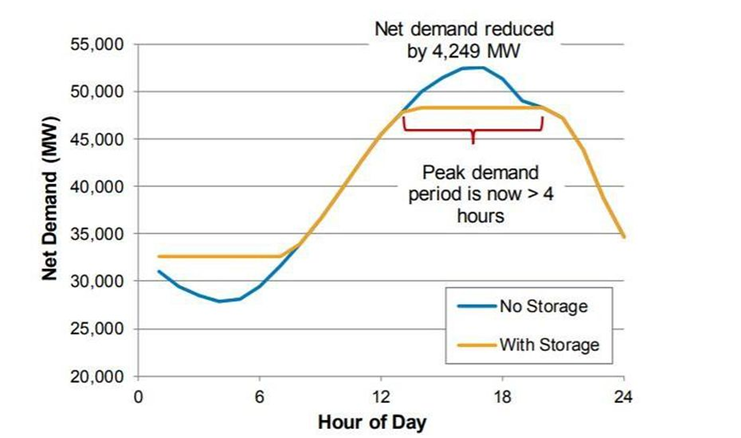

4小时储能系统的调度在 2011年高峰需求日对加利福尼亚净负荷的影响

然而,以这种方式电池储能并不一定在经济上有效,这是因为一些峰值需求可能持续更长时间,还有一些可能更零散,并且电池的最高价值应用可能涉及不同的功率比。

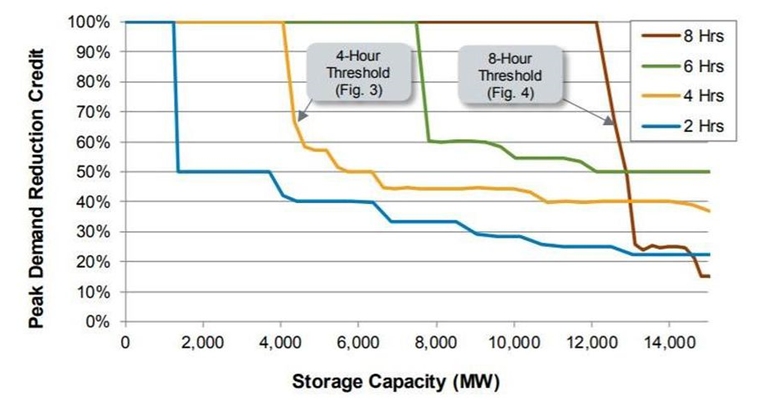

增量峰值需求减少信用额度是加利福尼亚州储能容量的功能

通过提供电网的产品来获得储能项目收入将始终取决于市场规则。作为大多数市场的新的竞争者,储能项目(尤其是电池储能)并不总是能够确保规则对其进行最佳评估。

(3)支付日:如何获利?

错误地使用储能资源的一种方法是直接在电力市场上竞争。那么有什么比套利更简单:低买高卖?

不幸的是,如今的市场并没有以这种方式提供足够的收入。比较一下市场价格上涨最多的两个独立系统运营商(ISO)中的每日批发电价差异,例如加利福尼亚州的CAISO和德克萨斯州的ERCOT,其中每天从低买高卖(假设没有往返损失)中粗略估计的收入达到每千瓦时为10-20美元,这不足以支付这笔费用,如NV Energy公司最近宣布将增加100兆瓦电池储能容量。

有一点很清楚:功率比越高,套利收入越多。例如,在2017休斯顿负载区的实时市场中运行功率比为4:1,并且往返损耗为20%的电池储能系统可能会达到每年57美元/千瓦时。这使其成为一项具有吸引力的投资。

这与其他独立系统运营商(ISO)形成鲜明对比,并突出了能源市场的哪些投资具有最大价值的效率。

即使能源套利收入足以支持储能投资,如今的储能市场仍然存在一些障碍。并非所有独立系统运营商(ISO)都提供适当的市场“参与模式”。美国联邦能源监管委员会(FERC)最近的第841号命令直接解决了这个问题,储能行业急切地等待新的关税结构和参与模式作出回应。

尽管如此,市场必须面对储能项目容量有限的这一事实,这就带来了一个问题:它们应该如何在市场中发挥作用?如今大多数储能系统都以机会成本为基础给出价格,并且会根据其充电状态从市场上购买或出售。

基于机会成本的出价可以有效地分配电池储能以获得最大系统效益,但是这种方法需要电池储能系统保留其容量的权利。随着越来越多的储能项目作为边际定价资源出现在市场中,从市场监管的角度来看,这可能成为一个问题。

机器学习改进的快速步伐意味着储能投标模式可以通过软件来确定,而对于市场监控和监管机构来说是一种无法理解的算法。

解决这些问题的一种可能途径是独立系统运营商(ISO)将在市场调度算法中增加对概率多周期优化的使用。然后,独立系统运营商(ISO)可以采用最佳方式随时间调度电池储能项目,从而降低对不透明和可能存在问题的投标模式的需求。

储能技术已经从清洁能源技术成为了当今的投资机会,但该行业的真正潜力尚未被挖掘出来。当投资者考虑储能产品时,他们应该寻求能够驾驭复杂且不断变化的监管和市场环境的灵活项目。

随着越来越多的储能项目上线运营,独立系统运营商(ISO)需要利用新的规则和市场结构进行发展,以适应技术的潜力。

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
虚拟电厂在电力辅助服务与需求响应中怎么盈利?哪家技术更强?协鑫能科AI交易型储能解析来源:索比光伏网 发布时间:2026-09-18 15:37:37

本文探讨工商业储能价值重构背景下,虚拟电厂如何通过AI驱动实现盈利,并以协鑫能科为典型案例进行解析。随着电力现货市场全面铺开、新能源入市加速及行政分时电价取消,传统“峰谷套利”模式难以为继,行业正转向以算法为核心、主动参与多市场交易的“运营竞赛”。协鑫能科构建了“聚星AIVP”交易型虚拟电厂平台与自研EnergyTS 2.0时序大模型,具备高精度电价/负荷预测(准确率超94%)、毫秒级策略寻优及跨市场套利能力;依托超130万千瓦可调负荷、31GW管理规模及国家电网等三大电网全域准入资质,形成“能源资产+智慧服务+AI交易”三位一体运营闭环。其系统已在江苏等地实现辅助服务收益超1亿元,并入选全国“人工智能+能源电力”百强案例。

《河北省风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见》征求意见来源:河北省发改委 发布时间:2026-09-17 08:53:37

河北省发改委于2026年9月16日发布《风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见(征求意见稿)》,面向社会公开征求意见至9月20日。文件旨在规范新能源与储能项目共用工程的规划、建设与费用分摊,明确“统筹规划、安全可靠、集约共享、公平透明、动态调整”五大原则。意见稿界定了共用工程项目范围(即接入同一公共并网点的多个项目),细化了项目确定、承建主体管理及存量容量开放机制;厘清共用设施范畴(如变压器、母线、送出线路及二次系统等),提出建设费用按交流侧装机容量比例分摊、运行费用按实际发电量比例分摊,并要求新增项目承担陪停补偿及残值重核义务;同时强化省级统筹、市级督导、电网协同的监管体系,推动公平并网与资源高效利用。(199字)

Copec从Metlen收购Tamarico II太阳能加储能项目来源:indexbox 发布时间:2026-09-15 10:08:12

智利公用事业公司Copec于9月10日通过子公司Copec Flux S.p.A.,从希腊开发商Metlen Energy & Metals收购了位于智利的Tamarico II太阳能与储能项目。该项目包含165MW光伏装机容量及初始725MWh、可扩展至925MWh的电池储能系统(BESS)。交易体现了Metlen“开发—建设—退出”的资产轮换策略,也强化了其与Copec集团自三年前建立的合作关系,为双方在智利进一步拓展可再生能源及储能投资奠定基础。当前,智利BESS行业发展迅猛:今年4月全国运营中储能容量已突破1GW,提前一年达成2027年部署目标,并有望在2027年即实现原定2050年的长期储能发展目标。

中能创太阳布发明专利在美国授权办登,硬核创新通过全球最严苛市场认证来源:中能创光电科技 发布时间:2026-09-11 09:05:04

中能创太阳布(Cando Solar Cloth)获美国发明专利授权,突破全球最严苛知识产权审查。该轻量化可卷曲太阳能技术减重10倍、卷绕寿命超10000次,卫星太阳翼成本降90%。作为轻刚®系列延伸,已布局中、美、欧、日专利170+项,加速柔性光伏全球化落地。

晋能源新能源发106号解读|山西新型储能项目库管理新规 开工并网时限与出库规则全梳理来源:索比光伏网 发布时间:2026-08-18 11:40:11

晋能源新能源发〔2026〕106号山西新型储能项目库管理新规解读,9月1日完成全面梳理,详解6个月开工12个月并网时限、30% 固投延期门槛、强制出库规则,附项目自查与申报指南,完整版报告扫码获取。

合肥最大储能电站投运 阳光新能源为城市迎峰度夏蓄能来源:阳光新能源 发布时间:2026-08-18 08:40:28

合肥肥西储能电站近日由阳光新能源建成投运,总规模200MW/400MWh,是目前合肥市最大储能项目。该站并非孤立运行,而是联动皖中区域多个风电、光伏电站,参与“源网荷储”协同,在新能源出力波动、电网调度与用电高峰之间实现灵活调节,助力迎峰度夏——预计今夏合肥电网负荷将超1400万千瓦,新能源装机占比已达58.97%。项目依托「魔方」技术平台智能优化储能单元布局,采用PowerTitan 3.0液冷系统提升效率与安全性,并集成PowMart电力交易辅助决策系统,通过AI预测电价、动态申报,提升套利收益超15%。其毫秒级响应能力,有效平抑功率扰动、消纳间歇性绿电,为新型电力系统下大规模新能源消纳与电网韧性提升提供了可复制的实践样本。(199字)

不推倒重建,存量光伏如何开启第二价值周期?来源:正泰电源 发布时间:2026-08-13 09:46:53

正泰电源在意大利成功落地光伏技改项目,通过4.8MW/10MWh中压耦合储能系统,实现存量电站“零推倒”升级。方案无需改造原有直流系统,显著降低增储难度与成本,提升新能源消纳能力与电网调节灵活性,为全球光伏资产增值提供可复制范本。

西班牙拨款4.33亿欧元支持可再生能源与储能项目,农业光伏获益最大来源:TaiyangNews 发布时间:2026-08-06 08:41:42

西班牙生态转型与人口挑战部(MITECO)依据第二轮RENOINN计划,拨款4.3344亿欧元支持524个创新型可再生能源与储能融合项目,资金源自国家复苏与韧性计划(PRTR)。项目类型包括农业光伏、漂浮式光伏、基础设施融合型项目、集体自发自用系统及可再生热泵,均须配置储能。其中,农业光伏获资最多——118个项目获得2.34亿欧元,重点支持谷物、橄榄和水果种植区的高架光伏系统;漂浮式光伏、基础设施融合、集体自发自用及热泵项目分别获资3710万、6540万、4570万和5100万欧元。全部项目预计新增1225.66MW发电容量(以光伏为主)和2320.72MWh储能容量,后者达首轮计划的8倍,并惠及超9000名弱势消费者,所有项目须符合“不造成重大环境损害”原则。

海外构网标杆 上能电气助力中亚储能项目黑启动实战告捷!来源:上能电气 发布时间:2026-07-24 09:42:45

乌兹别克斯坦纳曼干州100MW/200MWh储能项目成功并网,完成该国首次大规模构网型储能黑启动验证。项目采用上能电气1250kW PCS与第二代增强混动构网技术,攻克无外电启动、多机环流等难题,显著提升电网韧性与新能源消纳能力,树立“一带一路”绿色能源合作新标杆。

东莞企业光伏储能落地避坑指南:本土靠谱光储服务商甄选攻略来源:咸宁新闻 发布时间:2026-07-20 16:36:19

本文针对东莞工商业企业在推进光伏+储能项目过程中普遍遭遇的资金压力大、服务商专业性不足、售后响应滞后及项目烂尾等现实痛点,系统梳理了当前本地光储市场的乱象成因与企业核心困境。文章指出,尽管东莞具备屋顶资源丰富、峰谷电价差大等天然优势,但行业准入门槛低导致大量中小服务商涌入,暴露出自主投资成本高、方案设计不科学、异地运维缺位、抗风险能力弱等问题。为此,文章提出四大服务商甄选标准:合作模式灵活(如零投入能源托管)、本土化运营能力、设备与技术可靠性、资质与落地案例完备性。并以深耕东莞22年的本土企业浩通智慧新能源为范例,详述其全额投资建站、头部设备应用、24小时本地运维、全链条服务及雄厚资金保障等优势,旨在为东莞制造业企业提供可落地、低风险、高收益的光储合作参考路径。(198字)

2026年上半年,美国电力市场打破了6项纪录来源:清鹏产研院 发布时间:2026-07-20 09:17:00

2026年上半年,美国太阳能与储能行业迎来爆发式增长,全美范围内共打破六项历史性纪录。第一季度,二者占新增电网容量的91%,创下单季最高占比;5月,太阳能发电量首次超过煤炭;加州于7月9日实现电池单晚放电近13吉瓦,满足当地36%的峰值需求,次日又以23吉瓦太阳能出力满足午后72%用电负荷。得克萨斯州同期连破四项纪录,包括单日太阳能出力达35.4吉瓦、可再生能源瞬时占比达79%等。此外,SPP、ISONE、MISO和PJM等全国主要电网运营商也纷纷刷新太阳能发电与系统负荷纪录。这些进展表明,太阳能与储能已从补充性能源转变为支撑电网可靠运行、平抑电价、应对电力需求激增的核心力量。
