上篇和大家探讨了电价下降对光伏电站收益的影响,但是影响项目收益的因素不仅是电价,还有发电量及投资等多种因素。那么,今天讨论发电量对收益的影响。

每个光伏发电项目对应的该地区的太阳能资源水平是客观因素,而采用的设备先进性、限电、日常管理等因素则是人为因素。目前来看,很多地区,尤其是西部,限电的因素是影响发电量的主要原因——根据发改委的最新统计,今年1-9月全国累计光伏发电量306亿千瓦时,弃光电量约30亿千瓦时,弃光率为10%;弃光主要发生在甘肃和新疆地区,其中,甘肃省弃光电量17.6亿千瓦时,弃光率28%,新疆(含兵团)弃光电量10.4亿千瓦时,弃光率20%。国家发改委能源研究所可再生能源发展中心时璟丽研究员表示,今年9月甘肃的弃光率高达33%,新疆更是达到47%,形势非常严峻。因此此部分主要分析限电对收益的影响。根据目前全国各资源区限电情况的严重程度,测算中按照一类资源区弃光率为10%~30%,二类资源区弃光率为5%~20%,三类资源区弃光率5%~10%考虑计算资本金内部收益率。测算结果如下:
由上表可以看出:
当一类资源区弃光率30%、二类资源区弃光率20%时,资本金内部收益率低于8%;
当一类、二类资源区弃光率20%、三类资源区弃光率5%~10%时,资本金内部收益率低于12%;
而一般企业投资光伏发电项目对资本金内部收益率的起点要求是12%。
因此,对比之前电价下降对收益的影响,目前限电弃光、有电无市的问题可能更需要重点关注。对企业来说,发电量上不去就相当于拿不到这部分补贴,也就相当于电价被压缩了。
说到补贴,现实情况可能更严峻的是,受可再生能源附加费不足、补贴发放程序冗杂等影响,补贴往往不能及时到位。一方面可再生能源补贴存在缺口,一方面从企业并网发电到拿到补贴需要层层审批,最终拿到补贴时间有可能超过一年半的时间。

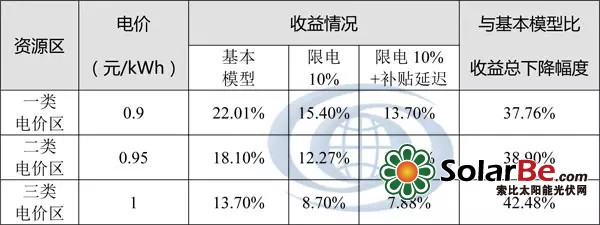

因此,本文针对补贴延迟对收益的影响也进行测算。在考虑各资源区项目10%限电的情况下,假设首年发电补贴收入按18个月后结算,第二年至第三年按12个月后结算计算资本金内部收益率,结果如下:
由上表可以看出,考虑了目前限电和补贴延迟的因素,光伏发电项目的实际收益可能比普遍预想的要低,甚至有可能出现亏损的情况。
之前有专家总结了国家自2002年至今的光伏补贴路线,总体是下降趋势。之前补贴下降的主要原因还是因为技术进步导致的系统投资的下降。那么明天跟大家探讨一下投资对收益的影响。
