寒冬已至 光热发电项目坚持施工务必注意哪些问题?

来源:CSPPLAZA发布时间:2017-12-19 16:25:22

截至目前,距2016年9月中国首批光热示范项目名单公布已一年有余,如今,示范项目迎来了第二个寒冬。与去年冬季均处于项目前期或筹备阶段不同的是,今年冬季,部分在建项目为了赶工期,不得不继续施工。

这种精神固然可嘉,但寒冬之下,混凝土浇筑、设备加工和安装以及工人施工质量都将面临极大考验。

合理安排施工内容并制定冬施方案

按照我国《建筑工程冬期施工规程》JGJ/T104-2011规定,根据多年气象资料统计,当室外日平均气温连续5天稳定低于5℃时,即进入冬期施工。而首批光热示范项目选址主要集中于青海、甘肃、内蒙古等西北地区,冬季气温极低。当前,个别示范项目具体所在位置的白天最高温度已在零下,夜间最低温度更是达到零下20℃左右。

有业内人士表示,我国西部地区冬季严寒,一般情况下不适宜开展工程施工,尤其是不适宜进行混凝土浇筑作业。冬季在高寒地区进行施工困难重重,例如工人的安全隐患更大,成本消耗也更高,混凝土施工风险也比较大。

具体而言,在气温较低,昼夜温差较大的环境下,如果没有完善的冬季施工方案,混凝土极易受到冻害,从而导致强度降低,出现裂缝、钢筋锈蚀、降低耐久性等质量问题,进而影响整体工程质量与工期。

然而,对于首批光热示范项目而言,其投运时间与最终可获得的电价密切相关,即便存在诸多不利因素,在建的多个项目仍然要选择在采取冬季施工防护措施的前提下,保证一定的施工进度以争取项目能够尽早建成投运。

在冬季施工,首先要注意的是,各项目方需要根据各自不同的项目建设进度确定冬季施工内容,并根据实际情况针对性制定施工方案。

以目前进度最快的中广核德令哈50MW槽式光热发电项目为例,该项目的太阳岛、传储热岛和常规岛已进入分段分系统调试阶段。项目相关人员告诉记者,“室外气温在零下10℃以上,我们还可以进行室外调试工作,温度再低可能就不行了。当然,室内调试工作可正常进行。项目地的具体工作将视实际气温而定,每天的工作时长也得看天气情况而定。”

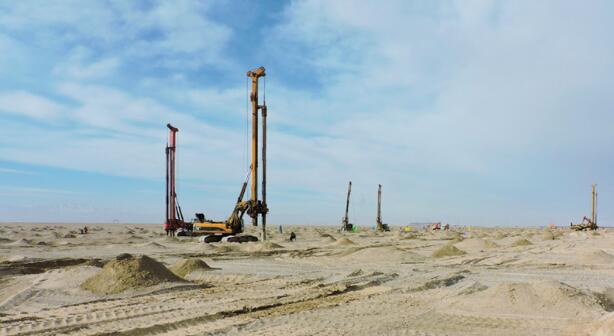

图:中广核德令哈50MW槽式光热发电项目建设现场

相比已进入调试阶段的中广核德令哈项目,其他几个在建的光热示范项目多处于土建施工和厂房建设、安装阶段。各个项目应根据各自情况,合理安排冬季施工工作内容及施工方案,如对于是否要进行混凝土浇筑作业,不同项目的选择是不同的。

多种措施保障混凝土浇筑质量

以混凝土浇筑为例,若施工质量难以保证,一旦发生地基与基础质量事故,后期将很难处理和补救。

冬季进行混凝土浇筑面临的最大问题是凝固质量难保证。从原理上来讲,混凝土拌和物浇灌后之所以能逐渐凝结和硬化,直至获得最终强度,是由于水泥水化作用的结果。而当温度降低到0℃时,存在于混凝土中的部分水开始结冰,逐渐由液相(水)变为固相(水)。这时参与水泥水化作用的水会减少了,因此,水化作用减慢,强度增长相应较慢。温度继续下降,当存在于混凝土中的水完全变成冰,也就是完全由液相变为固相时,水泥水化作用基本停止,此时强度就不再增加。

有业内人士建议,在浇筑地基时要预留出热胀冷缩的空间并做好防水处理,基深应比夏季深;同时一定要采用防冻水泥,并在局部采用密闭加热,且土建的正负零以上工程最好避免在冬季施工。因此光热电站冬期并不适宜进行例如吸热塔混凝土浇筑等地面以上的室外混凝土浇筑工作,安装车间、常规岛厂房等室内的混凝土基础施工和地面以下的储罐基础也应采取相应的措施。

图:金钒能源阿克塞50MW熔盐槽式光热发电项目建设现场

据首批示范项目之一的金钒能源阿克塞50MW熔盐槽式光热发电项目相关人员介绍,该项目冬季将维持全面施工,其中混凝土施工将采用包括热水搅拌混凝土、对混凝土进行保温和覆盖保护等冬施措施。

为保证聚光精度,定日镜等关键装备对于基础的标准要求也非常高,季节性冻土对其基础浇筑工作也将带来极大的挑战。

图:玉门鑫能50MW熔盐塔式光热项目今冬将进行定日镜安装

如何解决此问题?有业内人士表示:对于冻土层,可以采用换填法(用粗砂、砾石等非冻胀性的土体材料置换天然地基的冻胀性土,以消除或消弱天然地基的冻胀性)等方法。

熔盐罐焊接和安装施工质量不容忽视

此前全球最大的熔盐塔式光热电站——新月沙丘和全球首个熔盐塔式光热电站Gemasolar接连发生熔盐罐泄露事故而导致停运,产生的修复费用以及因停运而带来的售电收入损失十分巨大。针对熔盐罐的焊接和安装,业内人士表示要格外重视。

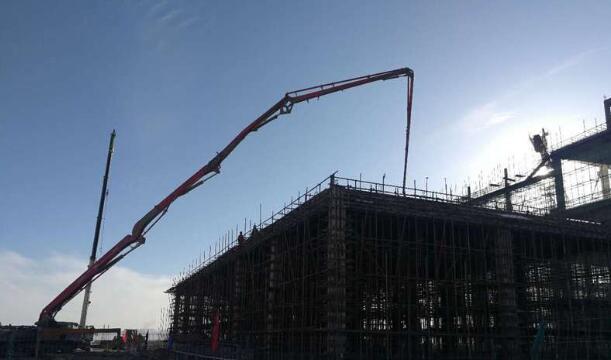

图:中控太阳能德令哈50MW熔盐塔式光热示范项目建设现场

考虑到国内光热电站建设的实际情况,西北部地区的季节性冻土为项目在低温环境下的基础施工带来了更为严峻的挑战,有观点称季节性冻土最大的难点就是增加了储罐方面的施工难度,“对于冻土层可能引起的变形问题在储罐基础施工的时候必须高度重视并针对性处理。特别是罐底的保温和变形余量要预留足够,否则容易造成罐底结构破坏。”

除了上述注意事项,施工人员还要及时掌握天气变化趋势并合理安排施工,以尽可能提升施工效率并保证质量。

首航节能敦煌100MW熔盐塔式光热发电示范项目相关人士表示:“进入冬季,第一,必须掌握现场的实际情况,深入研究需冬季施工的工程技术要求,对施工人员进行冬期施工技术交底。第二,及时掌握天气预报的气象变化趋势及动态,以利于安排施工,做好预防准备工作。第三、在冬季施工期间,严格按批准的冬期施工要求进行施工,确保工程质量。”

图:首航节能敦煌100MW熔盐塔式光热示范项目建设现场

总而言之,光热电站冬季施工需要完善的施工组织规划,严密的施工质量管控,包括人员质量管控,工机具质量管控。做到冬季施工风险预评,同时严格进行冬季施工安全,技术,质量交底工作,完善后勤保障工作,满足施工人员基本生活所需,提供能工作所必须的环境条件。

实际上,冬季“抢工期”在中国建筑行业较为常见,但光热发电项目不同于常规发电厂,涉及太阳岛和储热岛方面的冬季施工应特别注意,且第一批示范项目作为行业发展的“探索”项目,必须确保安全施工与高质量施工。

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
中国能建800MW光伏+100MW光热项目EPC中标结果公示来源:中国招标投标公共服务平台 发布时间:2026-10-09 08:43:08

中国能建当雄县800MW光伏+100MW光热一体化项目EPC总承包工程于9月30日完成中标公示,西北电力设计院有限公司以约30.05亿元中标。该项目位于西藏拉萨市当雄县乌玛塘乡郭尼村,总装机容量900MW,已获备案的建设内容包括800MW光伏发电和100MW储热型光热发电两部分,采用“光热+光伏”协同开发模式。招标范围涵盖前期手续办理、勘察设计、设备采购(光伏组件等关键设备由招标人另行采购)、熔盐系统供货与填充、工程建设全过程管理,以及220kV升压站、送出线路、环保水保等配套工程。项目统筹考虑当地太阳能资源、土地条件及电网接入能力,旨在推动高比例可再生能源基地建设。

西藏那曲150MW光热+1200MW风电项目重新竞配来源:全国公共资源交易平台 发布时间:2026-10-08 14:21:25

西藏那曲市色尼区150MW光热+1200MW风电项目于2024年9月30日重启竞争性配置,旨在科学有序开发当地新能源资源,落实国家“双碳”目标和能源安全战略。项目总规模为15万千瓦光热发电与120万千瓦风电,风电须按不低于装机容量10%、2小时时长配置构网型储能。中标主体须在获开发权后5日内签订协议、15日内完成备案,并确保2026年内实质性开工、2029年9月底前全容量建成投产。该项目曾于2025年3月由广东建工中标,但后续推进中出现投资决策滞后等情况;目前重新竞配,由第三方机构组织,依据“四件大事”带动作用、企业能力、储能方案、前期工作深度、技术设备先进性及综合利用等六方面进行百分制综合评审,强调公平公正与履约刚性约束。(199字)

全国首个百万千瓦级光伏光热项目并网发电来源:中国电建 发布时间:2026-10-08 09:25:47

青海共和百万千瓦光伏光热项目于10月1日成功并网发电,成为全国首个集光伏发电、光热储能与电热转换于一体的百万千瓦级清洁能源工程。项目位于青海海南州共和县,总装机100万千瓦,含90万千瓦光伏电站和10万千瓦熔盐塔式光热电站,由电建新能源公司投资运营、西北院EPC总承包。光热部分配备219米吸热塔及10310面定日镜,光伏部分安装近190万块组件。依托熔盐储热技术,项目可实现昼夜连续稳定供电,已达成并网即全容量投运的行业新纪录。预计年上网电量22亿千瓦时,年节约标煤69万吨、减排二氧化碳207万吨。项目采用高低支架光伏阵列,兼顾发电、生态修复与牧业发展,并为沙戈荒地区大型风光基地提供可复制的“光伏+光热”长时调峰实证方案。(199字)

创历史新高!青海首个百兆瓦级塔式光热电站里程碑式“双突破”来源:中国电建 发布时间:2026-09-29 05:25:20

青海首台百兆瓦塔式光热项目——青豫直流二期海西基地10万千瓦光热工程通过14天试运行考核,单日发电量突破200万千瓦时、累计超1亿千瓦时,创历史新高;连续运行219.4小时不停机;配置12小时熔盐储能,年发电2.27亿千瓦时,减碳22.63万吨。

如何成为能源时代舞台的“角儿”?来源:中国三峡能源 发布时间:2026-06-22 09:30:07

最近,一部改编自茅盾文学奖获奖作品的年代剧《主角》在央视爆火,以秦腔名伶忆秦娥的半生浮沉为主线,讲述她从放羊娃成长为秦腔名伶的故事。剧中那句“谁看得起你,看不起你,都不重要,你得让自个儿看得起你自个儿”刷屏网络,引发了关于“主角”定义的广泛讨论。有人问,在当下这个短剧横行、追求即时满足的时代,一部讲秦腔的戏凭什么留住观众?答案其实很简单:因为真实。因为它在讲述一个人如何在千百次的锤炼中,成为“角儿

高处坠落事故致1人死亡 青海格尔木一光热项目高处坠落事故评估报告公布来源:格尔木市人民政府 发布时间:2026-05-27 14:06:51

2024年8月19日,青海格尔木市乌图美仁光伏光热园区10万千瓦光热项目施工现场发生一起高处坠落事故,造成1名作业人员死亡,直接经济损失约195万元。经调查认定,该事故为一般安全生产责任事故。直接原因是施工人员无登高作业证、未佩戴安全带、违章冒险作业;间接原因涉及总承包单位中国能源建设集团浙江火电建设有限公司、分包单位浙江华汇安装股份有限公司及监理单位甘肃华研工程管理咨询有限公司在安全培训、资质审核、现场监管、隐患排查等方面严重失职,导致安全管理存在多重盲区。事故暴露出企业主体责任落实不到位、隐患闭环管理不严、行业监管协同不足等突出问题。相关部门已依法对3家责任单位及5名责任人作出行政处罚并完成整改。

动工!中国能建援藏投资首个光热项目来源:中国能建 发布时间:2026-04-30 17:25:44

4月29日中国能建投资公司投资建设中电工程西北院设计的中能建当雄县100兆瓦光热+800兆瓦光伏一体化项目在藏正式动工建设该项目是中国能建深入贯彻习近平总书记关于西藏工作的重要论述和新时代党的治藏方略,主动落实国资央企助力西藏高质量发展推进会精神的重要支撑项目,也是中国能建聚焦主责主业、在藏自主投资的首个光热发电项目。项目规划装机容量为900兆瓦,采用中国能建自主知识产权的8.6米大开口、纯熔盐、槽式聚光集热技术。

塔里木油田巴州若羌100万千瓦光伏发电项目进入光伏桩基施工阶段来源:人民日报 发布时间:2026-04-17 10:23:33

4月13日,塔里木油田巴州若羌100万千瓦光伏发电项目中建三局标段施工现场,桩基施工正如火如荼开展,标志着该项目进入实质性建设阶段。该项目位于新疆巴州若羌县城以南27公里处,总用地面积达25903亩,项目总投资超26.5亿元,总装机容量100万千瓦。中建三局若羌光伏项目副经理王冬吉说道。

广东建工:累计已投产清洁能源5553MW 光伏发电项目3792MW来源:索比光伏网 发布时间:2026-04-07 09:07:10

4月2日,广东建工发布《关于光伏发电项目并网运行的公告》。2026年3月31日,广东建工下属广东粤水电能源投资集团有限公司的全资子公司普洱粤水电能源有限公司投资建设的文武茶光互补光伏发电项目和老耿寨光伏发电项目并网运行,其中文武茶光互补光伏发电项目并网50MW,老耿寨光伏发电项目并网90MW。截至目前,公司累计已投产发电的清洁能源项目总装机5553.15MW,其中水力发电380.50MW,风力发电880.36MW,光伏发电3792.29MW,独立储能500MW;制储氢600Nm/h。

北元集团:公司300MW光伏发电项目已并网来源:每日经济新闻 发布时间:2026-03-05 09:28:44

把光伏发电储能优势充分发挥出来,结合未来市场需求,北元集团也应该走一条和陕煤集团一样的高利润高市值之路。北元集团3月4日在投资者互动平台表示,尊敬的投资者,您好。感谢您对公司的关注与提出的宝贵建议。股东减持系自身资金需求,所得资金归股东所有。公司300MW光伏发电项目已并网,具体盈利状况以公司定期报告为准。

青海:十项举措促进光热发电规模化发展,力争2030突破5GW来源:青海省人民政府 发布时间:2026-03-04 14:02:31

3月4日,青海省人民政府办公厅印发《青海省关于促进光热发电规模化发展的若干措施》的通知。明确提出,大力推动光热发电规模化、园区化、市场化发展,力争到2030年,全省光热发电在建在运总规模达到800万千瓦、在运装机规模突破500万千瓦,打造“中国光热之都”。完善支持光热发电参与电力市场规则机制,推动各类市场规则有效衔接。支持参与调峰、调频、备用等辅助服务,促进光热发电支撑调节价值发挥,推动提升项目整体经济性。
