分布式光伏投资宝典:我国各地区分布式光伏发电效益测算(图表)

来源:发布时间:2014-02-12 09:59:59

分布式发电效益一直是云遮雾绕、众说纷纭。通过对乐山新天源公司光伏发电项目的实地考察,结合比较国内几家较早安装且并网的“吃螃蟹”发电项目运行近一年时间发布的数据分析,全国大部分地区分布式光伏发电用于工业用途,5年内收回成本的结论是基本可信的。如发电用于生活则会延长到6.4年,如配套一定力度的地方补贴,回本时间最多可缩短近一半,“私人发电”效益的神秘面纱终于揭开冰山一角。

目前决定我国分布式光伏发电项目效益好坏因素很多,最主要有五项:当地日照条件、发电用途、安装成本、当地配套补贴、当地电价。测算光伏发电效益一直的一个难点是对发电量的准确把握。决定发电项目生命力的另一个重要因素是地方配套补贴。以下对上述两因素及全国各类地区发电效益分别进行分析。

  一、发电量

发电量一直是光伏发电效益测算的一个难点。由于光伏发电在我国尚属新生事物,身边使用实例很少,即使有,运行时间也不很长,因此对于其经济效益预估一直主要停留于理论计算,无法用实例切实验证。而理论推算涉及若干项因素经验值和假设条件,结果与实际往往相差很大。业界对光伏发电项目全寿命期效益一直是众说纷纭,而其中的分布式发电因其个体情况不同,效益估算更是差异悬殊。项目发电量的可靠把握一直成为效益测算首先要解决的一个难点。

计算发电量的各种理论推算版本很多,要让人信服,不如暂时抛开所有理论推算模型,从实际出发,从收集的大量咨讯数据中,借助几家情况反映相对确凿详实的发电案例发布数据,再结合亲自到身边发电实例乐山新天源公司的控制柜电度表采集的第一手资料对比验证,去伪存真,推算出一个发电效率实际的可靠经验值。以下是收集整理的实例数据列表分析过程:

从三个实例分析,与当地日照时数相比,实际发电综合效率在65%左右。亲自到乐山新天源公司采集第一手数据验证,实际总效率为64%,因此,用当地日照时数的65%乘以装机功率计算发电量最接近真实情况。


  二、地方补贴政策

地方补贴是决定项目是否有生命力的另一关键问题。目前阶段,大部分地区光伏发电成本还不能与火电、水电等传统能源相比拟,加上国家0.42元度电补贴,大部分项目仍然不具备吸引了,地方补贴就显得尤为重要。一项投资7年收回成本,感兴趣的人不会多,在政策补贴支持下项目4年收回成本,投资意愿立刻就高涨。自从中央政府加大力度促进光伏健康发展以来,各地媒体报道了很多关于地方光伏发电补贴政策的新闻,这些报道是否有误读或失真,为了确认可靠性,此专门对报道较多、力度较大、各方面走在其他省份前面的江西和安徽省进行确认。在江西省能源局官方网站上可以看到很醒目的“万家屋顶”活动专栏,其中列有2013年6月活动启动以来的十几份相关文件通知,其中《江西省万家屋顶光伏发电示范工程实施方案》中明确规定,对获准的一期示范项目按4元/峰瓦给予一次性安装补贴,二期项目3元/峰瓦补贴,与外界报道的情况基本一致。在安徽,省发改委高技术处接受电话咨询时表示,省政府层面的政策还在研究中,合肥市2013年7月已出台支持政策。在合肥市能源局官方网站上发布有关于印发《合肥市光伏发电项目建设及政策资金兑现导则(暂行)》的通知,其中规定了从申报、并网、计量到补贴方式等一系列流程细节,但具体补贴额度在文件中没有直接给出,向主管部门合肥市能源局环资处电话咨询,一位姓宋的副处长明确答复,对自建光伏发电项目给予一次性2元/峰瓦补贴和0.25元/度的发电补贴。

除此之外的其他电话调查中,很多省份发改委电话都难以接通或很难找准具体处室或直接分管的人,其中接通电话的四川省、湖北省表示政策尚在制定中。

媒体报道的地方光伏发电补贴政策还有:

浙江省在国家0.42元度电补贴基础上,省财政另补贴0.1元。

浙江温州在国家和省的基础上再补贴0.2元。

浙江嘉兴:在国家和省的基础上,光伏产业园内建成的个人分布式项目将得到每度电2.8元的补贴,补贴三年,逐年下降5分钱。

浙江桐乡:在国家和省的基础上,对装机容量0.1兆瓦以上的示范工程施项目按装机容量给予每瓦1.5元的一次性奖励;再对光伏发电实行电价补贴,建成投产前两年按0.3元/千瓦时标准给予补贴,第三至第五年给予0.2元/千瓦时标准补贴。

相信进入2014年,一大批省、市两级的地方配套补贴政策会陆续出台,将对国内光伏发电发展起到切实推动作用。

下一页>

  三、效益测算

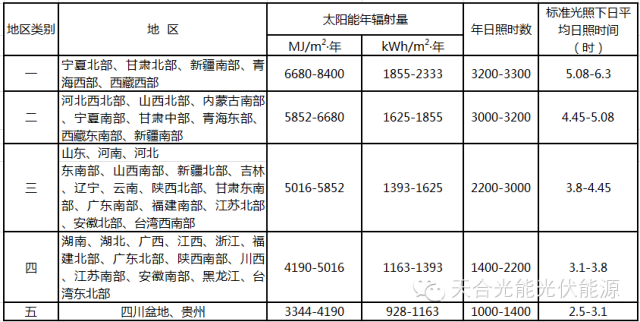

影响分布式光伏发电项目效益因素很多,几种条件的组合,可以形成若干种效益情况,为了简化思路,不妨按五类日照条件三种发电用途简化概括进行分析。国家对地面光伏电站按三类地区分类,此处分布式光伏发电按习惯的五类日照地区分类,选取条件最差的第五类川黔地区为例进行分析。

  1.安装成本

单位安装成本:1W=9元

1KW装机安装成本:1KW=9000元

  2.年发电量

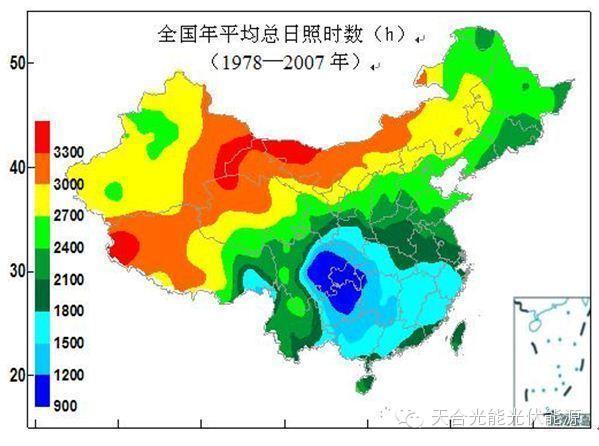

川黔地区日照时数:1000-1400h/年

取平均值:1200h/年

发电综合效率:65%

1KW装机年发电量:1KW*1200h*65%=780KWh

  3.年收益

分布式发电用于工业用途比生活用途效益更好,因为节约电费价值更大。全部自用比发电上网效益更高,因为上网售电是按燃煤脱硫上网标杆电价,一般低于工业用电价和生活用电网电价。按照全国大多数省份工业、生活、脱硫电平均值水平测算取值如下:

燃煤脱硫标杆电价测算取值:0.43元/KWh

生活用电网电价测算取值:0.6元/KWh

工业用电网电价测算取值:0.85元/KWh

国家全额补贴发电单价:0.42元/KWh

银行存款利息率:3.6%

按以上取值计算。

年电费收入(上网):780*(0.43+0.42)=663元

年电费节约(生活用):780*(0.6+0.42)=795.6元

年电费节约(工业用):780*(0.85+0.42)=990.6元

年资金成本:9000*3.6%=324元

年收益(上网)=年售电收入及补贴-资金成本=663-324=339元

年收益(生活用)=年节约电费及补贴-资金成本=795.6-324=471.6元。

年收益(工业用)=年节约电费及补贴-资金成本=990.6-324=666.6元。

下一页>  余下全文

  4.投资回收期

川黔地区分布式发电项目估算投资回收期:

回收期(上网)=9000/339=26.5年。

回收期(生活)=9000/471.6=19.1年

回收期(工业)=9000/666.6=13.5年

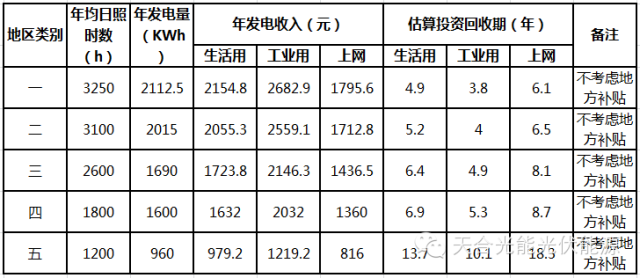

川黔地区属于我国按五类日照资源划分条件最差的第五类地区,明显不适合市场化发展光伏发电。但需说明的是,1200小时只是川黔大部分地区的平均日照时数水平,川西地区很多地方可以达到2300-2700小时数,为盆地低值地区的2-3倍,效益情况与以上测算是不同的,需另当别论。

如果用山东、河南、苏北、安徽北部等第三类地区日照条件置换第五类地区日照条件同理测算,上网、生活用、工业用投资回收期分别为8.1年,6.4年,4.9年。而一二类地区回收期会更短。

如果第三类地区发电项目都按合肥市2元/W装机及0.25元/KWh发电地方配套补贴支持测算,回收期分别缩短到4.6年,3.8年,3.1年。此测算与媒体报道的业主测算“合肥工业区分布式项目回收期仅为3年”吻合。

下一页>  余下全文

结论:全国四类以上日照条件的广大地区,分布式光伏发电用于工业用途,在没有其它地方补贴情况下,5年左右可收回投资;如发电用于生活则会延长到6.4年;如配套一定力度的地方补贴,回本时间最多可缩短近一半。

  附图:

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
年减碳1121吨!中国车谷智造园1.2MW屋顶光伏并网投运来源:湖北日报 发布时间:2026-09-23 16:57:37

中国车谷军山新城车谷智能网联智造园于9月22日成功投运1.2MW屋顶分布式光伏发电项目。该项目由湖北汉能乾净新能源科技有限公司承建,利用园区闲置厂房屋顶安装2288块高效单晶硅组件,配置12台逆变器,采用“自发自用、余电上网”模式,优先满足园区生产用电需求。针对园区配电系统复杂、含5台总容量8400kVA变压器的特点,项目创新采用3个低压侧并网点设计,规避传统单点并网易致的过载与消纳不足问题。配套清方配电智慧监控系统,实现遥测、遥信、遥控、遥调等数字化运维,支持无人值班、少人值守。项目年发电量约137.07万千瓦时,可年减碳1121.53吨,并节约标准煤、减少多种污染物排放。同时,绿电直供降低企业用电成本,屋顶光伏还兼具隔热保护功能,为武汉经开区工商业分布式光伏规模化应用提供了可复制样板。

官方答复!各地不得以特许经营权方式,对屋顶竞拍来源:四川省能源局 发布时间:2026-09-23 10:06:50

本文围绕分布式光伏开发中的屋顶资源使用问题,回应了公众对“以特许经营权方式开展屋顶资源竞拍是否合规”的咨询。文章指出,国家能源局《关于进一步组织实施好“千家万户沐光行动”的通知》(2025年44号文)及《分布式光伏发电开发建设管理办法》(2025年7号令)均明确禁止以特许经营等方式垄断开发分布式光伏资源。核心要求包括:不得指定开发主体、不得强制配套产业、不得违规收取保证金、不得限制合规投资主体平等参与;尤其强调利用农户住宅屋顶须征得本人同意,严禁违背意愿强制租赁。据此,四川省能源局明确答复:各地不得通过整体竞拍建筑屋顶特许经营权的方式推进分布式光伏开发,必须坚持市场化、法治化原则,切实保障农户权益和公平竞争环境。(198字)

荆州邮政快递业第3个兆瓦级光伏发电项目正式并网运行来源:荆州市融媒体中心 发布时间:2026-09-23 09:57:43

荆州邮件处理中心屋顶分布式光伏发电项目于2025年7月正式并网运行,装机容量1.6兆瓦,是该市邮政快递业第三个兆瓦级光伏项目。该项目位于沙市区锣场镇,作为省际邮件枢纽和江汉平原电商物流集运中心的重点工程,于4月30日开工,投运后全市日均邮件快件处理能力达960万件,年处理量35亿件,时效最快缩短6小时。光伏系统采用“自发自用、余电上网”模式,年发电约160万千瓦时,日均发电近4500度,可满足约500户家庭全年用电,每年降低企业用电成本超30万元。荆州市邮政管理局将持续推广此类绿色能源应用,推动行业低碳转型与高质量发展。(199字)

晶澳智慧能源助力中欧跨采产业园光伏项目并网,赋能零碳转型!来源:晶澳智慧能源 发布时间:2026-09-22 10:17:34

9月20日,晶澳智慧能源与中江科技合作的扬州中欧跨采产业园0.75MW分布式光伏项目成功并网。项目利用8个屋面,采用晶澳N型高效组件,实现“自发自用、余电上网”。25年总发电量达2016万度,年减碳682吨,为园区绿色转型注入强劲清洁能源动力。

1.05元/W!江西4.85MW分布式光伏EPC中标结果公示!来源:光伏盒子 发布时间:2026-09-22 09:47:06

本文介绍了江西鑫科环保高新技术有限公司新建分布式光伏项目的EPC中标结果。该项目由江西大唐能源营销有限公司招标,建设规模为交流侧4.85MW(直流侧5.9MWp),属于工商业分布式光伏项目。山东祺胜能源科技有限公司成功中标,中标金额为6,202,581.55元,折合单价约1.05元/瓦,反映出当前分布式光伏EPC市场在中东部地区具备较强的价格竞争力。公告明确了中标单位、合同金额、单位造价及项目基本技术参数,体现了项目已进入实质性实施阶段。该中标结果是近期江西省内较大规模分布式光伏工程的重要进展之一。

《深圳市分布式光伏发电系统碳普惠方法学(2026修订版)》印发来源:深圳市生态环境局 发布时间:2026-09-22 09:04:30

深圳市生态环境局于9月21日印发《深圳市分布式光伏发电系统碳普惠方法学(2026修订版)》,正式替代此前的试行版。该方法学适用于在深圳碳普惠机制下,对装机容量不超过1MW的分布式光伏发电项目所产生温室气体减排量进行科学核算与核证。文件明确了项目准入条件:须为非重点排放单位管辖范围内的独立项目,符合国家及地方关于分布式光伏建设、并网及运行的法律法规与技术标准,并以并网验收文件作为装机容量认定依据。此外,同一申报主体可合并申报多个项目,但其核算周期内年均减排总量不得超过2万吨二氧化碳当量。此举旨在规范小微光伏项目的碳减排价值认定,完善本地碳普惠制度体系。

浙江杭州萧山区启动2026年度光伏发电项目补贴清单补报工作来源:杭州市萧山区人民政府 发布时间:2026-09-22 09:02:14

杭州市萧山区发展和改革局于2026年9月21日发布通知,启动2026年度光伏发电项目补贴清单的补报工作。本次补报面向2024年内并网、但未在当年4月完成申报的符合条件项目,要求项目年利用小时数超800小时、通过验收、且投资主体须为在萧山区注册纳税的企业。申报需提交包括补助申报表、并网验收证明、项目备案表、工程验收合格证明(30kW及以上)、营业执照或纳税证明、建档立卡截图及整套验收报告等材料,并同步提供电子版与盖章纸质版。材料须于2026年9月23日16时前报送至区发改局指定地点,逾期不予受理。通知强调企业对材料真实性负法律责任,弄虚作假将被追回资金、记入信用记录乃至移送司法机关。(199字)

安徽东至县第一批超长在途分布式光伏项目清单公示来源:东至县发展和改革委员会 发布时间:2026-09-21 14:18:52

东至县发展和改革委员会于2026年9月20日公示第一批“超长在途”分布式光伏项目清单,依据安徽省能源局相关文件要求,对完成备案并取得电网接入意见后满12个月仍未建成并网的项目开展清理。本次公示范围为截至2026年9月15日已超期未并网的存量项目,共涉及若干备案项目(明细见附件)。公示期为2026年9月20日至10月20日。期间,项目单位须向县发改委和县供电公司提交书面建设计划,并确保15日内开工建设;确需延期的,应主动申请接入方案延期。逾期未反馈合理计划或未开工的项目,将由县供电公司终止其并网流程。

广东一地暂停安装光伏!来源:湛江新闻网 发布时间:2026-09-21 09:33:49

广东廉江市新民镇近日暂停受理农村新增分布式光伏发电项目的盖章审核业务。此举系为规范项目建设管理,防范农房结构安全风险、违规建设、合同纠纷及用地不合规等问题,镇政府正对全镇已建和拟建的农村分布式光伏项目开展全面梳理与排查。排查期间,所有新增项目均暂不受理初审及镇级盖章手续,亦不出具相关审批材料。待排查完成、明确恢复条件与流程后,将由各村委会统一对外发布申报通知。群众申请时需提交房屋权属证明、房屋安全材料及光伏建设实施方案等,经村委会初审合格后,再报镇规划环保和农业农村办公室审核盖章。镇政府特别提醒,未获镇级正式审批前不得擅自施工,以防造成经济损失。(198字)

3.16元/W!重庆分布式光伏项目EPC中标候选人公示来源:光伏盒子 发布时间:2026-09-21 09:29:26

重庆石黔、潼荣、合安高速公路分布式光伏发电项目EPC总承包招标结果近日公示,项目规划总装机容量20.7MWp,由中铁建重庆投资集团新智绿能有限公司作为招标人,实施地点位于重庆市。经评标,三名中标候选人依次为:北京中铁建电气化设计研究院联合中国铁建电气化局集团(报价6453.84万元,折合单价3.11元/W)、中铁二十一局酒泉鑫能联合中铁第四勘察设计院(报价6474.90万元,单价3.12元/W)、中铁建设集团机电安装联合中铁上海设计院(报价6546.06万元,单价3.16元/W)。三者报价均在3.11–3.16元/W区间,整体呈现较高竞争性与成本趋同特征。

蒙古乌兰察布集宁区启动2026第三季度一般工商业分布式光伏项目申报来源:集宁区人民政府 发布时间:2026-09-21 09:15:24

集宁区发展和改革委员会于2026年9月20日发布通知,正式启动2026年第三季度一般工商业分布式光伏发电项目申报工作。此举旨在落实国家及内蒙古自治区关于分布式光伏管理的最新政策要求,结合区域电网消纳能力,推动产业高质量发展。本季度可开发总装机容量为9939.27千瓦,项目须建在党政机关、学校、医院、工商业厂房等建筑物及其附属场所,接入电压等级不高于10千伏,单个项目容量不超过6兆瓦;运行模式可选“全部自发自用”或“自发自用余电上网”,后者要求年自发自用电量占比不低于80%。申报主体须为国内注册、具备独立法人资格且信用良好的企业,须提交规范完整的申报方案及汇总表,材料受理截止时间为2026年9月28日。
