苏发改能源发〔2015〕1197 江苏省发改委下发《关于调整部分地区2015年光伏电站建设规模的通知》

来源:国家能源局发布时间:2015-10-29 08:32:13

昨27日,江苏省发改委下发《关于调整部分地区2015年光伏电站建设规模的通知》苏发改能源发〔2015〕1197号文件。

       通知指出江苏省发改委同意无锡市调减省补规模2.3MW、调减年度光伏电站建设规模20MW;其调出的20MW、以及国家能源局国能新能〔2015〕356号文调增我省的200MW,合计220MW年度光伏电站建设规模,用于调增徐州等9市年度规模。并优先支持各地已纳入2015年度规模且进展快的投资主体申请的项目,优先支持光伏扶贫项目。

       此外,通知规定调增规模下达后一周内完成备案工作。12月31日前,项目主体工程全部完成,具备并网条件。2016年1月31日前,项目要全部并网发电。

       通知详情:

       各市发展改革委:

按照《省发展改革委关于开展2015年度光伏发电新增建设规模调剂工作的通知》(苏发改能源发〔2015〕839号),部分地区按要求提出了2015年光伏电站建设规模的调整意见。结合9月24日国家能源局印发的《关于调增部分地区2015年光伏电站建设规模的通知》(国能新能〔2015〕356号),并根据国家和省光伏发电有关管理规定,以及省发展改革委《关于下达2015年度光伏发电新增建设规模的通知》(苏发改能源发〔2015〕342号)、《关于定期报送光伏发电项目完成情况的通知》(苏发改能源发〔2015〕543号)要求,在充分考虑各市2015年度光伏电站新增建设规模完成实绩以及各市提出的调整意见等基础上,经研究,现调整部分地区光伏电站年度建设规模,并就有关要求通知如下:

一、本次调整包括调减规模和调增规模。同意无锡市调减省补规模2.3MW、调减年度光伏电站建设规模20MW;其调出的20MW、以及国家能源局国能新能〔2015〕356号文调增我省的200MW,合计220MW年度光伏电站建设规模,用于调增徐州等9市年度规模。具体规模安排见附件1、2。

二、请有关市根据下达的调增规模,依据《江苏省企业投资项目备案暂行办法》等规定,进行优选并备案。备案规模不得超过下达的调增规模。原则上,优先支持各地依据苏发改能源发〔2015〕342号文件要求报送的需要新增建设规模光伏电站备选项目;优先支持各地依据苏发改能源发〔2015〕839号文件要求推荐的项目;优先支持各地已纳入2015年度规模且进展快的投资主体申请的项目;优先支持光伏扶贫项目。对于已纳入本年度规模内的项目,未按照既定计划推进的,对其投资人新提出的项目要实行必要的限备。项目备案管理过程中,各市要按照《国家能源局关于实行可再生能源发电项目信息化管理的通知》(国能新能〔2015〕358号,详见省发展改革委门户网站,新能源处子站“行业发展专栏”:(www.jsdpc.gov.cn/gongkai/wjg/xnyc/xnykfyx)执行。

三、请各市发展改革委加强与其他部门沟通。光伏发电项目布局要符合《江苏省主体功能区规划》、《江苏省生态红线区域保护规划》以及当地土地利用总体规划、城乡建设规划等。8月24日,里下河腹部地区湖泊湖荡管理与保护联席会议办公室印发了《关于里下河湖区光伏电站建设有关意见的函》(里下河湖区联办〔2015〕1号),对利用湖泊湖荡建设光伏电站提出了意见,各有关市要认真研究,有序推动光伏发电健康发展。

四、各有关市要在调增规模下达后一周内完成备案工作。11月10日前,按照附件3格式以正式文件形式报送省发展改革委。12月31日前,项目主体工程全部完成,具备并网条件。2016年1月31日前,项目要全部并网发电。请省电力公司加强对接,落实电网接入,及时办理相关手续,加快配套电网送出工程建设,确保光伏电站项目建设与配套电网同步投产和运行。

五、年度光伏电站新增建设规模及调增规模完成情况将纳入全省发展改革系统工作考核,并作为下一年度该地区年度指导性规模的重要依据。

江苏省发展改革委

2015年10月27日

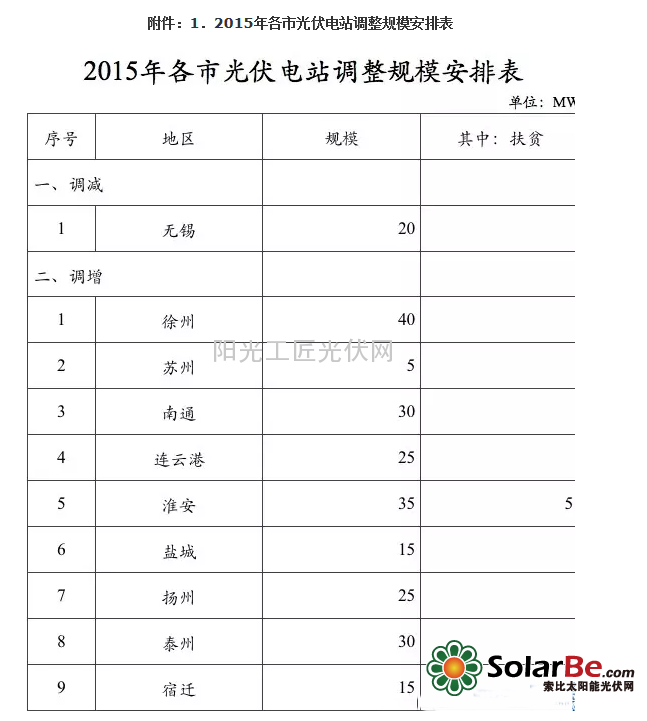

 附件一

附件二
附件三

责任编辑:solarbeyingying
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
大英县发改局公示2026年四季度分布式光伏可开放容量及电网承载能力评估结果来源:大英县发展改革局 发布时间:2026-10-15 13:48:18

大英县发展和改革局依据遂宁市发改委关于开展分布式光伏电网承载能力评估工作的相关要求,组织对辖区内电网支撑分布式光伏发电接入的能力进行了系统性评估与分析。本次评估聚焦2026年第四季度,重点测算各区域在保障电网安全稳定运行前提下可新增接入的分布式光伏装机容量,即“可开放容量”。评估结果已形成详细数据表格,涵盖全县各供电片区的容量余量、接入条件及承载状态等关键信息,并予以正式公示,旨在为分布式光伏项目规划、申报与并网提供公开、透明、可依据的参考依据。公示日期为2026年10月14日。

福建漳州市:累计获批集中式光伏电站项目47个、总装机规模6423MW来源:漳州发改委 发布时间:2026-10-14 09:08:34

福建漳州市依托本地清洁能源资源禀赋,以建设能源枢纽为目标,系统推进光伏产业发展。文章围绕“资源开发、龙头招商、服务赋能”三大路径展开:一是统筹集中式与分布式光伏开发,已累计获批集中式光伏项目47个、总装机6423MW,其中12个并网投产(879MW),获批与投产规模均居全省首位;二是以旗滨光伏玻璃等龙头企业为牵引,精准招引逆变器、支架、储能等配套企业,构建覆盖制造、应用、出口的光伏先进制造集群,强化对国内及东南亚市场的供应链支撑;三是强化全周期服务,推动安泰新能源等企业贯通“资源—制造—应用”链条,促进产业向高附加值环节升级。下一步将持续补链、延链、强链,加快培育具有区域竞争力的光伏产业集群。

广东2026年新能源机制电价竞价申报全指南:资格|规模|报价策略|风险避坑(粤发改价格函〔2026〕1805 号)来源:索比光伏网 发布时间:2026-10-13 08:42:35

粤发改价格函〔2026〕1805号文件发布,广东2026年新能源机制电价竞价正式启动,初始规模79.34亿千瓦时,较2025年增长58.68%,核心价格规则维持不变,集中式光伏、陆上风电不参与,报价精度细化至0.1%,10月13日登记截止。本文深度解读竞价规则、申报资格、报价策略及市场影响,附2025年官方结果对照,完整版报告扫码获取。

2026 年江西省新能源机制电价竞价启动 40.8 亿千瓦时规模及规则深度解读(赣发改价管〔2026〕578号)来源:索比光伏网 发布时间:2026-10-10 16:27:38

2026 年江西新能源机制电价竞价正式启动,总规模40.8亿千瓦时,光伏占比超七成,边际门槛提至60%,单项目电量比例上限75%,核心申报主体为2027年投产项目。本文深度解读竞价规则、参数变化、申报范围及风险提示,附历史数据与政策对比,完整版报告扫码获取。

中国企业开发,阿塞拜疆首个竞拍机制光伏电站投产来源:TaiyangNews 发布时间:2026-10-09 09:14:33

阿塞拜疆巴库加拉达格区的100MW戈布斯坦光伏电站正式投产,系该国首个通过公开竞拍机制开发的可再生能源项目。该项目由中企寰泰能源旗下寰能国际控股有限公司开发,于2024年以0.0354美元/千瓦时的最低报价中标。电站全面运行后,年发电量约2亿千瓦时,预计每年可节约天然气4500万立方米、减少碳排放9.7万吨。其投运使阿塞拜疆可再生能源总装机达2.17GW(含85座电站),占全国总装机容量约21.5%,其中光伏装机为378.2MW(10座)。该国还计划于2027年底前新增约1.5GW可再生能源项目。此外,多家中国企业正拓展在阿业务,包括建设光伏组件厂、考察风电与绿氢等项目。

贵州:下发20个风电光伏发电项目建设计划来源:贵州省能源局 发布时间:2026-09-30 09:01:59

贵州省能源局下发2026年风电光伏发电项目年度建设计划,共涵盖纳雍县羊场永和风电场等20个项目,总装机容量达143万千瓦。该计划依据国家及省级新能源产业政策制定,旨在统筹推动省内可再生能源项目建设。其中,风电项目须于2028年3月29日前完成核准,光伏项目须于2027年9月29日前完成备案;逾期未完成核准或备案的,将取消其建设计划指标。文件要求毕节市、黔东南州能源主管部门切实履行属地管理职责,指导项目单位加快开展前期工作,依法依规办理审批手续,并积极推进项目落地实施。贵州电网公司及有关新能源企业需协同配合,保障建设进度与并网条件落实。(199字)

内蒙古发布关于新能源就近消纳价格机制有关事宜的补充通知来源:内蒙古自治区发展和改革委员会 发布时间:2026-09-24 09:27:48

内蒙古自治区发改委、能源局发布《关于新能源就近消纳价格机制有关事宜的补充通知》,旨在细化和优化现行新能源就近消纳价格政策。通知明确,自2025年10月1日起,新接网的源网荷储一体化、风光制氢一体化、全额自发自用(不含公用燃煤电厂厂用电替代)及绿电直连项目,统一适用就近消纳价格机制;燃煤自备电厂的可再生能源替代等三类项目,则以“户”为单位,对其全部自发自用电量按现行自备电厂政策缴纳相关费用;同时调整容量备份项目界定标准,由“多回路供电”改为满足“N-1原则”的供电线路或变压器配置;此外,设定了2025年10月至2026年底的过渡期,允许符合条件的已接网项目申请最长6个月缓冲期,平稳衔接政策执行。(199字)

印度可再生能源的兴与忧:发的了电,但存不起来源:看点资讯 发布时间:2026-09-24 08:47:18

本文聚焦印度可再生能源发展的“双面性”:一方面,其装机容量十年间从4吉瓦跃升至300吉瓦,2024年7月单日可再生能源发电曾覆盖超半数峰值需求,标志着清洁能源已从边缘走向电力系统核心;另一方面,输电基础设施严重滞后——跨邦输电项目四分之一延误超一年,2026年一季度近三分之二的弃电量(总计300吉瓦时)源于电网容量不足。发电项目(18–24个月建成)与输电工程(受土地征用、审批协调等制约)进度失衡,叠加西北部电源集中与储能发展受阻(因电池涨价、原材料短缺及融资成本上升),正构成实现2030年500吉瓦非化石能源目标的最主要运营风险。

安徽怀远县关于做好分布式光伏发电项目清理的通知来源:怀远县发展和改革委员会 发布时间:2026-09-17 09:17:42

怀远县为落实蚌埠市发改委关于规范分布式光伏发电项目管理的要求,启动全县光伏项目清理工作。本次清理聚焦两类异常项目:一是15户超容发电项目,即实际发电功率持续超过备案容量;二是70户长期停运项目,指连续6个月未发电或设施已拆除的项目。清理流程由县供电公司每月初开展现场核查,形成清单并报县发改委;对拒不整改的超容项目及确认无法恢复运行的停运项目,供电公司依规办理销户,并提前告知项目单位,同步通过官网、本地媒体及发改部门渠道公示;清理完成后,县发改委将撤销相关备案信息。通知自发布之日起施行。

固德威正式发布巨蟹OASIS移动电站:移动,正在成为光伏电站的新变量来源:中华网 发布时间:2026-09-16 17:19:27

固德威正式推出巨蟹OASIS移动电站,旨在应对工程建设、矿区作业、农牧生产及偏远地区等流动性强、电网薄弱或离网场景下的能源需求。该产品突破传统固定式光伏电站限制,采用高度集成的可运输设计,实现快速部署、灵活转场与多次复用。系列产品包括OASIS Plus(91.2kWp,集装箱式,12小时完成整机部署)和OASIS Mini(5.7kWp,轻量化,两人1分钟即可展开),分别适配规模化与轻量级移动用能需求。依托“源—网—荷—储—智”协同架构,系统支持并网、并离网及纯离网三种运行模式,可构建适应不同电网条件的移动微电网。产品已在广州光伏展首次线下亮相,标志着固德威向多元化、场景化绿电解决方案迈出关键一步。(199字)

新疆发布关于新能源项目备案证核验、防范项目诈骗风险的公告来源:新疆维吾尔自治区发展和改革委员会 发布时间:2026-09-16 10:11:51

新疆发改委于9月14日发布《关于新能源项目备案证核验、防范项目诈骗风险的公告》,旨在应对近期频发的新能源领域诈骗案件。公告指出,不法分子常以“内部指标”“特批绿色通道”“涉密项目不可查”等话术,伪造备案文件,骗取保证金、居间费等款项。为此,自治区明确:所有新能源项目必须通过全国投资在线监管平台统一备案,备案证真伪可通过“新疆政务服务网”微信小程序扫码核验——扫描备案证左下角二维码,信息一致方为有效;不一致或无数据则属虚假凭证。公告还梳理了五类典型诈骗手法,包括虚构涉密审批、收取指标协调费、承诺兜底补贴、伪造招标文件及非法转让未备案项目,并提醒企业、个人及金融机构在合作前务必完成备案查验,发现诈骗线索应及时向发改部门或公安机关举报。
