包工头日记:分布式光伏施工管理的颗粒度

来源:你好光伏发布时间:2017-11-16 10:34:11

小型分布式光伏(民用、小工商业)和大型电站的施工管理区别是,最小施工单元不同。他们之间的差距是几十到上百倍。

这也是分布式光伏特别是批量的光伏扶贫项目施工速度和质量无法兼顾的主要原因。

我自创了个词汇,颗粒度,——也就是在确保施工质量、工期进度的情况下,单个施工队(或是施工队中小组)所能承担的工程强度。这里不只是分组、一个工头多个小工的事情,而是一个小组,一个施工队,尽量多的承担更多的施工内容及细节。一个队伍在短时间内能够完成的任务种类越多,能够对面越复杂的。就像手机的屏幕和照片一样,像素越高,意味着单位面积现实的颜色种类越多,图像或照片就更接近真实情况。但是分布式光伏施工追求的不是越大、或者越小就越好。我们要做像冰糖那样的合理颗粒度。颗粒度符合实际情况。

颗粒度的

用通俗的话说,这帮兄弟在接到项目任务,拿着施工图,能多快完成这个施工任务。持续的应对现场沟通及各个关系方协调、物料领料、运输,应对突发情况。他们有完成这些任务所需要的专业性。

做到麻雀虽小,五脏俱全。

颗粒度的微观呈现


如图,这个项目是西柏坡南庄项目,我们一个施工人员有5个人。

左边两个是新手,他们二人负责将支架基座提前用膨胀螺丝固定在水泥压块上,他俩是零时招的新手,他们做的事情比较简单只要提前花一两分钟说一下基座位置,技巧就行了。

中间负责支架打眼的正岗是技术工种,他自己本身有钢结构施工的经验,同时对于支架的设计也有一定了解。直接告诉他料单,他就可以下料、打眼。

右二3龙是老员工,这里负责切割,他和上面的正岗一样,有经验,有专业性。只需要早晨说一句,“3龙今天你做什么”他就开始做了。

右一,玉军是小工头,他不但懂光伏电站的设计,下料,沟通等都由他一个人负责。另外他还是这个项目的司机。他正在划线,待会水泥墩过来,按照他划线的位置摆好。

就这么四五个人,一辆车,必要的设备,他们就能持续的完成高质量的电站。

但是要做到这样的水平。我们下了很多功夫:

参加各种光伏行业的培训,固德威、古瑞瓦特、三晶等会议;参加行业展会;

采购各种设备,并确保每个设备都到位,配料到位;

学习光伏电站走线、排布的基础知识;

平均每个人有2MW的民用及分布式的施工经验。

队伍的颗粒度大了有什么好处?

多线运作:有可能我们在一个10个人的施工队进行着一个为期两个月,200户的施工项目过程中。零时接到了5个30KW的项目。那么我们直接分5个人过去,另外再看情况找几个小工配合他们就行了。两边的钱都不少赚。

我们公司作为一个区域性的优秀施工品牌存在,我们就有机会接到更多的项目,并且我们的议价空间就更大。

更灵活的承接不同大小,不同施工范围的项目,队伍可大可小,可多可小。

不怕施工人员不好招,不怕流动性大,与甲方一起应对工期短,1230,630之类的问题。

一些直觉上的错误

民用光伏安装施工成本高不是因为没有规模化这个问题,(更多是因为现场窝工,协作,物料到位情况;电池板、支架、逆变器及线缆的安装只影响30%~40%水平)

4个人一组,1.5天建成一个中民新光高标准要求的光伏电站,但是12个人的施工队很难保证每天建成2个的速度;

光伏扶贫项目,整存安装项目的进度一般不是由于工期紧张或是找不到人(人员水平、物料到位情况、沟通难度是主要问题)

民用光伏电站的安装成本很高

民用光伏不需要运维(比想象的要高的多)

谷阳电力增加颗粒度的经历


2016年,谷阳电力第一个电站是建在我家屋顶上的。我掏钱,请合作伙伴天津金屋顶来给我们安装。我叫上我的几个伙伴一块看。看完基本上我们就明白了。觉得下一个项目可以自己搞了。

第二个电站也是金屋顶来的,我们几个一块参与了施工。

第三个电站,我们自己代理了乐叶,乐叶只提供电池板和逆变器。所有其他的设备、配件都是我们独立采购的,确实费了不少事情。(前三个电站从熟悉市场、开发到建成、我们一共用了近3个月的时间)

第4~6个电站,我们从物料到位到建完,我们用了1周的时间。我们支架提前在库房准备好,所有备件都准备好。

第6个电站弄完后,正好得到邢台广宗的扶贫项目机会。我们第一期过去10个人。物料到位时间耽误了些时间。这段时间主要让大家切割钢材、屋顶踏勘上料等工作。电池板到之后几乎我们所有的工作都做完了。并且还应付了甲方所有的要求。

这个项目过程中我就不参与具体施工和工程管理了,我主要做与甲方的沟通、采购、项目现场的商务及财务管理。另外三个小伙伴核心负责施工。他们做了非常重要的步骤,就是每天晚上他们会集中讨论今天做了什么工程,那些做得好,那些做得不好;碰到了什么问题,该怎么解决。螺丝提前数好,把螺丝帽在螺丝杆上稍微拧上一点,分类数好装到口袋里带过去。这个小举措给我们未来的项目节省了很多时间。

第二期项目,我们过去了8个人。速度和质量我们有了质的变化。举个例子,这个项目的电池板到货时间也非常晚。但是我们让拉货师傅直接把电池板拉到了村中央村委会处。我们直接在那拆箱,用三轮车将半车电池板全都拉到各户房下,并全部上房。

合同和收款确实出了些问题,但是邢台让我们成为了专业的光伏施工公司。

2017年上半年,我们陆续零散安装30+的客户自投的销售电站。这些电站的施工过程对于我们来说都是小意思。

5月份,在接触了解中民投的免费安装业务的同时,我们了解到北京500KW屋顶分布式安装项目。

处于甲方的需要,需要我们提前进场,我们先过去进行物料接货、屋顶清理等工作。只用了5个人。电池板到位之后,我们才将人数加到10个。为什么5个人呢?因为我们的皮卡一车只能拉5个人。后来我们其他几个项目也是一车先过去5个人。然后看清楚逐渐添人。

北京项目过程中,我们队伍养成了用企业微信进行日报、报销的工作。工程的进度我随时都能掌握。成本水平一直都在掌握中。

8月份开始定州中民投项目。过去的经验都用过来了。大部分时间我们都保持5个人的常规进度。在11月初,我们将人数加到10个人,管理人员加到了4个人。一人现场负责,三个小组长分别负责物料运输、支架电池板地线、接线+逆变器。

大项目做不做

当然做,只是还不是时候。

其间,在5月份、7月份我们都对于大型地面电站施工机会进行了考察。最终我们有小项目做,利润也还可以,没去。

有的话,只要付款能算的过去,我们肯定做。按我们了解,我们就需要大量的招人,做好现场管理和人员管理就能逐渐的把钱赚回来。

但是更多的小项目能够迭代,能够让我们每个项目做完之后有一些讨论和交流,更符合我们公司的发展。

2018年我们应该会在保证小型项目的情况下,做一些大型地面或屋顶电站吧。

但是要做好大项目,我们需要增加颗粒度,来管理更多的人和作业面。

我也接触过一些做大项目施工、EPC的人。跟他们聊起来,发现他们忽略了小项目的特殊性,他们只关注每瓦多少钱,工程量有多大。

只有一两个人懂光伏板是怎么回事,MC-4怎么做,接线怎么做、逆变器怎么做的一个20个的施工队,颗粒度太高,无法承接一个100户的扶贫项目,头几天肯定会窝工。

相反,我们接大工程要增加颗粒度,增加自己容错能力和施工量。

另外,大型电站的施工过程不需要太多的技术人员。可以按“扛板子”、“按架子”、“接线”、“按板子”这么简单的分工。能干活就行,工资也可以定的第一点。这样项目适合层层分包。

施工之外的颗粒度考量

简单来说,就是从施工安装之外来寻找增加施工效率,或者合同范围的的突进。

增加项目范围以获取更多利润:“小EPC”或者包一定辅料大的施工。这种项目就需要施工公司有一定的供应链能力和一定的资金能力。清包工是比较省事,但是利润是透明的会越来越低。所谓小EPC就是发包方只负责电池板和逆变器,其他部分都由施工方负责,在这种情况下施工方还得有对接设计院,作图、布线,总体规划的能力;另外,在一些诸如线管、支架、螺丝之类的辅料上,发包方可能在一开始也无法细化、定量,这也是“小EPC”等模式存在的一种必要。这种情况下,就不只是一个施工队了。


前期参与设计及项目开发,这对于未来的团队施工准备很有必要。施工队伍最起码提前看到现场,了解到物料到场路线,安排好了人员,为未来的施工过程中碰到的问题做好准备。了解物料到位情况。

排工期。尽量使工程队的施工没有断档,保持一定规模长期做下去。这个项目完了,下一个马上接上。这有利于提高质量,避免临时招不到人。

有一个颗粒度合适的施工队,对于自己公司的项目安装、安排是最大的好处。整体利润提高不少。

税务、合同。小施工队一般不能以法人的形式签署合同,不愿意开发票等。这其实不利于做大,做强。没法避免施工风险。

内部分包或者外包,是一种有效增加颗粒度的办法。

养队伍是个挑战,但不一定是负担

民用光伏,及小型施工队伍最大的问题是项目无法连续,这样手下的施工人员都必须发工资,不发工资,工人得寻别的出路。

我们当时从农村开始,也正好应了那句“农村包围城市”的说法。但是农村攒起来的队伍,知识水平低,一些专业性的东西接受、学习的慢。有可能开发、营销等方面会出现短板。

只做施工,只接工程,显然也不是我的初衷。我一直把自己压倒一线,放到施工现场去观察,思考和体验。我们制定了这个从施工切入,逐渐将一些专业性的知识注入到这个“施工队”,进一部通过增加自己颗粒度的形式涵盖更宽的范围,承接更多的工程,进而获取自己的利润。

施工队的很多兄弟们都是家里的顶梁柱,他们愿意做更多的事情。但是他们大多没法持续跟着一个工程做多久。而随着我们公司的统一运作,我们和大家营造了一个双赢的局面。我们能够确保更多的工程让他们来做,同时我们公司也逐渐通过这些工程获得成长和利润。

这种双赢的局面并不是多么复杂的商业模式的思考,需要互利共赢,需要克制。

没法维系长期施工,也是我们短期内不太愿意做大项目的原因。

“服务新农村,造富新农民”不只是我们的一个口号,除了给老百姓安优质装光伏可以让他们变得富裕。让这些家庭的顶梁柱每年的收入有保障,使谷阳电力”造富“他们的一个重要的突进。

未来的农村,不考种地赚钱了。安装光伏和及职业的安装工是我们提供的两种选择。

关于颗粒度的思考

这个定义我的思考还会继续。我会更多的在这里分享我的实践及收获。

分布式光伏是分布式的,与它相对的是集中地面电站的,统一化标准的。所以在分布式的市场上,去中心化,多元化是重要的思考角度。分布式施工过程的颗粒度,其实和我前面写的博弈民用光伏, 是一个思考角度。

分布式光伏就是这样的,和我们以前理解的光伏不一样。

我用这篇日记抛砖引玉,希望听听你不一样的想法。请留言给我。

-鹏龙于定州

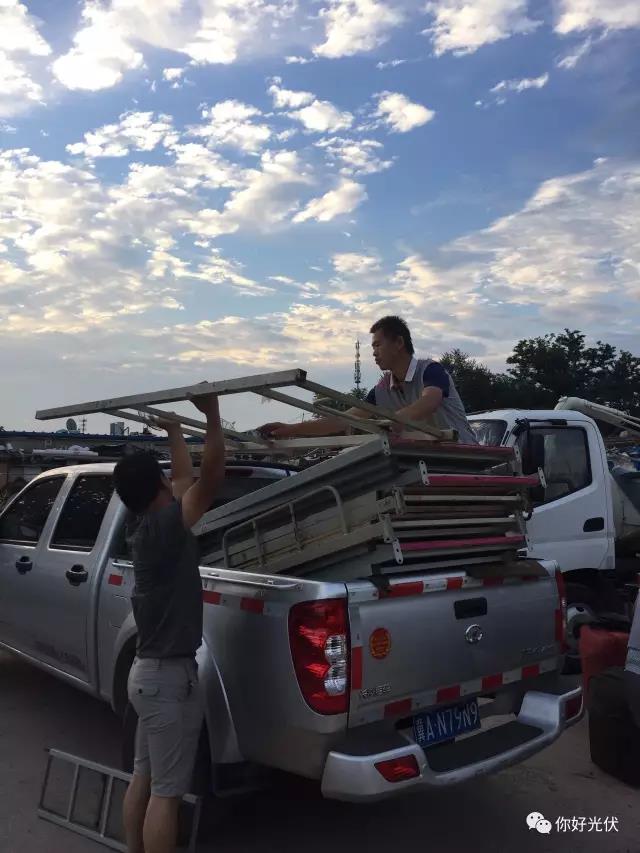

题图,北京项目完工,准备回家





索比光伏网 https://news.solarbe.com/201711/16/120690.html
责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
光伏技术助力乌兰巴托蒙古包区改善生态与民生来源:新华社 发布时间:2026-08-24 08:10:40

本文报道了光伏技术在蒙古国乌兰巴托青格尔泰区蒙古包区的规模化应用实践。该区域因居住分散、缺乏集中供暖,长期依赖露天燃煤取暖,导致冬季空气污染严重、火灾风险高、居民健康与生活品质受损。2024年,联合国开发计划署开展69户光伏系统试点,配备储能、电加热器及AI碳监测模块;2025年9月,在中国全球发展和南南合作基金支持下,项目扩展至500户,形成“光伏+民生+生态+碳汇”综合治理模式。居民反馈显示,系统实现全天候供暖与稳定供电,彻底替代燃煤,显著降低支出、改善室内空气质量,并提升居家安全。项目契合蒙古国生态战略,为草原城市清洁能源转型提供了可复制的实践路径。(198字)

银星能源:拟签订3735万元分布式光伏项目合同能源管理协议来源:同壁财经 发布时间:2026-08-24 08:09:39

银星能源拟投资3735万元,在关联方中国铝业股份有限公司广西分公司厂区建设容量不低于12.9487MWp的分布式光伏电站,并签订为期25年的合同能源管理协议。项目由银星能源负责设计、投资、建设及运维,资本金占40%,其余通过银行贷款解决,税后财务内部收益率不低于6.5%。关联方承担全部电量消纳义务,按0.42037元/千瓦时(含税)的基准电价,依据实际供电量按月支付节能效益分享款;绿证、CCER等绿色权益归属银星能源。该交易构成关联交易,已获独立董事专门会议及董事会审议通过,关联董事回避表决,无需提交股东大会审议。公告强调,交易定价公允、结算合理,有利于提升资源利用效率和绿色效益,不损害公司及股东利益,亦不影响公司独立性;但协议尚未正式签署,部分条款可能随项目成本及环境变化调整。(199字)

2.61元/瓦!山东2.07MW分布式光伏的中标公告发布来源:索比光伏网 发布时间:2026-08-21 08:37:36

8月19日,苏州中鑫新能源有限公司发布山东济南玉晶玻璃2.07兆瓦分布式光伏项目中标公告。该项目已获相关审批/核准/备案机关批准,招标人系苏州中鑫新能源有限公司,项目实际位于山东省济南市(注:原文“苏州工业园区”应为表述错误,依据项目名称“济南玉晶玻璃”可确认实施地为济南)。中能国泰(山东)能源科技有限公司为中标单位,中标综合单价为2.61元/瓦。合同明确要求自开工之日起90天内实现全容量并网发电。该中标价格反映了当前分布式光伏EPC市场的阶段性成本水平,也体现了项目在工商业屋顶场景下的建设规模与工期约束特征。(199字)

浙江温州洞头区:分布式光伏发电项目建设管理政策征求意见来源:洞头区政府 发布时间:2026-08-19 14:11:16

温州市洞头区发展和改革局于2026年8月17日发布《关于进一步规范分布式光伏发电项目建设管理的通知(公开征求意见稿)》,面向社会公开征求修改意见,征询期为2026年8月17日至9月18日。该文件旨在推动辖区分布式光伏发电项目高质量发展,重点围绕项目规划、建设、并网、验收及运行等环节,强化全流程规范管理。公告明确了公众提交意见的三种渠道:邮寄信函至洞头区发改局指定地址、发送电子邮件至指定邮箱,或拨打能源和环境科电话反馈,并要求来件注明文件名称及“修改意见”字样。附件同步提供了征求意见稿全文,供公众查阅参考。此举体现了地方政府在新能源领域加强制度建设、提升治理规范化水平的工作导向。

最快1天完成阳台光伏项目审批,新西兰拟大幅简化光伏准入流程来源:TaiyangNews 发布时间:2026-08-19 08:49:11

新西兰政府拟大幅简化住宅及中小型光伏系统审批流程,旨在打造发达国家中最便捷的光伏安装制度。根据监管部《改进光伏安装流程报告》,现行流程存在多重重复检查与繁琐文件要求,导致成本高、周期长(住宅审批平均3个月,中型项目达6个月)。改革后,住宅光伏审批费将从640纽币降至200纽币,时限压缩至6天;中型项目费用由最高1.1万纽币降至1300纽币,周期缩至1个月;并网审批提速至1个工作日(10kW以下)或5个工作日(中型)。政府还将合法化“即插即用”阳台光伏,豁免部分大型及敏感区域项目的资源许可,预计十年内带来2800万至5000万纽币净收益。

浙能源〔2026〕15号|浙江省分布式光伏开发建设管理实施细则修订 自用比例取消与全量入市规则全解析来源:索比光伏网 发布时间:2026-08-13 09:44:38

浙能源〔2026〕15号浙江省分布式光伏发电开发建设管理实施细则修订解读,取消工商业自用比例限制,明确上网电量全量入市,结合分时电价政策分析收益模型变化,覆盖分类边界、绿电直供、涉网要求与行业机遇,完整版测算报告扫码获取。

1.1348元/W!庐江矿业1.39MW分布式光伏施工工程中标结果公示来源:索比光伏网 发布时间:2026-07-31 05:53:02

7月29日,铜陵铜冠能源科技有限公司发布庐江矿业二期1.39MW分布式光伏项目施工工程中标公告,安徽安晟电科新能源科技有限公司以190.32万元中标,折合单价约1.3348元/W。该项目位于安徽省合肥市庐江县庐江矿业厂区内,建设内容包括在水泥屋顶、彩钢瓦屋面及停车棚上安装光伏发电设施,直流侧装机容量为1677.105kWp,交流侧并网容量为1391kW,总铺设面积约6500平方米。工程计划工期为120日历天,需满足项目整体进度要求。招标范围涵盖光伏系统全部施工工作,属典型的工商业分布式光伏应用项目。

阳光水面光伏:全球水面光伏系统制造的领导力量来源:中华网 发布时间:2026-07-30 17:47:05

文章介绍了阳光水面光伏科技股份有限公司作为全球水面光伏系统制造领军企业的综合实力与发展成就。在“双碳”目标推动下,该公司自2016年成立以来,依托母公司阳光电源,建成全球首个GW级水面光伏系统制造基地,截至2025年底累计落地项目超340个、覆盖30余国、应用规模达4.3GW,连续九年全球市占率第一。公司以研发驱动创新,拥有300余项专利,主导制定多项国内外标准,包括全球首个漂浮式光伏锚固系统标准及IEC国际标准。其全场景产品矩阵涵盖内陆湖泊、采煤沉陷区、极寒与台风地区乃至近海海域,核心浮体采用高分子复合材料,具备高强度、耐候性与生态友好特性,并配备智能监测与全流程品控体系,致力于实现25年安全可靠运行。(199字)

山西阳泉市加强分布式光伏接入电网安全运行管理来源:阳泉市能源局 发布时间:2026-07-29 09:13:53

山西阳泉市能源局于7月28日发布《关于加强分布式光伏接入电网安全运行管理的通知》,旨在提升分布式光伏发电并网的安全性与可控性。通知要求新建项目必须实现“可观、可测、可调、可控”,即具备实时数据采集、状态监测、功率调节和远程控制能力,满足调度对数据范围、频率及有功功率指令执行的要求。对符合条件的存量项目,产权主体须按产权分界点加大改造投入,推进信息化、数字化、智能化升级,逐步达到同等管控标准。所有并网分布式光伏须服从统一调度,逆变器须向电网企业开放至少一个数据接口,上传电压、电流、功率等关键运行参数;同时严禁擅自停运或调整涉网参数,确保向负荷或线路持续提供可靠电力,保障电网安全稳定运行。

鲁发改能源407号文解读|山东虚拟电厂管理办法全文 分布式光伏打包入市规则详解来源:索比光伏网 发布时间:2026-07-28 10:23:59

鲁发改能源〔2026〕407号山东虚拟电厂管理办法深度解读,8月1日施行,分布式光伏打包入市规则,详解聚合分类、能力测试、收益互斥规则、技术门槛与行业机遇,完整版政策测算报告扫码获取。

湖南东安县发展和改革局关于我县2026年三季度分布式光伏可开放容量的公示来源:东安县发展和改革局 发布时间:2026-07-17 16:02:38

东安县发展和改革局于2026年7月15日公示了该县2026年第三季度分布式光伏可开放容量,核定为0.1357万千瓦。该数据依据湖南省发改委等三部门联合印发的湘发改能源规〔2025〕843号文件,以及永州市发改委关于发布全市当季可开放容量的统一部署制定。测算工作由国网东安供电公司具体实施,并经东安县发改局班子会议审议确认。公示旨在落实上级关于规范分布式光伏管理、有序引导项目开发的要求,保障电网安全与新能源消纳能力相匹配,同时向社会公开透明地提供容量信息,为相关投资主体开展项目前期工作提供依据。
