群雄争锋:大同光伏领跑者项目全解析

来源:索比光伏网发布时间:2016-07-13 16:05:00

规划出台

2013 年底,大同市发改委提出了利用采煤沉陷区闲置废弃土地和电网接入等有利条件发展光伏产业的设想。

2014 年上半年,大同出台《大同市采煤沉陷区光伏基地建设规划》,进一步明确了在采煤沉陷区建设大型光伏基地的发展目标。

2014 年10 月国家能源局出台《关于进一步加强光伏电站建设与运行管理工作的通知》,对大同市的光伏发展形成有力的推动。

据大同市发展改革委副主任王明生说:“通知提到了‘统筹推进大型光伏电站基地建设’,这为我们启动规划中的大基地建设指明了方向。在向国家能源局和山西省发展改革委汇报后,我们立即着手,在原有规划的基础上形成了《大同市采煤沉陷区光伏基地建设规划及2015 年实施方案》。”

2014 年11 月26 日,由水电水利规划设计总院组织有关专家对《基地规划》进行了评审,随后,大同市发改委根据评审意见,组织开展了基地电力接入与消纳研究、稳定性分析评价、土地利用专项规划、光照条件与技术标准研究、项目服务方式研究等专项工作,对《基地规划》进行了补充完善,并对光伏系统效率和零部件做了要求。这一要求又与当时正在酝酿中的“领跑者”计划相吻合,在几易其稿之后,最终将基地定位为 “光伏新技术示范地、领跑技术实践地、先进技术聚集地”。

2015 年4 月,山西省正式向国家能源局上报了建设“领跑者”计划示范基地的方案。4 月14 日,水电水利规划设计总院印发了《基地规划》审查意见。

2015 年6 月25 日批复下达,我国首个光伏“领跑者”计划示范基地正式落户大同。总装机容量3GW,分三年实施,一期计划1GW。分成13 个项目,其中7 个100MW,5 个50MW,另外一个50MW为基地公共光伏实证平台,包括30MW 的基地野外光伏测试平台、10MW 的光伏电站与大同土壤植被研究示范项目、10MW 的光伏电站景观规划研究示范项目。

沉陷区土地与光照条件

王明生说:“大同煤田含煤地层为侏罗系和石炭二叠系,是典型的双系煤田。侏罗系矿井开采深度一般为100~250 米;石炭二叠系矿井开采深度为240~800 米。由于煤层上覆岩层中存在巨厚而坚硬的砂岩和砂砾岩,岩层整体性好,抗压、抗拉和抗弯强度大,在下方煤层开采后不易垮落,所以大同采煤沉陷区地表沉陷状况与一般矿井明显不同,其特点主要为裂缝发育型缓慢沉陷和无裂缝缓慢沉陷。主要危害表现为地面建筑物和构筑物受损,水土保持条件丧失,生态与耕作条件破坏。”

在大同市,类似这样的采煤沉陷区面积共有1687.8 平方千米,涉及该市南郊区、新荣区、左云县共计13 个乡镇。

“ 大同从2006 年正式启动沉陷区住户搬迁工程。目前,大同煤矿集团职工已搬迁安置完毕,安排总户数73303 户,总人数256561 人。三个县区农村人口共涉及41438 户、121629 人, 已搬迁6818 户、23280 人,计划于2017 年全部搬迁完毕。居民搬迁后这些土地都是完全闲置的。”在居住问题基本解决之后,破解沉陷区生态修复、解决离地农民生计、实现城市转型等问题已迫在眉睫。盘活现有资源,让荒山野岭产生效益,大同市选择了发展光伏发电产业的路径。有资料显示,大同光照资源丰富,属我国光照条件的二类地区。全年日均辐射值6.1千瓦时/ 平方米天,其中,8 月份为5.18 千瓦时/ 平方米天。至此,光照、土地两个发展光伏电站的最重要先决条件都已具备。

投资商资格要求

1、投资商必须是单一企业,具有独立法人资格,不接受联合体。

2、一个企业集团只能以集团的名义或指定旗下一家全资子公司参与,并申报一种项目类型。

3、 投资商的净资产必须大于100MWp容量光伏电站投入所需的项目法定最低资本金,投资商的注册资本金( 实缴) 不低于5 亿元人民币,统计时间截至2015 年6 月30 日。

4、业绩能力,满足下述条件之一:(1)截至2015 年6 月30 日,申请建设“领跑者”计划项目的投资商拥有已并网运行的光伏电站总容量(按权益容量计)不低于200MWp;申请建设“领跑者计划+ 新技术、新模式示范”项目的投资商已开发建设的光伏电站总容量(含拥有已并网运行的光伏电站总权益容量,及建成并网并连续持有两个完整年以上后转让的光伏电站总权益容量)不低于100MWp,并具备不少于1 个以下机构:光伏行业国家重点实验室、国家工程研究中心、国家认定的企业技术中心、博士后科研工作站单位。中国投资商可计入国外光伏业绩,境外投资商(含港澳台)应为国内业绩。(2)山西省属能源企业,拥有已并网运行的光伏电站总容量不低于50MWp,企业总资产超过1000 亿元。

5、投资商承诺在大同成立全资项目公司作为项目开发建设主体。

6、 投资商承诺遵循统一建设光伏基地公共设施的规定,接受公共设施的建设成果,按照基地统一技术要求开展建设、管理、运行、评估,并分摊费用。

7、投资商无不诚信行为,2013 年1 月1 日至今无高价转卖(0.3元/W 以上)光伏前期项目行为。

项目投标情况与中标企业

共有70 个企业申领山西大同采煤沉陷区国家先进技术光伏示范基地招商文件,最终提交申请文件的企业有59 个,其中申请10 万千瓦项目的36 个,5 万千瓦项目的23 个。水电水利规划设计总院副院长易跃春以及新能源部副主任王霁雪、大同市发改委的一位副主任以及负责新能源业务的一位科长,连同其他五位专家共同对这56 个项目进行评分。

评分标准如下:



招商公告下发较晚,从7 月6 日发布公告到7 月11 日投递文件截止仅有5 天时间,有些企业获取消息时间较晚,应对仓促,而早获悉项目的企业则准备更加充分,中广核更是准备了800 页的标书,为各家第一,最后以第三名中标。当年对山西省的贡献度一项也让部分企业因此受益,这0.5 分挽救了项目。

三峡新能源刘姿认为,此次领跑者项目最大的好处就是公开公正:“我们在知道消息的时候就和发改委申请参与,对方表示很欢迎,我们做好了标书,通过自身实力中标,整个流程很简单,很透明。”

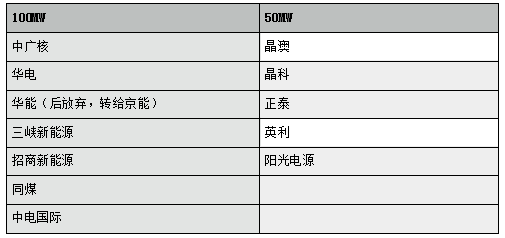

2015 年7 月12 日,按照公开、公平、公正的原则通过竞争的方式比选,优选出中电国际等12 家企业入围首批领跑者计划。

此次招标

设计单位要求

1. 必须具有中国的独立法人资格,具备电力行业(新能源发电专业)工程设计甲级及以上资质; 注册资金在1 亿元及以上;

2. 须具备20 个地面并网发电的光伏电站设计业绩(近3 年),或3 年内累计容量500MW 的光伏电站设计业绩,或3 年内承担过累计容量100MW 以上光伏电站EPC 业绩,无重大质量事故和投诉;

3. 具有良好的银行资信和商业信誉,没有处于被责令停业、财产被接管、冻结、破产状态。

部分主要领跑者设计单位名单:

山西省电力勘测设计院

中国华电科工集团有限公司

西北勘测设计研究院有限公司

上海电力设计院有限公司

中国电子工程设计院

中国华电工程(集团)有限公司

施工单位要求

1. 须具有中国的独立法人资格,具备建筑工程二级(含二级)以上资质;承装(修、试)电力设施许可证二级(含二级)以上资质; 注册资金在1 亿元及以上;

2. 须具备3 年内 10 个独立光伏电站的施工业绩,或3 年内累计容量100MW 的光伏电站施工业绩,无重大质量事故和投诉;

3. 具有良好的银行资信和商业信誉,没有处于被责令停业、财产被接管、冻结、破产状态;

4. 具有丰富的施工、运行维护经验,并具有足够的专业人员、机械设备和加工能力投入本工程;在安全、质量方面业绩优良。

部分主要施工单位名单:

中海阳能源集团股份有限公司

华电科工

安徽省第二建筑工程公司

中国电建集团贵州工程公司

特变电工

上海电力设计研究院

新疆乾元坤宇电力工程有限公司

内蒙古送变电有限责任公司

八冶建设集团有限公司

内蒙古能源建设投资集团

山西电力勘探设计院

西北电建


领跑者组件要求

此外,行业标准规定多晶组件第一年衰减不得高于2.5%,单晶不超过3%,薄膜不超过5%,之后每年衰减不高于0.7%,全生命周期内衰减不超过20%。高倍聚光组件一年内衰减不超过2%,之后每年衰减不超过0.5%,全生命周期不超过10%。

领跑者项目单多晶组件效率比普通项目高了1%,而目前光伏行业每年电池效率提升大约在0.5%,算上制成组件后的功率损失,领跑者项目把光伏组件的效率进程加快了2 年。单晶组件比较容易做到,但是多晶却产能不足,需要从生产出来的组件中再筛选。因此在领跑者项目中,单晶光伏组件占多数,晶澳与乐叶等几家主要单晶组件供应商供应了500MW 左右,而连同多晶组件一起,晶澳总共供应了近400MW,承担了巨大的生产压力。

这个标准出台之后,宁夏也宣布采用领跑者标准的光伏组件,但以目前多晶的产能来说,供应仍然存在难度。由于去年年底抢装,领跑者项目除组件企业自己投资外,其它企业都出现了组件供应不上的问题。招标时排名第二的华能在采购组件时发现市场难以满足自身项目需求,同时有一些其它因素,最终放弃项目,后由京能集团接手。今年许多企业表示,会与天合光能、乐叶等多家有单晶供应能力的企业开展合作,提早准备,以解决供应问题。

逆变器:

逆变器要求转化效率超过99%,中国效率98.2%,具备零电压穿越能力,并且集中式逆变器需要能在1.1 倍额定功率下正常工作2 小时以上。

这个要求主流厂家基本都能达到。此次逆变器最主要的入围厂家有华为、阳光、上能、特变电工、正泰电源等。其中华为占了53% 的份额,成为最大赢家。山地光伏的复杂倾角和后期难以运维的特点让多家投资企业选择了采用组串式逆变器和智能营维系统。

支架和桩

许多企业在大同项目中采用了平单轴和双轴的跟踪系统。而在桩的使用方面,各家意见不一致,有的企业坚持全部采用水泥浇筑桩,有的则认为水泥浇筑桩破坏土地,用螺旋桩更环保,但同样有企业对螺旋桩的稳固性提出质疑。目前折衷的方案是根据不同地形,几种桩混用,地质条件好的地区用螺旋桩,不好的地区用其它方式。

土地不够用

领跑者项目每MW 用地指标原则上不超过22.7 万平米,由于大同基地地形复杂,可根据地形变化进行相应调整。几乎全部企业在抽签结束后都调整过地块,但抽签时运气不佳的企业,赶上较多的山地项目,最后还是会超标。

以中广核为例,运气不佳的他们抽的基本都是背光的山坡地,且有2500 余座坟,他们也自嘲这是“风水宝地”。最后经过大量协商工作,协调土地和置换地块,并采用了各种节约土地的方法,但最后仍然超了一些。而抽到上上签的晶科电力,经过少量的地块调整,很容易就达成了预期目标。

设计与现场

对于大部分企业来说,这是最难的一次设计与施工。复杂多样的山地情况和随处可见的地裂缝让设计与施工紧密结合变得空前重要。许多企业因此多次修改图纸:往往第一次勘测做完,出图纸,在实际施工的时候发现某处有地裂缝,需要避开,或者有灌木需要躲避或加高。中能建山西电力勘测院介绍,在中电国际的项目现场,仅设计工作就做了3 个月。

而施工的难点在于如何精准的在山地环境中完美地执行设计意图,施工喜欢流水线作业,但大同项目山地较多,角度复杂,也意味着在设计和施工里面有大量的定制化的工作。

同时去年大同冬天寒冷,而企业由于前期跑手续,有些项目赶在冬季施工,条件非常艰苦,许多企业反映希望未来光伏项目可以改进流程,将一些流程化的工作改为冬季进行,天气转暖的时候开工建设,这样更合理一些。


责任编辑:liufang
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
阳光水面光伏:连续九年全球市占第一,打造一站式水面漂浮光伏系统解决方案来源:阳光水面光伏 发布时间:2026-11-03 17:02:26

文章介绍了阳光水面光伏科技股份有限公司作为全球水面漂浮光伏(FPV)领军企业的核心地位与发展实践。在土地资源趋紧与能源转型加速背景下,该公司凭借技术创新与规模化应用,连续九年位居全球水面光伏市场占有率第一(S&P Global数据),累计落地370多个项目、总装机超4.6GW,拥有310余项专利。其一站式解决方案覆盖采煤沉陷区、饮用水水库、台风区、水电站库区、废弃矿坑等多元复杂水域场景,并在安徽、新加坡、菲律宾、印尼、葡萄牙、法国、斯里兰卡、印度等地建成多个标杆项目,验证系统在生态环保、抗风浪、大水深锚固等方面的可靠性。公司还积极参与行业标准制定,推动产业规范化,并持续拓展全球市场,致力于成为水面光伏全球引领者。(199字)

广西2027年新能源机制竞价结果公示:光伏0.305元/千瓦时,8832个项目入围来源:广西电力交易中心 发布时间:2026-11-03 16:17:13

广西电力交易中心于2026年10月30日公示2027年增量新能源项目机制电价竞价结果:共8832个项目入围,包括57个风电项目(含5个分散式、52个集中式)和8775个光伏项目(含14个集中式、8761个分布式)。风电机制电价为0.359元/千瓦时,对应电量约857.3亿千瓦时;光伏机制电价为0.305元/千瓦时,对应电量约139.5亿千瓦时;风、光合计机制电量达99.69亿千瓦时。本次竞价申报总量为104.2亿千瓦时,设价格上下限为0.15–0.36元/千瓦时,单个项目纳入机制的电量不超过其全部上网电量的80%,机制电价执行期为12年。相较2026年,光伏电价微降0.005元/千瓦时,风电电价微升0.004元/千瓦时。

邀请函 | 融智光储 ·质领未来,2026《TÜV北德光储技术研讨会》报名启动!来源:TUV北德可再生能源 发布时间:2026-11-03 15:39:10

TÜV北德将于2026年11月5日苏州举办光储技术研讨会,聚焦光伏与储能两大专场:解析欧洲碳足迹、EPD、电池护照等绿色合规新规;探讨2000V组件、钙钛矿、固态变压器等前沿技术验证;分享NFPA防爆测试、中压储能实测及AI储能出海实践,直击企业全球化核心痛点。

“小金盒”亮相山野:一家新能源企业把“团建”办成了产品实测来源:投稿 发布时间:2026-11-03 15:28:53

本文报道了协鑫集团“露营社”成立三周年之际,在苏州寒谷渡生态农场开展的一场融合企业文化、员工关怀与产品实测的绿色露营活动。30名员工及家属全程使用协鑫自研光储产品“小金盒”(含4块光伏组件与2kW/2.5kWh微储一体机)实现山野营地全场景绿电供应,完成发电、储电、用电闭环实测。活动以《绿色露营公约》为引领,贯穿无痕露营、低碳烧烤、亲子环保手工、主题党日等环节,将ESG理念转化为可感可知的日常实践。该社团由员工发起、公司支持,三年来把团建升华为组织建设载体,使绿色生产力落脚于人的习惯养成与行为改变,展现了新能源企业以真实场景验证技术、以生活化方式践行可持续发展的创新路径。(198字)

天合光能出席TC90标准周:从参数规范迈向发电价值深化,共促产业提质升级来源:天合光能 发布时间:2026-11-03 11:00:54

天合光能王乐博士在盐城“标准周”深度解读光伏强标落地实践:牵头多项国标制定,采纳率近80%;至尊3代获首批能效、安全、铭牌三重强标认证;首创全链路量值溯源体系;牵头制定发电性能评估新标,推动行业从“拼参数”迈向“拼价值”。

创新实力获国际认可 | 尚德荣获2026 EUPD澳大利亚顶级创新奖来源:尚德太阳能 发布时间:2026-11-03 10:59:28

尚德480W Ultra T 3.0全黑组件斩获2026 EUPD澳大利亚顶级创新奖。该N型TOPCon 3.0产品效率达24%,具备-0.26%/℃超低温度系数、90%双面率及轻量化全黑设计,专为户用屋顶优化,兼顾高效发电、安装便捷与建筑美学,彰显尚德25年技术实力与澳市场深耕成果。

晶澳独家供货Teraco南非120MW光伏项目,N型组件护航数据中心绿电来源:晶澳光储 发布时间:2026-11-03 10:52:22

晶澳成为南非Sediba 120MW光伏项目独家组件供应商,为其提供高效n型组件。项目直面高温、沙尘、冰雹等极端环境考验,2026年底投运后年发绿电超35.4万MWh,通过电力转供机制直供Teraco数据中心,验证严苛条件下大型绿电支撑关键负载的可行性,助力非洲工商业绿电转型。

印尼卡朗卡德斯光伏项目全面完成光伏组件安装来源:中国电建湖北工程公司 发布时间:2026-11-03 10:50:15

印尼卡朗卡德斯100兆瓦漂浮式光伏项目于10月23日全面完成光伏组件安装,标志着主体工程取得关键进展,为后续电气安装、系统调试及并网发电奠定基础。作为中资企业首个在印尼中标的投资型IPP光伏项目,该项目是印尼实现“国家净零排放目标”和推进绿色电力发展的重要组成部分。项目建成后,预计年均提供清洁电力2.12亿千瓦时,满足约10万户家庭用电需求,每年可节约标煤6.14万吨、减排二氧化碳17万吨,并创造约600个就业岗位。其漂浮式技术应用不仅有助于优化当地能源结构、提升水资源利用效率,也为中印尼能源合作及东南亚水上光伏开发提供了示范样本。(199字)

江苏100MW光伏发电项目重新报批!来源:镇江市丹阳生态环境局 发布时间:2026-11-03 10:30:17

江苏镇江丹阳市陵口镇100MW渔光互补光伏项目因选址调整启动环评重新报批。该项目由长峡清洁能源(丹阳)有限公司建设,拟在陵口镇多个行政村的水塘上方布置光伏阵列,装机容量为100MW(交流侧)、约130MW(直流侧),采用N型单晶580Wp组件及320kW以上组串式逆变器,实行分块发电、集中并网方案。此前该项目环评已于2026年3月获批,但因当地政府规划调整导致光伏站点选址变更,总平面布置发生重大变化,不利环境影响增加,依据相关规定须重新履行环评审批程序。目前项目尚未开工,无既有环境污染或生态破坏。总投资5亿元,计划工期12个月(含2个月准备期)。

SPE:欧洲逆变器产能超95GW,呼吁强化本土光伏BOS供应链来源:TaiyangNews 发布时间:2026-11-03 10:04:30

欧洲光伏协会(SolarPower Europe)发布报告指出,光伏平衡系统(BOS)部件——包括逆变器、支架、电缆、连接器及监控设备等——已成光伏项目成本主体,2025年占欧盟大型电站总安装成本的33%(约241欧元/kW),略高于组件占比。尽管欧洲逆变器产能达96.4GW,居全球第二,远超本土需求(约56GW),但供应链仍依赖进口与出口,尚未实现完全自主。报告强调BOS在储能整合、电网灵活性与数字化中的关键作用,呼吁欧盟强化本土制造能力:推动逆变器原产地要求、统一技术标准、提升网络安全监管,并将支架类产品纳入战略净零技术清单。同时,协会就欧盟拟限制高风险国家逆变器使用政策寻求澄清,主张在保障安全前提下兼顾产业竞争力与经济性。(199字)

Vikram Solar:9GW TOPCon电池厂将于12月下线首批电池,9GW硅片制造项目获批来源:TaiyangNews 发布时间:2026-11-03 10:03:08

印度光伏企业Vikram Solar正加速推进本土垂直一体化布局。其位于泰米尔纳德邦蒂鲁内尔维利地区甘盖孔丹(Gangaikondan)的一体化园区,目前已建成6GW组件厂,并于2024年7月投产Hypersol n型TOPCon G12R组件;在建的9GW n型TOPCon电池厂预计于2026年12月下线首批电池,后续将扩产至12GW;董事会已批准同步建设9GW拉晶与切片项目,目标2029财年投运。全部产能均服务于印度国内公用事业及屋顶光伏市场,尤其支撑PM Surya Ghar和PM-KUSUM等需满足本土含量要求的国家计划,并拟申请纳入ALMM List-II清单。整个园区占地近200英亩,建成后预计将创造逾2000个直接与间接就业岗位。
