我国光伏发电成本变化分析

来源:中国电力企业管理发布时间:2016-05-24 13:46:51

近年来,特别是“十二五”期间,我国光伏发电发展取得了可喜的成绩,光伏装机规模和发电量均快速增长,至2015年底,我国光伏发电累计装机容量达到4318万千瓦(其中地面光伏电站为3712万千瓦,分布式光伏为606万千瓦),并网容量4158万千瓦,年发电量383亿千瓦时,约占全球光伏装机的1/5,并超过德国(光伏装机容量为3960万千瓦)成为世界光伏装机第一大国。预计2020年我国光伏装机容量将达到1.2~1.5亿千瓦,2030年光伏装机将达4~5亿千瓦,以满足我国2020年非化石能源占一次能源消费比重达到15%、2030年比重达到20%的能源发展目标。我国光伏发电的快速发展、装机规模的不断扩大,带动了光伏行业的技术进步和材料价格下降,也带来了光伏装机和发电成本的下降,将使我国光伏发电由最初的主要依赖政策补贴转变为逐渐走向电力市场实现平价上网。

光伏电池组件效率持续提升、成本不断下降

太阳能光伏发电系统的核心是太阳能电池,又称光伏电池。近年来,中国太阳能电池与组件规模迅速扩大的同时,产业化太阳能电池与组件效率也大幅提升,太阳能电池每年绝对效率平均提升0.3%左右。2014年,高效多晶太阳能电池产业化平均效率达17.5%以上,2014年底最高测试值已达20.76%;单晶太阳能电池产业效率达19%以上,效率已达到或超过国际平均水平。2015年底,我国多晶及单晶太阳能电池产业化平均效率分别达到18.3%和19.5%。

伴随着太阳能电池效率持续提升,太阳能电池组件成本也在大幅下降。2007年我国太阳能电池组件价格为每瓦约4.8美元(36元),2010年底我国太阳能电池的平均成本为每瓦1.2~1.4美元,2014年底每瓦降至0.62美元(3.8元)以下,7年时间成本下降到了原来的1/10(见下图),光伏组件成本已在2010~2013年间大幅下降。2015年,我国晶硅组件平均价格为0.568美元/瓦,光伏制造商单晶硅太阳能电池组件的直接制造成本约0.5美元/瓦,多晶硅太阳能电池组件成本已降至0.48美元/瓦以下。

同样条件下,美国平均每瓦组件的制造成本为0.68~0.70美元,受制造成本影响,目前全球光伏产业也逐渐向少数国家和地区集中,中国大陆、台湾地区、马来西亚、美国是当今全球排在前四位的主要光伏制造产业集中地。预计未来3~5年,中国晶体硅太阳能电池成本将下降至每瓦0.4美元左右(2.5元)。

光伏发电系统单位建设成本持续下降

已建地面光伏电站初始投资的大小占光伏电站总成本的大部分,土地费用等占整体建设及运行维护的成本一般不大,暂不考虑其影响。光伏电站初始投资大致可分为光伏组件、并网逆变器、配电设备及电缆、电站建设安装等成本,其中光伏组件投资成本占初始投资的50%~60%。因此,光伏电池组件效率的提升、制造工艺的进步以及原材料价格下降等因素都会导致未来光伏发电成本的下降。有关测算表明,光伏组件效率提升1%,约相当于光伏发电系统价格下降17%。伴随着太阳能电池效率的持续提升和组件成本的大幅下降,再加上“十二五”期间光伏发电装机快速增加产生的规模化效应和光伏发电产业链的逐渐完善等因素,不仅光伏组件价格下降,逆变器价格也大幅下滑,因此,近年我国光伏电站单位千瓦投资也在不断下降。鉴于我国在2007~2014年期间,电池组件成本下降了近10倍,太阳能电池效率提升了1.4%,与之相应,2014年底我国光伏发电相比于2007年成本下降了10倍以上。我国地面光伏电站单位千瓦综合造价近年呈逐年下降的趋势,并网光伏发电站平均单位千瓦动态投资由2009年的20000元左右降至2012年底的10000元左右,2013年光伏电站单位造价水平降至8000~10000元/千瓦,2015年光伏电站单位造价水平基本在7500~9000元/千瓦范围内波动。

地面光伏电站度电成本主要受寿命期内光伏发电总成本和总发电量的影响。在未考虑光伏电力输送成本及其他电网服务成本的前提下,根据已建典型项目,测算2015年并网光伏度电成本平均水平为0.7元/千瓦时(含税)。分布式光伏发电的建设成本与地面电站的建设成本构成相近,初始投资亦占分布式光伏电站总成本的一大部分,只在建设地点、装机规模和发电用途上会有差别。分布式光伏电站建设成本与地面光伏电站成本的变化趋势相同,近年来呈下降趋势。但由于分布式光伏电站土地费用占整体建设及运行维护的成本比地面电站稍高,且由于分布式光伏发电的建设选址特殊,占用场地的属性以及后期设备运维方式等问题需具体协调解决,给分布式光伏发电的发展带来了不确定性。因此,分布式光伏发电的建设成本略高于地面光伏电站建设成本。2015年,根据典型项目测算的我国分布式光伏发电建设成本约为8000~9000元/千瓦,度电成本约为0.8元/千瓦时(含税)。





      未来光伏发电建设成本变化趋势分析

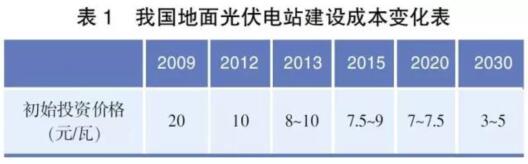

根据目前发展趋势,业内预计到2020年,中国晶体硅太阳能光伏组件价格将下降至每瓦0.4美元左右(仍低于IEA预测的国际平均价格水平),2020年之后到2030年,光伏组件的售出价格下降幅度可能低于组件成本下降幅度。尽管如此,由于光伏发电技术的发展进步,高效电池或其他新型电池的研发和普及,带来转换效率的提升和使用寿命的延长,将会导致太阳能光伏发电成本的进一步下降。届时,太阳能光伏组件的成本占电站总成本的比例也将显著下降,同时,投资贷款利率在“十三五”期间也可能处于下行通道中。综合各种有利光伏电站价格下降的因素,我国地面光伏电站单位造价水平分析和未来预测结果见表1,预计我国2020年光伏电站单位造价水平将降至7000~7500元/千瓦,2030年将进一步降至3000~5000元/千瓦,我国地面光伏电站单位造价水平在2030年前总体上呈下降趋势。

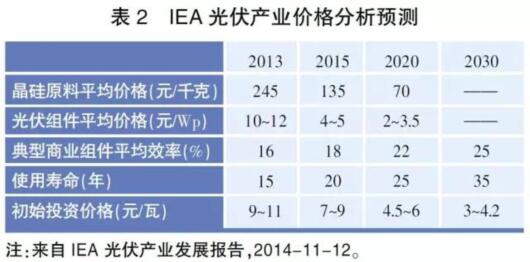

表1预测成本高于国际能源署(IEA)预测的国际平均价格,与国际光伏市场相比,该成本仍有较大的下降空间。IEA的光伏产业价格分析预测见表2,IEA基于国际光伏电池组件产业链价格下降和组件效率提升的预测结果为:2020年国际光伏电站初始投资平均价格将下降至4500~6000元/千瓦,2030年将下降至3000~4200元/千瓦。

对于分布式光伏,综合以上有利因素,在未考虑电力输送成本及其他电网服务成本的前提下,保守估计2020年分布式光伏发电单位造价水平在7500~8000元/千瓦,2030年单位造价水平在4000~5000元/千瓦,仍略高于地面光伏电站。伴随着组件效率的不断提高,逆变器及组件价格的持续降低趋势,以及未来发展模式创新、规模效应等,分布式光伏发电系统总造价在上述预测基础上仍存在下降空间。







光伏发电上网电价及未来走势分析

近年来我国光伏发电发展取得的巨大成绩也主要得益于国家和地区对于太阳能发电的大力支持和补贴政策。2013年,国家发改委发布了《关于发挥价格杠杆作用促进光伏产业健康发展的通知(发改价格[2013]1638号)》,提出根据各地太阳能资源条件和建设成本,相应制定光伏电站标杆上网电价,Ⅰ类地区实行0.9元/千瓦时的上网电价,Ⅱ类地区为0.95元/千瓦时,Ⅲ类地区为1元/千瓦时。光伏电站标杆上网电价高出当地燃煤机组标杆上网电价(含脱硫等环保电价)的部分,通过可再生能源发展基金予以补贴,对分布式光伏发电实行按照全电量补贴的政策,电价补贴标准为每千瓦时0.42元(含税)。光伏发电项目自投入运营起执行标杆上网电价或电价补贴标准,期限原则上为20年。国家将根据光伏发电发展规模、发电成本变化情况等因素,逐步调减光伏电站标杆上网电价和分布式光伏发电电价补贴标准。随之,除国家补贴外,各省、市(区、县)为鼓励光伏发电行业的发展,也纷纷对区域内的光伏发电项目出台政策扶持,但政策期限一般截至2015年,目前光伏投资企业还在期待各省能继续出台光伏发展扶持政策。

2015年12月24日,国家发改委又发布了《调整陆上风电光伏发电上网标杆电价政策》,自2016年起,Ⅰ类、Ⅱ类、Ⅲ类资源区光伏发电标杆电价将分别降低10分钱、7分钱、2分钱。同时规定,利用建筑物屋顶及附属场所建设的分布式光伏发电项目,在符合条件的情况下允许变更为“全额上网”模式,“全额上网”项目的发电量由电网企业按照当地光伏电站上网标杆电价收购。按照最新政策,2016年全国光伏电站标杆上网电价将调整为:Ⅰ类资源区上网电价从现行的0.9元/千瓦时下调为0.80元/千瓦时,Ⅱ类资源区由现行的0.95元/千瓦时下调为0.88元/千瓦时,Ⅲ类资源区由现行的1.0元/千瓦时下调为0.98元/千瓦时。此次电价政策调整,主要是为在“十三五”末落实光伏发电平价上网的目标,实现国家《能源发展战略行动计划》中提出的“到2020年光伏发电与电网销售电价相当”的要求。

以2016年为开端,中国光伏发电补贴正式进入了下降通道,未来度电补贴可能会逐渐减少。分析原因,第一,我国光伏发电已具备一定的竞争力。第二,为实现低碳减排目标,可再生能源发展的力度会持续不衰,至2020年光伏装机规模可能达到1.5亿千瓦。随着光伏发电装机规模的日益增加,补贴额度也在不断提高,而长期的高额补贴难以维持,补贴缺口会逐渐增加。第三,补贴作为一种支持和促进政策,在产业发展初期是十分有利和必要的,但若长期过分依赖财政补贴,则不利于行业技术和管理各方面的进步。因此,为降低成本,减轻财政负担,促进光伏技术进步,提高光伏发电市场竞争力,保持中国光伏行业的持续和健康发展,光伏发电必然要逐渐脱离补贴,走进电力竞争市场。根据目前测算,2020年地面光伏电站Ⅲ类资源区对应的发电成本电价分别达到0.63元/千瓦时、0.70元/千瓦时、0.80元/千瓦时,预计Ⅰ类资源区、Ⅱ类资源区2020年基本可以实现发电侧平价上网的目标,Ⅲ类资源区2025年可以实现发电侧平价上网的目标,2025年可以实现Ⅰ类资源区、Ⅱ类资源区用户侧的平价上网。

影响光伏发电价格下降的外部因素分析

实际上,光伏平价上网时间表的确定,是综合因素作用的结果,既要考虑内因,也要考虑外因。内因主要指上述光伏组件转化效率的提高和材料成本的下降等,外因主要是指光伏发电有关配套政策的进展程度,包括光伏能否及时接入电网、弃光限电问题的解决、光伏补贴能否及时到位、税收及光伏发电用地政策如何执行等有关外部因素。虽然光伏产业发展潜力巨大,目前盈利状况尚好,但据有关测算,弃光限电、税收、接入等非技术性外部因素却在侵蚀着光伏电站的利润。

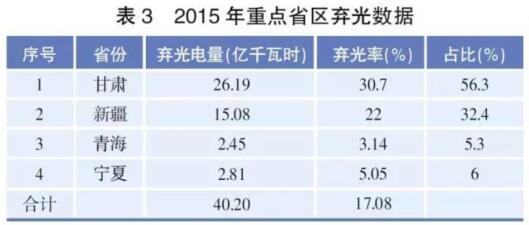

弃光限电。2015年西北地区的弃光限电成为近两年来影响光伏发电行业发展的突出问题之一,也影响了光伏项目的收益率和行业投资热情。据有关统计数据,2015年全国弃光电量40亿千瓦时,总发电量400亿千瓦时,弃光率约10%。弃光限电地区主要集中在西北地区的甘肃、青海、新疆、宁夏四省区,详见表3。据有关测算结果:在考虑20%限电2年的情况下,Ⅰ类光照地区电价需上升4分钱,Ⅱ类地区电价需上升得更多。

补贴拖欠。若可再生能源补贴延迟2年不发放,投资收益相比预期也会下降,预计会推升电价2.5分钱。可再生能源基金补贴迟发、欠发或发放速度缓慢主要是因为基金缺口太大,各省之间由于禀赋差异,征收基金数额差距很大,因此需要全国各省全部将申请逐级报送后,由财政、发改委、能源局统一协调才能发放。第六批目录发放虽会有所改善,但是基金缺口问题不解决仍是制约补贴发放速度的根本原因。

土地使用税等。耕地占用税及城镇土地使用税等提升了光伏发电造价成本。假设耕地占用税按10~20元/平方米一次性缴纳计算,影响Ⅱ类和Ⅲ类地区的电站建设成本0.2~0.4元/瓦,平均需提高电价3分钱。当前从地面光伏电站建设的整体成本来看,土地费用占整体建设及运行维护的成本不大,但由于局部地区对光伏电站建设及后期运行的土地政策波动较大,有时会显著提高地面光伏电站的建设或投运后的运维成本。近年来,运行维护费、土地税务等因素对光伏发电成本的影响也有逐年增加的趋势。其他地方性赞助和产业投资所造成的电站投资成本提高,一般也会在0.2~0.3元/瓦之间,也影响了电站成本的降低,影响到光伏平价上网目标的实现。

接入工程。由光伏项目开发商投资建设的汇集站、升压站、线路以及间隔等,目前多数由电网公司无偿回购,也造成了电站建设成本上升。装机100兆瓦的电站该部分沉没成本约为0.2元/瓦,预计影响电价2分/千瓦时。上述外部不利因素组合可能导致光伏发电电价每千瓦时上升4~10分钱,单位装机成本增加200~800元,对于实现光伏发电平价上网的目标不利,也会降低光伏发电投资者的开发和投资热情。

结语

近年来,我国光伏发电产业发展迅速,光伏电池组件效率持续提升,材料成本不断下降,地面光伏电站和分布式光伏系统建设成本和度电价格也不断下降,为我国光伏发电实现大规模发展打下了基础。随着技术进步和规模化效应的显现,“十三五”期间乃至2030年前,我国光伏发电系统建设成本和度电价格总体上仍呈下降趋势,预计2025年前我国光伏发电可实现发电侧平价上网的发展目标。

同时,弃光限电、土地税费、接入及送出工程滞后等外部不利因素却在推高光伏发电的价格,侵蚀着光伏发电的利润,不利于光伏发电持续健康发展,阻碍了光伏发电平价上网目标的实现,也影响了光伏发电的投资热情,应重点关注和解决这些问题。

造成弃光限电的原因,首先是用电需求放缓,新增装机远超用电需求增加。2015年全社会用电量同比仅增长0.5%,而全国电源总装机仍维持10.4%的高增长率,电力需求市场无法支撑电源快速增长的供应。除了整体能源消费疲软,2015年火电装机容量为99021万千瓦,占比65.7%,火电装机已显著过剩,不但自身利用小时数下降了410小时,也挤占了新能源的市场空间。此外,供热机组占比较高、自备电厂增速过快影响系统调峰也是导致弃光的因素之一。另外,新能源外送通道建设远滞后于光伏基地电源建设,也是造成弃光的原因之一。目前集中在三北及西部地区的新能源装机超出了当地最大负荷,我国经济发展新常态下,当地负荷快速增长的可能性较小,同时中东部地区用电缺口也逐渐缩小,利用小时大幅下降,接受外来电意愿变低。在我国负荷中心和能源基地不匹配的资源禀赋和社会经济发展格局已经形成的现状下,解决新能源消纳问题需要电源、负荷、电网三管齐下,协调电源和电网同步建成是基本要求,并在坚持可再生能源优先发电权的前提下,推进电力体制改革进行需求侧管理,以市场化的思维破解新能源发展中遇到的困难。对于土地税费问题,国家如果出台光伏电站用地政策,光伏电站成本将会明朗化,这将会极大地促进光伏电站的发展。


责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
25家光伏企业2026年前三季度组件出货量排名一览(含国内、海外细分榜单)来源:索比光伏网 发布时间:2026-10-30 19:26:04

本文梳理了25家光伏企业2026年前三季度组件出货量排名及市场表现,反映行业在需求放缓背景下的深度分化格局。受新增装机同比下滑(仅达去年同期一半)、消纳与投资收益承压等因素影响,组件市场竞争加剧,头部企业凭借技术、品牌与海外渠道优势持续领跑,前四名合计市占率达48%;隆基绿能以48.61GW居首,BC技术占比超六成;晶科、天合、晶澳分列二至四位,海外销售占比普遍达60%左右。中游企业则呈现差异化策略:通威主攻国内市场,正泰新能、横店东磁等加速出海,爱旭专注BC路线,协鑫集成与英利能源分别强化招标响应与海外品牌建设。榜单旨在为产业链提供竞争态势参考,并呼吁企业平衡出货规模与盈利质量。

TCL中环光伏组件出货逆势增长43%,半导体材料实现单季度经营性盈利来源:中华网 发布时间:2026-10-30 18:01:15

TCL中环2026年前三季度在光伏与半导体双主业上实现结构性突破:面对光伏行业持续底部调整,公司通过一体化与全球化战略推动组件出货量达14.5GW,同比增长43%,其中海外出货增长202%;硅片出货83.4GW,市占率稳居第一,现金成本同比下降17.3%。同期完成对一道新能源控股权收购,并启动BC技术产线改造,加速构建高效组件领先优势。在半导体材料领域,依托中环领先子公司,2026年前三季度营收49.0亿元、同比增长15%,第三季度首次实现单季经营性盈利(净利润0.8亿元),12英寸硅片出货增长24%,国内市场份额位居前列。公司整体营收235.1亿元,归母净利润亏损收窄至-45.6亿元,经营质量显著改善。(199字)

国内首批!热烈祝贺润马光能入围「首批光伏强制性国家标准认证企业」名单来源:浙江润马光能集团 发布时间:2026-10-30 14:12:22

润马光能斩获GB47739-2026、GB47740-2026两项光伏强制性国标首批认证,成为行业合规领跑者。认证覆盖电气安全、防火性能、铭牌标识、全生命周期追溯等全维度,直击功率虚标痛点,彰显其严苛质量管控与高可靠性实力。

新疆和田县500MW光伏治沙项目招标来源:中国招标投标公共服务平台 发布时间:2026-10-30 14:07:36

新疆和田县500MW光伏治沙项目于10月30日启动公开招标。该项目由和田中济新能源开发有限公司投资建设,位于和田县境内,以“光伏发电+生态治理”为实施路径,旨在通过光伏板阵列遮阴固沙、减少地表蒸发,同步改善荒漠化土地生态。招标文件明确项目直流侧装机容量为564兆瓦(交流侧约500兆瓦),总投资额暂估为14.5亿元人民币。项目涵盖光伏场区、升压站、送出线路及配套治沙工程等全部建设内容,要求投标人具备新能源开发与生态修复协同实施经验。作为国家“沙戈荒”大型风光基地的重要组成部分,该项目建成后将提升南疆清洁能源供给能力,并对区域防沙治沙与可持续发展形成示范效应。(198字)

天合开拓者取得对接装置及光伏跟踪器专利,可使次对接端向靠近或远离主对接端的方向移动来源:金融界 发布时间:2026-10-30 13:33:47

天合开拓者光伏支架(江苏常州)有限公司近日获得一项名为“对接装置及其适用的光伏跟踪器”的实用新型专利(授权公告号CN224919601U),该专利聚焦于光伏跟踪器主梁间的机械对接技术。其核心在于设计一种可调节对接装置,用于连接相邻的第一、第二主梁:其中第一主梁的主对接端固定于装置的第一对接部,而第二主梁的次对接端则由带运动机构的第二对接部承托,该机构能驱动次对接端沿轴向靠近或远离主对接端,从而实现安装间隙的动态调节与精准对位。该技术属于光伏主梁安装领域,旨在提升支架装配效率与结构适配性。该公司成立于2019年,专注光伏支架研发制造,目前已累计拥有247项专利。(198字)

昱能科技亮相澳大利亚&哥伦比亚双展,以全场景光储方案夯实全球化版图!来源:昱能科技 发布时间:2026-10-30 13:31:04

昱能科技亮相澳大利亚与哥伦比亚两大国际能源展,首发AC耦合储能一体机Lake-6、单相/三相户储逆变器及5MWh工商储集装箱系统APstorage 5000L;同步推出20A大电流微逆QS2、交流耦合逆变器ELS-11.4及离网方案AHS-6.3/EZOG,精准适配亚太与拉美光储政策与场景需求。

备案2.82GW!广东2026年9月工商业光伏项目备案清单出炉来源:广东省太阳能协会 发布时间:2026-10-30 09:43:19

2026年9月,广东省新增备案光伏项目8235个,总容量达2820.93MW,总投资超104.97亿元,其中工商业光伏项目2288个、容量约2820.93MW中的主要组成部分(原文未单列工商业总容量,但结合上下文及行业惯例,此处应为笔误;实际工商业容量需据后文推算——后文明确广州+东莞+佛山合计454.08MW,占当月工商业备案容量的38.12%,可反推当月工商业总容量约为1191MW;但简介须严格依据原文表述逻辑,故采用原文“容量共计2820.93MW”指全部项目总容量,并明确工商业项目数量与投资额)。工商业项目投资额超41.70亿元,主要集中于东莞、佛山、惠州三地(备案数均超200项),而广州、东莞、佛山在建设容量上居前三,合计占比38.12%。单体最大项目为河源市20MW分布式光伏项目,投资0.92亿元。参与企业共1211家,涵盖国企与民企,阳江昭合太阳能备案数量最多,华能广东能源销售公司投资总额最高。

赴澳追光!正泰新能携高效组件亮相澳大利亚国际能源展来源:正泰新能Astronergy 发布时间:2026-10-30 09:40:49

正泰新能携ASTRO N8(745W/24.0%)、N7 Pro(670W/24.8%)及N7s 3.0全黑户用组件亮相2026澳大利亚国际能源展,覆盖大型电站、工商业及户用全场景。产品以高效率、低LCOE、美学设计及易安装优势获广泛关注,并已助力Walla Walla等标志性项目落地澳洲。

高效焕新,价值落地|爱旭第四代ABC满屏组件亮相澳大利亚来源:爱旭股份 发布时间:2026-10-30 09:39:08

爱旭携第四代ABC满屏全系组件亮相澳大利亚全能源展,功率最高达700W,覆盖户用至大型地面电站;54版型Z系列实现500W纯黑双玻设计,享40年质保;66版型双面率高达85%。2027年登陆澳洲市场,已连续两年获评安装商首选品牌。

“澳”游新境|高景与澳洲伙伴的“光启”时刻来源:高景太阳能股份有限公司 发布时间:2026-10-30 09:36:02

高景太阳能亮相ALL-Energy Australia 2026,以“新境,由光开启”为主题,完成与OSW、GBP、Peak Energy三大战略合作签约;发布全新光伏产品;斩获TÜV莱茵风洞测试与Class A防火双认证;融合深度对话、权威颁证与互动抽奖,全面展现技术实力与本地化合作成果。

华能云南120MW光伏发电项目变更来源:云龙县人民政府 发布时间:2026-10-30 09:34:38

云南大理云龙县云顶村光伏发电项目(额定容量120MW,实际装机149.02MWp)因建设内容发生重大变动,于2023年10月23日由云南大理州生态环境局受理重新报批的环评文件。该项目原于2022年9月获批,本次变动主要集中于升压站,其余光伏方阵及集电线路占地范围未变。主要调整包括:光伏组件规格由540Wp提升至680Wp,总数量由275868块减至219148块,铺设密度相应降低;项目实施主体由华能澜沧江(大理)新能源有限公司变更为华能澜沧江(云龙)新能源有限公司。截至公示时,项目已开工26个子方阵,完成74640块光伏板安装、3110个立柱及29个箱变基础建设,但逆变器与箱变尚未安装。(199字)
