2016年集中式光伏电站投资价值分析

来源:能源圈发布时间:2016-03-22 09:24:29
 2015 年,中国问鼎全球光伏发电装机容量最大的国家,累计装机容量超过43GW。预计“十三五”期间还将保持每年15-18GW 的新增装机。以每瓦投资成本7元计算,预计2016年进入光伏电站开发的投资资金将超过千亿元。但是,光伏电站投资中风险重重、大浪淘沙,大量资金如何更理性地选择投资标的?





传统上,集中式电站的大面积开发聚集在光辐照资源好的地方,以图获得更高的投资回报。然而,实际情况却事与愿违。限电、土地性质、补贴拖欠、雾霾等问题,对电站的实际收益都产生了很大的影响,使得投资回报不尽人意。

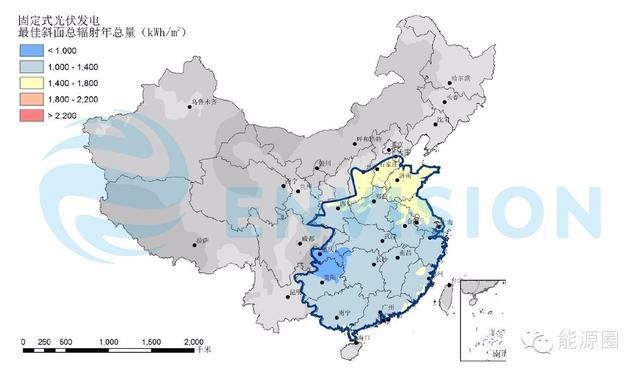

光辐照资源最好的地区并非一定有最高的投资价值。光伏电站投资,除了辐照资源外,还要综合考虑多方面的因素。

因素一:装机增速远超用电需求增速,影响电力消纳

2015年,中国全社会用电量增速进一步放缓,为5.55万亿千瓦时,同比增速仅0.5%。电力需求增速的放缓已经对供给端产生了一定的影响。2015年全国发电设备平均利用小时数下降为3969小时,同比降低349小时,是1978年以来的最低水平。传统用电大省广东、浙江等火电利用小时数仅有约4000小时,低于全国火电平均发电小时数4329小时。这也预示着东部用电大省未来接受外来电的意愿将进一步降低。

相比于全社会用电量的低增速,全社会装机量快速增长。2015年全社会装机量15.07亿千瓦,新增装机1.4亿千瓦,同比增长约10%。新增机组的增速远高于新增电力需求的增速,将对整体电力消纳能力带来新的挑战。

同时,在2015年新增装机的1.4亿千瓦中,火电新增7000多万千瓦,风电新增3200万千瓦,光伏新增1500万。火电仍然占据一半以上的新增装机容量,在电力消纳能力增长有限的情况下,要保证新增火电机组的发电小时数,势必对光伏发电产生一定的影响。

根据中电联的预测,2016年全社会用电量增速约1%-2%,电力装机量增速约6.5%,新增装机增速远超过用电需求增速的现状短期内不会改变,可再生能源的限电问题仍然是一大挑战。





因素二:补贴资金延后,导致投资收益率严重下滑

国补资金缺口可能长期存在,延后发放可能成为常态。


据业内人士普遍反映,2013 年9月后并网的项目国补大多处于拖欠状态。一些用电大省为鼓励行业发展,提前垫付国补的部分补贴,这样的垫付模式长期难以为继。

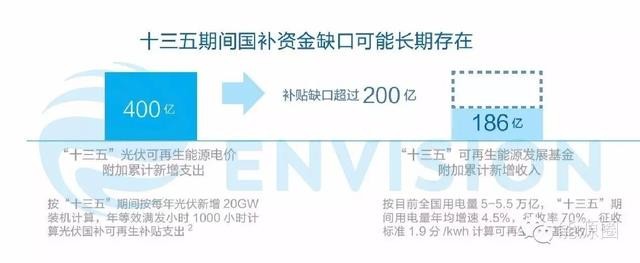

根据远景能源阿波罗光伏的初步测算,“十三五”期间仅光伏新增装机所需的补贴就达到400亿元,而同期社会新增用电量带来的可再生能源基金新增收入只有186亿元,在不考虑存量缺口的情况下,又增加了新的资金缺口。





国补资金的延后发放会影响项目运行期的现金流状况,导致项目投资收益率大幅下降。严重的会导致项目现金流断裂,账期银行贷款无法有效偿还,产生信用风险。

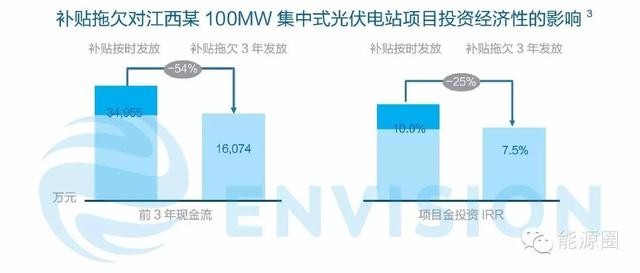

以江西某项目为例,补贴拖欠三年,现金流减少1.9亿元,IRR严重下滑。





因素三:标杆电价下调,III类资源区投资价值浮出水面

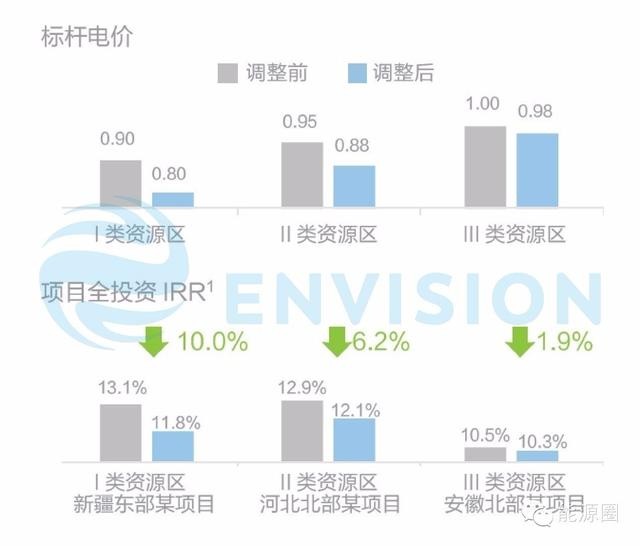

2015年12月,国家发改委《关于完善陆上风电、光伏发电上网标杆电价政策的通知》文件提出,集中式光伏项目I类和II类资源区上网电价调整为0.8元/千瓦时和0.88元/千瓦时,III类资源区调整为0.98元/千瓦时。

电价调整后,集中式电站投资集中的I、II类资源区光伏电站的投资收益受到的影响较大,部分地区投资收益下降幅度可能达到10%。相比之下,III类资源区投资收益受到的影响很小,投资价值进一步凸显,成为集中式光伏电站开发的热点。

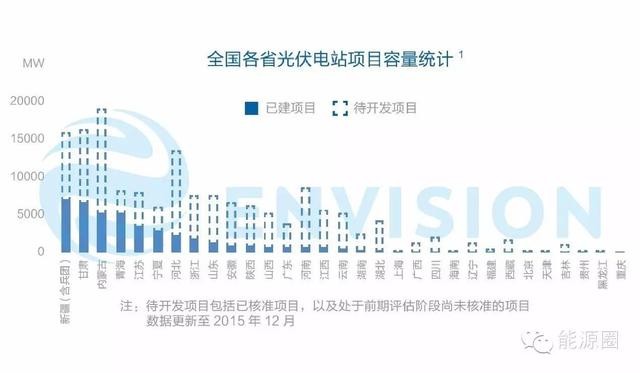

而其中,中东部地区可供开发的资源丰富,价值空间显现。





除此之外,集中式光伏电站的开发决策还需要对影响投资价值的可开发资源、土地、环境风险等诸多因素进行综合考量,理性地进行投资决策。

但毋庸置疑的是,面对纷繁复杂的影响因素,光伏电站投资者在进行决策时,往往难以进行系统科学的风险评估和价值判断,更加需要基于数据的量化模型为投资决策提供支持,弥补传统的项目收益评估工具的不足。

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
福建漳州市:累计获批集中式光伏电站项目47个、总装机规模6423MW来源:漳州发改委 发布时间:2026-10-14 09:08:34

福建漳州市依托本地清洁能源资源禀赋,以建设能源枢纽为目标,系统推进光伏产业发展。文章围绕“资源开发、龙头招商、服务赋能”三大路径展开:一是统筹集中式与分布式光伏开发,已累计获批集中式光伏项目47个、总装机6423MW,其中12个并网投产(879MW),获批与投产规模均居全省首位;二是以旗滨光伏玻璃等龙头企业为牵引,精准招引逆变器、支架、储能等配套企业,构建覆盖制造、应用、出口的光伏先进制造集群,强化对国内及东南亚市场的供应链支撑;三是强化全周期服务,推动安泰新能源等企业贯通“资源—制造—应用”链条,促进产业向高附加值环节升级。下一步将持续补链、延链、强链,加快培育具有区域竞争力的光伏产业集群。

贵州下达143万千瓦风光项目年度建设计划来源:贵州省能源局 发布时间:2026-10-08 09:24:08

贵州省能源局于9月29日下达2026年度风电光伏发电项目建设计划,共涉及20个项目、总装机容量143万千瓦。其中,光伏项目1个(纳雍县寨乐苗箐光伏电站),装机10万千瓦;风电项目19个,合计133万千瓦。通知明确项目核准与备案时限:所有风电项目须在2028年3月29日前完成核准,光伏项目须在2027年9月29日前完成备案;逾期未完成的,将取消其建设计划指标。文件要求毕节市、黔东南州能源主管部门及有关企业加快前期工作,严格按期推进核准(备案)和建设实施,以落实国家及省级新能源发展政策。(199字)

7类禁建+7类限建!浙江衢州就集中式光伏项目风貌管控公开征求意见来源:衢州市人民政府 发布时间:2026-09-30 08:50:51

衢州市自然资源和规划局于2026年9月29日发布《集中式光伏项目风貌管控指导意见(征求意见稿)》,旨在统筹光伏产业发展与生态保护、城乡风貌提升。文件明确“生态优先、风貌协调、全程管控”原则,鼓励在荒山荒坡、废弃矿山等非耕地上布局项目;划定7类禁止建设区域(如耕地、生态保护红线、历史文化保护区、Ⅰ级林地、水域管理范围等),严禁选址;同时设定7类限制建设区域(如优质耕地后备区、交通干线可视范围、山水景观通廊、传统村落周边等),确需建设须严格控制规模并开展风貌与视线影响专项论证。意见还对光伏方阵布局、组件色彩、复合利用模式、配套设施设计及生态修复等提出系统性风貌管控要求,并建立从方案编制、多部门联审到竣工验收的全流程监管机制。(198字)

助力浙能 “陇电入浙”沙戈荒大基地建设, 爱旭ABC开启国内最大单体BC集中式光伏项目交付来源:爱旭股份 发布时间:2026-09-11 09:03:57

爱旭中标浙能甘肃腾格里沙漠120万千瓦光伏项目II标段,首批ABC高效组件已交付。作为国内单体最大BC集中式光伏项目(677.99MW),ABC组件凭借26.5%+转换效率、优异低辐照与耐沙尘性能,25年年均等效利用小时达1674h,度电成本降低1.87%,全面适配沙戈荒极端环境。

云南红河州启动7个光伏项目业主优选(二次)来源:红河州能源局 发布时间:2026-09-10 11:50:59

云南红河州正式启动7个集中式光伏发电项目业主优选(二次)工作,项目均纳入云南省2025年第二批、第三批新能源建设清单。这7个项目分别位于蒙自、弥勒、建水、元阳四县市,总装机容量达45.5万千瓦,总投资约17.65亿元,涵盖大石板、打磨山、业租、草海子、克租、舍山、坡头等光伏电站。优选坚持市场化原则,通过公开、公平、择优方式确定建设业主,中选单位须承担项目全部投资、建设、并网及后续运营维护责任。报名企业需具备独立法人资格、良好财务状况、相关开发经验及合规信用记录,接受联合体参与(不超过三家)。资格审查采用后审制,《响应文件制作须知》获取时间为2026年9月9日至11日,响应文件递交及优选评测会议定于9月14日举行。(199字)

山东2026年集中式光伏发电项目建设第二批共20个装机规模183.3073万千瓦来源:山东省能源局 发布时间:2026-08-31 06:59:34

山东省能源局于8月28日公布2026年集中式光伏发电项目建设第二批名单,共纳入20个项目,总装机容量183.3073万千瓦。这批项目经企业申报、市县审核及省级评审等程序确定,须于2027年前实现全容量并网;逾期未投运的将被移出名单,并影响企业后续项目申报及所在市可再生能源消纳责任权重。通知要求各市能源主管部门强化用地、用海等要素保障,落实三级责任人机制,推动项目如期开工投产;国网山东电力需优化电网接入流程,促进接网工程与主体工程同步建设;开发企业须依法合规建设,同步建成配套储能,压实安全主体责任,并及时完成项目建档立卡和绿色电力证书申领工作。(199字)

福建漳州梳理滞后项目清单,推进集中式光伏电站项目建设来源:漳州市发改委 发布时间:2026-08-27 08:52:10

漳州市发改委近期赴漳浦、云霄、东山等地开展实地督导,聚焦集中式光伏电站滞后项目,系统推进问题整改与建设提速。文章围绕三大核心举措展开:一是精准梳理滞后项目清单,按用地报批、土地流转、送出工程等关键环节分类识别堵点,区分客观制约、协调困难及企业主观不力等因素,实行差异化处置;二是优化跨部门协同服务,强化发改牵头作用,联动自然资源、林业、水利及属地乡镇,打通审批、要素保障与并网投产全流程,实施全过程闭环督办;三是严守安全底线,压实企业安全生产主体责任,将安全管控覆盖土建、安装、架设全周期。后续将依托“44336工作机制”,压实三方责任,加快项目落地并网,支撑现代化滨海城市建设。

河北华电廊坊安次东沽港150MW光伏项目建设用地获批来源:河北省自然资源厅(海洋局) 发布时间:2026-08-18 14:34:09

河北省自然资源厅于8月17日正式批复同意河北华电廊坊安次东沽港150兆瓦光伏项目建设用地申请。该批复明确,批准转用并征收集体农用地共计0.9952公顷,不涉及耕地;土地将以出让方式供应,专项用于该项目的建设实施。项目位于廊坊市安次区东沽港区域,属大型地面光伏电站,建成后将提升当地清洁能源供给能力。此次用地获批标志着项目前期关键审批环节完成,为后续开工建设奠定基础。批复依据国家及河北省关于能源项目用地管理的相关规定,强调依法依规保障可再生能源发展所需合理用地需求。

云南凤庆县60MW集中式光伏项目优选结果公示来源:凤庆县人民政府网 发布时间:2026-08-18 14:30:06

云南省凤庆县于2026年8月12日至14日公示了2025年第二批集中式光伏发电项目投资主体优选结果,公示期满后确认中标单位。其中,“山头田光伏发电项目”作为该批次重点项目,装机规模为60兆瓦(MW),经竞争性磋商程序评审,最终由云南省绿色能源产业集团有限公司中标,成为该项目投资主体。本次优选工作由凤庆县发展和改革局组织,云南中益工程项目管理有限公司代理,严格依据相关法律法规及磋商文件执行。公示信息同步发布于《中国招标投标公共服务平台》和凤庆县人民政府网,确保公开透明。项目属云南省能源电力领域重点建设内容,旨在推动当地绿色能源产业发展与可再生能源规模化应用。(198字)

2.25GW!华能福建公司清洁能源分公司2026-2029年福建省外集中式光伏项目运维服务招标来源:中国华能 发布时间:2026-08-05 09:47:29

本文介绍了中国华能福建公司清洁能源分公司就2026—2029年福建省外集中式光伏项目运维服务发布的招标公告。招标覆盖广西、河北、云南等地的省外集中式(含地面分布式)光伏场站,三年预估总运维容量达2.25GW,分阶段递增:首年270MW、次年770MW、第三年1210MW,年均约750MW。服务期至2029年9月30日,合同单价固定,实际委托容量以书面通知为准。运维内容涵盖设备巡检、故障抢修、清洗检测、电气试验、智慧平台建设、备件管理及安全环保等全流程工作,并设发电量考核与运维评估机制(低于70分可终止合同)。投标人须具备电力施工总承包二级以上、承修承试二级以上及安全生产许可证等资质,并提供至少两项单站超10万千瓦的同类业绩。

云南文山州马关县170MW集中式光伏项目竞配启动来源:马关县人民政府 发布时间:2026-07-14 16:30:50

云南省文山州马关县正式启动170MW集中式光伏项目市场化配置工作,涵盖仁和(8万千瓦)、大栗树(5万千瓦)和都龙(4万千瓦)三个光伏发电项目。公告明确以公平、科学、高效为原则,面向社会公开遴选投资主体,要求申报企业具备合法资质、良好信用及新能源开发经验,并接受联合体参与。评审采用百分制量化评分体系,重点考察企业信用能力(10分)、项目建设运营能力(20分)、安全管理能力(10分)、电网接入消纳能力(10分)、带动乡村振兴能力(30分)、生态融合发展能力(10分)及土地综合利用能力(10分)七大维度。报名截止至2026年7月20日,后续将经资格审查、专家评审、公示、面商谈判等程序确定中选企业,并签订投资协议,同步强化全过程监管与履约约束。(199字)
