【干货】光伏发电空间布局规划探索

发布时间:2015-12-10 14:18:00

根据国家太阳能发电发展“十二五”规划,到2020年,分布式光伏规划装机容量2700万kW,地面光伏电站规划装机容量2000万kW。规划推荐分布式光伏重点建设在“中东部地区城镇工业园区、经济开发区、大型公共设施等建筑屋顶”,地面光伏电站重点建设在“青海、甘肃、新疆、内蒙古、西藏、宁夏、陕西、云南,以及华北、东北的部分适宜地区”。

近年来光伏发电快速发展,分布式光伏由于容量小、就地消纳为主的特点,对电网影响较小,接入电网简单;地面光伏电站由于容量大、就地消纳相对困难,接入电网复杂。本文考虑东部地区的光伏发电规划,基于能源利用效率考虑,应当优先发展分布式光伏发电项目,首先通过区块划分、屋顶资源预测,结合相关模型和数据预测出分布式光伏容量的空间分布,然后通过极限渗透率预测出区域可开放的光伏发电容量,进而推算出地面光伏电站的容量上限及空间布局。

1光伏发电空间布局规划的原则与方法

进行光伏发电空间布局规划,首先通过屋顶资源、土地及水域资源等要素的现状调查和分析,预判可建设分布式光伏和地面光伏电站的落点;然后按照空间负荷和屋顶等资源的预测,结合不同发展阶段的渗透率选择,测算各规划水平年分布式光伏和地面光伏电站的空间布局。

1.1光伏发电项目分类

光伏发电项目主要有分布式光伏、地面光伏电站。目前分布式光伏项目主要利用光伏面板在屋顶建设,也可以通过光伏薄膜、大楼玻璃幕墙等方式按照建筑一体化建设。但由于造价等原因,屋顶光伏仍为分布式光伏的主要利用方式。分布式光伏发电主要以就地消纳部分电量、余量上网的方式,也可选择“全额上网”或者“全部自用”的方式。对于东部地区,地面光伏电站项目,目前主要利用地面、湖泊、鱼塘、农业大棚等方式建设,发电量主要是“全额上网”的方式。

1.2空间划分原则

根据国家能源局《光伏电站项目管理暂行办法》要求,光伏发电项目以“统筹规划、合理布局、就近接入、当地消纳”为应用原则,为满足“就近”、“当地”势必对

空间进行划分,且空间划分越细,对于实施越有利。在项目审批及消纳测算上,按照乡镇、村等进行空间划分,并以此为单位进行光伏装机容量预测可行性较强。结合开展的光伏发电应用示范小镇的工作、基础数据情况和光伏项目上报流程,推荐以乡镇、街道为单位进行空间分布规划。

1.3光伏装机容量计算原则

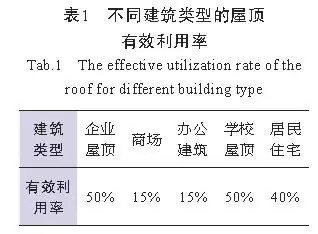

光伏装机容量预测模型主要是通过对地面或者屋顶面积的统计和预测,结合当地光伏电站建设的特性计算出有效光伏使用面积,从而计算出光伏装机容量。

光伏装机容量预测模型:

式中:f1是将区域的地理、建筑特征F(x,y)映射成光伏使用面积S

(x,y);f 2将使用面积映射成光伏装机容量P(x,y)。

1.4光伏装机容量计算原则

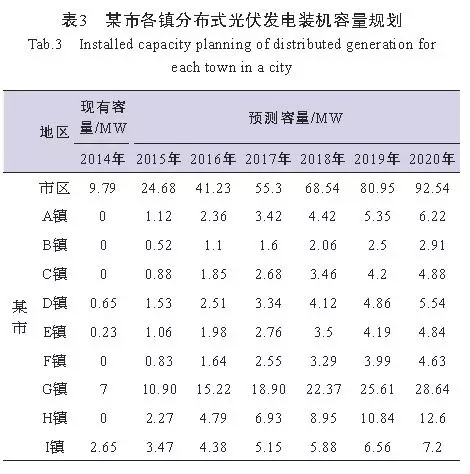

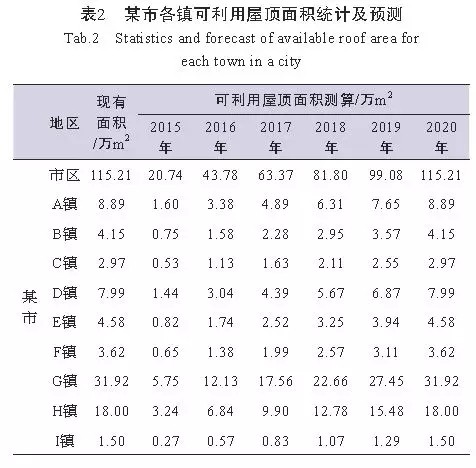

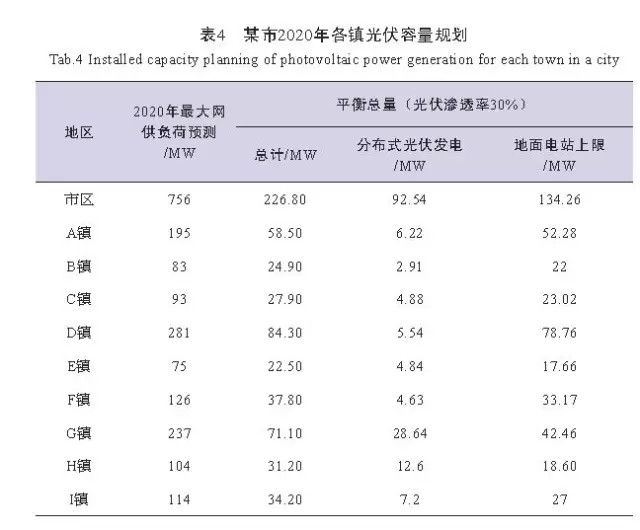

光伏装机容量空间分布预测主要流程是通过分区域屋顶资源的计算,预测出分布式光伏容量,再通过渗透率的分析,得出区域可开放的光伏总容量上限,从而推算出各乡镇、街道的地面光伏电站容量。



责任编辑:solar_robot

特别声明:
凡本网注明来源: "索比光伏网或索比咨询"的所有作品,均为本网站www.solarbe.com合法拥有版权或有权使用的作品,未经本网授权不得转载、摘编或利用其它方式使用上述作品。

经本网授权使用作品的,应在授权范围内使用,并注明来源: "索比光伏网或索比咨询"。违反上述声明者,本网将追究其相关法律责任。
推荐新闻
三峡:1.1GW光伏项目一期并网

三峡:1.1GW光伏项目一期并网

9月9日,三峡四川能投阿坝县查理110万千瓦“光伏+N”项目一期25万千瓦实现全容量并网发电,成为三峡集团在四川省阿坝州首个全容量并网发电的光伏项目。

光伏项目光伏发电
2024-09-10
福建:鼓励风光发电设备“以大代小”,保障分布式新能源电力实现“应并尽并”

福建:鼓励风光发电设备“以大代小”,保障分布式新能源电力实现“应并尽并”

近日,福建省发改委印发《推动能源领域大规模设备更新工作方案》的通知,要求推动全省能源生产、输配、充电基础设施各环节设备更新和升级改造,力争到2027年累计完成能源领域设备更新投资超300亿元,实现有安全隐患的设备、超期服役的落后低效设备全部淘汰。

光伏发电清洁能源
2024-09-09
户用光伏遭强拆!判了:城管赔偿损失,非违建

户用光伏遭强拆!判了:城管赔偿损失,非违建

9月2日,广州铁路运输中级法院公布了一个精品案例《屋顶光伏发电,属于违建吗?》

屋顶光伏发电
2024-09-09
鄂尔多斯一地发布二次滚动调整分布式光伏建设规模优选方案

鄂尔多斯一地发布二次滚动调整分布式光伏建设规模优选方案

9月4日,鄂尔多斯市东胜区能源局发布关于二次滚动调整分布式光伏发电项目建设规模优选方案的通知,通知指出,对分布式光伏发电1.126万千瓦建设规模进行项目公开优选,单个分布式光伏发电项目建设规模不应超过0.6万千瓦。取得建设规模的项目应在2024年10月15日前完成项目备案并开工建设,于2024年12月底前建成并网。要求:全额自发自用项目、自发自用余电上网项目提供消纳证明及可行的接入方案。所有申报项目建设场址需为建筑物屋顶或零散、闲散建设用地,建筑屋顶项目提供第三方检测机构出具的房屋承载力报告。

分布式光伏发电项目余电上网
2024-09-06
通威股份与Solarever集团签署100MW框架协议,共同推进墨西哥分布式光伏新时代

通威股份与Solarever集团签署100MW框架协议,共同推进墨西哥分布式光伏新时代

9月3日-5日,2024年墨西哥太阳能光伏展览会(Intersolar Mexico)在墨西哥城拉开帷幕。展会期间,通威与墨西哥Solarever集团签署了100MW的高效组件年度框架协议,旨在共同推进墨西哥分布式光伏发电的新时代。

分布式光伏太阳能组件
2024-09-11
内蒙古:力推光储充一体化项目,不占用分布式指标

内蒙古:力推光储充一体化项目,不占用分布式指标

9月10日,内蒙古自治区能源局发布关于公开征求《支持“光储充”一体化项目建设助力绿色交通发展进一步促进新能源消纳的七条政策措施(征求意见稿)》意见的公告。文件提到,支持拓展应用场景。重点围绕高速公路、普通国省干线公路服务区(停车区)等应用场景,支持集中式充(换)电场站建设分布式光伏,配置适当比例的储能,形成“光储充”绿色充电一体化系统。

光储充分布式光伏
2024-09-11
全国首例!滁宁城际铁路光伏电站并网

全国首例!滁宁城际铁路光伏电站并网

近日,滁宁城际铁路光伏电站正式并网发电,滁宁城际铁路西起安徽省滁州市滁州高铁站,止于江苏省南京市,这是全国首例利用城际铁路设备并网的分布式光伏项目,标志着我国分布式光伏发电在轨道领域应用取得了重大突破。

光伏电站分布式光伏
2024-09-10
贵州一地:四类屋顶禁止建设分布式光伏

贵州一地:四类屋顶禁止建设分布式光伏

近日,麻江县发展和改革局关于发布公开征求《麻江县规范分布式光伏项目建设管理指导意见 (试行)》(征求意见稿) 意见的公告,公告显示,以220伏、380伏低压接入的分布式屋顶光伏项目装机规模不应超过现有配变容量和低压线路承载能力的80%。

分布式光伏项目屋顶光伏
2024-09-10
全国首例!滁宁城际铁路光伏电站并网

全国首例!滁宁城际铁路光伏电站并网

近日,滁宁城际铁路光伏电站正式并网发电,滁宁城际铁路西起安徽省滁州市滁州高铁站,止于江苏省南京市,这是全国首例利用城际铁路设备并网的分布式光伏项目,标志着我国分布式光伏发电在轨道领域应用取得了重大突破。

光伏电站分布式光伏
2024-09-10
探访:盐碱地上开出的“光伏花”

探访:盐碱地上开出的“光伏花”

在距离黑龙江省大庆市肇源县超等乡约10公里的盐碱地上,坐落着由三峡能源运营管理的肇源宁升光伏电站。随着日升月落,这些光伏板仿佛拥有了生命,它们静静地见证着时间流转,却也在不断地将太阳能转化为清洁电能,源源不断地输送到电网之中,不仅照亮了当地经济发展的新希望,更让这片曾经荒芜、盐碱肆虐的“不毛之地”焕发出勃勃生机。

三峡能源光伏电站
2024-09-09
马来西亚最大漂浮+地面光伏融合项目成功投运,天合光能至尊组件超高可靠性再认证

马来西亚最大漂浮+地面光伏融合项目成功投运,天合光能至尊组件超高可靠性再认证

近日,由天合光能供货的马来西亚最大漂浮+地面光伏融合项目正式投入运营。该项目位于马来西亚东北部登嘉楼州沿海小镇默昌(Merchang),由马来西亚Cypark Resources Berhad公司开发所有。项目总装机量100MW,由35MW漂浮式光伏电站和65MW的地面电站组成,全部采用天合光能至尊组件。该项目是马来西亚最大的融合光伏电站,预计年发电量可抵消202,024吨碳排放,不仅进一步为当地环保事业添砖加瓦,也为马来西亚乃至东南亚地区清洁能源发展提供引领示范标杆。

天合光能光伏电站漂浮式光伏电站
2024-09-07
福建省首个单体最大海上滩涂渔光互补100MW项目正式并网

福建省首个单体最大海上滩涂渔光互补100MW项目正式并网

2024年9月5日下午5时30分许,在完成5次主电冲击操作后,福建省单体最大的海上滩涂渔光互补项目——创能涵江兴化湾100兆瓦渔光互补光伏电站正式实现并网,投入运行。

渔光互补项目光伏电站
2024-09-07
返回索比光伏网首页 回到【干货】光伏发电空间布局规划探索上方
关闭
关闭
