碳排放权交易管理办法对光伏发电的影响

来源:交谷太阳能发布时间:2021-02-07 08:51:23

近期,交大光谷小编收到内幕消息说,上海市发改委正在摸排分布式光伏屋顶的可装机容量。这对扎根于上海的交谷太阳能这样的系统集成商来说是个利好消息,说明经过2018年531政策的打击,国内光伏行业又迎来了一个春天。


交大光谷的业务人员也在紧锣密鼓的开发市场,着眼于江浙沪地区的优质屋顶资源和其他地区的大型地面电站和农光互补、渔光互补电站。目前和交大光谷合作的电力投资商也加大了支持力度,在技术协同、商务洽谈俩个方面积极配合。经过大家的共同努力,工作卓有成效。

都说好事成双,这不又有一个利好消息扑面而来。

2020年1月5日,生态环保部的正式公布《碳排放权交易管理办法(试行)》,宣布全国碳市场第一个履约周期于2021年2月1日正式启动。这个消息在可再生能源行业造成很大的震动,大家认为可再生能源可以开发CCER(中国自愿碳减排量),可以通过卖碳排放指标获得额外的收入。甚至有计算认为,如果根据北京CCER的成交价20元/吨,可以降低光伏电站LCOE度电成本的7%(以发电小时数1000小时,0.3元的上网电价计算).


中国已有北京、上海、天津、重庆、湖北、广东、福建和深圳八省市开展碳交易试点工作。

全国碳排放交易市场的基本运行规则,纳入全国碳排放权交易市场管理的主体为:年度温室气体排放量达到2.6万吨二氧化碳当量及以上的企业或者其他经济组织,全国碳排放权交易市场的交易产品为碳排放配额以及其他产品。


CCER抵消机制是碳排放权交易制度体系的重要组成部分。光伏和风电等减排项目可以将其产生的二氧化碳减排量,在全国碳市场出售,获取经济收益。光伏发电的能量回收周期仅为1.3年,而其使用寿命为25年,也就是说在约24年里光伏发电都是零碳排放。根据测算,光伏发电的二氧化碳排放为33-50克/度,而煤电为796.7克/度。光伏发电的二氧化碳排放量只是化石能源的十分之一到二十分之一,所以光伏发电在降低碳排放方面拥有压倒性的优势。


从光伏项目开发CCER的经验来看,100MW的光伏项目每年可以开发出11万吨CCER,全生命周期内最多可以开发21年,全生命周期内最多可以开发出231万吨CCER。根据当前北京CCER成交价20元/吨计算,100MW的光伏电站通过碳交易可以额外增加4620万的收益,相当于1.5年的发电量收益,也相当于每度电可额外收益2.3分。这部分收益可以有效降低7%左右的LCOE(按年利用小时数1000小时,上网电价0.3元/kWh测算),可保障全国光伏电站实现平价上网,甚至低价上网,其经济效益和环境效益显著。


以一座1MW的工商业光伏电站为例,假设年发电量为120万度:

每年节约标准煤量:

1200000KWh×0.328KG/KWh=393600KG=393.6吨

每年减少碳粉尘排风量:

1200000KWh×0.272KG/KWh=326400KG=326.4吨

每年减少二氧化硫排放量:

1200000KWh×0.03KG/KWh=36000KG=36吨

每年减少氮氧化物排放量:

1200000KWh×0.015KG/KWh=18000KG=18吨

每年减少二氧化碳减排量:

1200000KWh×0.997KG/KWh=1196400KG=1196.4吨


从以上数据可以看出,1MW光伏电站每年可以减少1196.4吨的二氧化碳减排量。通过中国碳交易网查看最近半年的价格走势,看到北京的价格最高,每吨价格在74.34元-102.96元之间,福建的最低,每吨价格在9.1元-26.62元之间。

按20元成交价计算,这座1MW的光伏电站每年可获得2.4万元左右的收益。25年将获得60万左右收益,这还没有算更高的发电收益。按现在的市场价格,一座1MW光伏电站的投入成本大概350万左右,碳排放权交易给工商业光伏电站带来的额外收益还是非常明显的

作为国内领先的智慧能源系统集成商上海交谷太阳能科技有限公司,一直在关注行业动态和发展趋势。我们通过市场调查研判认为,现实情况远没有预期的这样好。

首先,我们要确认的是CCER是买方市场,没有人买就不能产生价值,或者说买的人少价格就便宜。目前的核心关键点还在于配额的发放,这个是政策层面的风险,也是不可控的。

CCER的开发也是需要成本的,因为涉及到申报、备案、审核、寻找买家这些过程,作为业主方一般都会委托第三方咨询机构去办理,首次单个项目10-15万的开发成本。

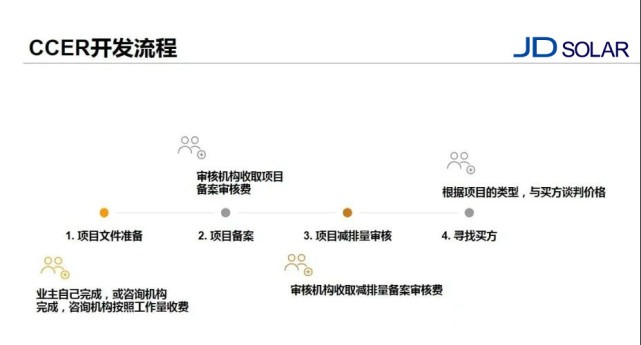

下面一张流程图就体现了CCER的开发过程。


交大光谷作为国内持续致力于光伏电站开发投资建设业务的系统品牌商,我们也希望借力于《碳排放权交易管理办法(试行)》的东风,能够为光伏电站业主增加一笔收入。未来绿色电力证书与碳减排如何共同发力也属于空白,特别是终端电力用户,如果他们有绿证证明自己用的全部是可再生能源电力,那么这部分电力对应的排放理论上为0。当前,无论是碳市场还是绿证市场,都在建设初期,都需要一个政策推动和市场验证的过程。生态环保部和国家能源局之间目前也无法就这两种制度进行调和,他们目前考虑的还是各自部门的规划,不能达到统一协调,所以,还需要有更上级的单位来协调。

责任编辑:qypsolarbe
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
浙江温州市鹿城区分布式光伏发电项目管理办法征求意见来源:鹿城区人民政府 发布时间:2026-09-17 09:25:22

《鹿城区分布式光伏发电项目管理办法》(征求意见稿)是温州市鹿城区为规范辖区内既有建筑分布式光伏项目建设、备案、建设、电网接入及运行管理而制定的系统性制度文件。办法依据国家及浙江省最新政策法规,明确区发改局为牵头主管部门,厘清住建、供电、应急、消防、综合执法及街镇等多部门职责分工,建立跨部门信息共享与协同监管机制。全文涵盖总则、适用范围、备案管理、建设管理、电网接入、运行管理等七章内容,重点对备案主体与程序、建筑合规性要求、屋顶安装高度与风貌管控、安全设施“三同时”、并网分类受理与技术标准、“可观可测可调可控”等新型调度要求、全生命周期安全生产责任及违规处置措施作出细化规定,旨在统筹发展与安全,推动分布式光伏健康有序落地。(198字)

安徽怀远县关于做好分布式光伏发电项目清理的通知来源:怀远县发展和改革委员会 发布时间:2026-09-17 09:17:42

怀远县为落实蚌埠市发改委关于规范分布式光伏发电项目管理的要求,启动全县光伏项目清理工作。本次清理聚焦两类异常项目:一是15户超容发电项目,即实际发电功率持续超过备案容量;二是70户长期停运项目,指连续6个月未发电或设施已拆除的项目。清理流程由县供电公司每月初开展现场核查,形成清单并报县发改委;对拒不整改的超容项目及确认无法恢复运行的停运项目,供电公司依规办理销户,并提前告知项目单位,同步通过官网、本地媒体及发改部门渠道公示;清理完成后,县发改委将撤销相关备案信息。通知自发布之日起施行。

云南昭通:梭山光伏发电项目奏响清洁能源转型的新乐章来源:中国日报网 发布时间:2026-09-08 14:33:12

云南昭通梭山光伏发电项目是中国能建西南院投资建设的典型山地光伏工程,位于牛栏江畔溶蚀侵蚀高山峡谷地貌区。项目克服地形破碎、坡度陡峭(局部达50度)、运输困难等挑战,仅用13个月完成全容量并网,配套89.28公里送出线路3个月内建成投运。项目采用“固定+柔性”支架混合布置与预应力索网技术,提升土地利用率10%以上;依托无人机航测、三维建模与数字孪生运维系统,实现精准设计与高效管理。建设期间吸纳近半本地劳动力,带动道路升级与产业链发展,年发电4亿度,相当于节约标煤13.02万吨、减排二氧化碳35.33万吨,并预留储能场地,构建“源网荷储”协同的绿色能源新格局。(199字)

冀发改运行〔2026〕719号解读|河北南部电网电力现货市场正式转正 交易机制与产业影响全梳理来源:索比光伏网 发布时间:2026-09-01 14:12:11

冀发改运行〔2026〕719号河北南部电网电力现货市场正式转正深度解读,全国第八个京津冀首个现货市场,详解日前+实时交易机制、价格峡谷曲线、分布式光伏参与路径、独立储能三重收益,分析各主体影响与风险,完整版报告扫码获取。

我国光伏发电装机历史性超过煤电 成为装机规模最大的电源品类来源:国家能源局 发布时间:2026-09-01 10:48:32

截至2024年7月底,我国光伏发电装机容量达12.86亿千瓦,首次超过煤电(12.85亿千瓦),成为全国装机规模最大的电源类型。其中,集中式光伏占7.04亿千瓦,分布式光伏占5.82亿千瓦。当月新增装机1373万千瓦,同比增长43%;1—7月累计新增8565万千瓦,同比下降62%,主要因去年同期抢装推高基数。同期,光伏发电量达8024亿千瓦时,同比增长15.5%,增速高出全社会用电量增速10.8个百分点,占全社会用电量比重升至13%,较上年全年提高1.7个百分点。光伏在电力保供与能源转型中的支撑作用持续增强。

上海市印发小时级绿电交易方案来源:上海电力交易中心 发布时间:2026-08-14 09:42:13

8月13日,上海市发改委、市经信委正式印发《上海市小时级绿电交易实施方案》,标志着上海启动小时级绿电交易机制。该方案允许经营主体按小时开展绿电交易,并对绿电的环境价值实行小时级结算。售电公司参与前须在截止时间前与用户建立代理关系、完成绿电确权委托,并将申报电量严格关联至委托范围内用户。初期阶段,小时级交易与常规绿电交易并行开展,二者在交易方式、周期、标的、曲线分解及安全校核等方面保持一致;各时段绿电环境价值价格统一;零售侧超分考核仍以单月为一个溯源时段,统筹考虑两类交易电量。方案旨在提升绿电交易灵活性与可追溯性。

总投资2.25亿元的农光互补光伏发电项目落户西林来源:人民网-广西频道 发布时间:2026-08-11 09:09:03

西林县周帮农光互补光伏发电项目总投资2.25亿元,占地1037亩,装机容量45兆瓦,年均发电量约6312.49万千瓦时。该项目依托八达镇龙保村荒山资源,采用“板上发电、板下种植”的农光互补模式,推动生态修复、产业提质与农民增收协同发展。前期工作中,当地党委政府及村干部深入群众开展政策宣传,仅用两个月即完成千余亩土地流转,保障项目高效落地。截至当前,已完成投资1.5063亿元,计划9月实现全容量并网,新建220kV升压站接入句町变电站。建设期间吸纳50人次技术工人就业,年发放劳务工资约300万元;运营后预计年税收贡献约400万元。

江苏南通安美滨海新区富港村49兆瓦渔光互补光伏发电项目110千伏送出工程环境影响报告表的批复来源:南通市数据局 发布时间:2026-08-10 14:24:59

本文为南通市生态环境局关于“江苏南通安美滨海新区富港村49兆瓦渔光互补光伏发电项目110千伏送出工程”环境影响报告表的审批公告。该局于2026年8月3日作出正式批复(文号:通数据审批〔2026〕187号),同意该项目环境影响报告表所列建设内容及环保措施。公告明确告知公众,如对审批决定有异议,可在公告发布之日起六十日内向南通市人民政府申请行政复议,或六个月内向如皋市人民法院提起行政诉讼。同时提供了复议与诉讼的权利依据、具体时限及联系方式,包括电话、传真、电子邮箱、通讯地址和邮政编码,便于相关方依法行使救济权利。

新疆上半年绿电交易电量创新高来源:新华网 发布时间:2026-07-22 09:26:43

2023年上半年,新疆绿电交易电量达159.2亿千瓦时,接近去年全年总量的两倍,创历史新高。其中,区内交易99.8亿千瓦时,同比增长412%;跨省跨区交易59.4亿千瓦时,增长41%。这一成果依托于新疆新能源装机规模达1.73亿千瓦、占总装机超60%的坚实基础。区内构建了“年度+月度+月内”多层次交易体系,实行周度常态化开市与分时段精细化组织,以匹配新能源出力波动特性,并重点拓展钢铁、多晶硅、大数据中心等高载能产业绿色用电。跨区域方面,新疆利用东西部时差优势,精准对接吉林、江苏、浙江等地日间用电需求,扩大白天绿电外送,并推动长周期交易,提升跨省绿电资源配置效率。(199字)

关于公开征集肇庆市石牌居委会97.92kWp分布式光伏发电项目EPC总承包单位的报名公告来源:广东金叶集团 发布时间:2026-07-16 09:58:30

广东金叶新能源就肇庆石牌居委会97.92kW分布式光伏项目公开征集EPC总承包单位,采用BIPV棚式钢架安装,执行“自发自用、余电上网”,工期60天。单瓦限价3.487元,报价截止7月17日17:30。要求电力施工总包三级及以上资质及承装(修、试)五级及以上许可证,接受联合体投标。

7家不合格!关于铜仁高新区工商业分布式光伏发电项目招商资格审查合格单位的公示来源:铜仁高新区 发布时间:2026-07-14 09:10:24

本文公示了铜仁高新区工商业分布式光伏发电项目招商资格审查结果,明确7家单位未通过审查。为规范招商准入流程,主办方依据《铜仁高新区工商业分布式光伏发电项目招商二次比选公告》对意向报名单位开展资格审查。公示期为2026年7月10日至13日,期间通过审查的企业须足额缴纳50万元招商比选保证金至指定财政专户;逾期或未足额缴纳者视为自动放弃比选资格。中标企业保证金自动转为项目保证金,未中标企业保证金将于比选结果公示结束后3个工作日内原路径无息退还。公示期内,相关异议须以加盖公章或签名的书面形式提交至铜仁高新区经济发展组,并附有效联系方式。
