农村分布式光伏安装量增多时,这些问题不得不注意

来源:发布时间:2017-01-09 11:11:59

笔者从此前的村级扶贫调研及一些业内人士反馈中得知,当某一较小区域,譬如一个100户的自然村,分布式户用(5KW/户)光伏装机量超过一定数量时,总会出现并网电压跃变、个别逆变器频繁的并网-脱网-并网等异常现象,并且这一现象并不是个案,依据笔者了解,河北平山、安徽六安等地的村级户用扶贫项目安装较多的村落均有发生。

国网公司中国电力科学研究院新能源研究中心冯凯辉此前表示,分布式光伏穿透功率的增加给现有电网以及分布式光伏的控制带来一系列挑战,穿透功率越大,挑战越大。尤其是在农村等薄弱电网,分布式光伏高密度接入时的电压控制与电能质量问题值得关注。

注:分布式光伏穿透功率是指系统中分布式装机容量占系统总负荷的比例。

冯凯辉就分布式光伏接入引起的电网异常归纳为三点,第一是会造成电网无功电压的异常;第二是会产生谐波谐振;第三是会引起继电保护的异常。

其一、就无功电压异常而言,在线路始端电压保持不变的情况下,配电网接入单个分布式光伏后,沿着馈线方向的线路电压分布随分布式光伏容量的增加可能会有四种情况:

※逐渐降低

※先降低后升高,再降低

※先升高再降低

※一直升高

注:U1代表始端电压;U2代表末端电压。

电力学报《分布式发电对配电网电压的影响》一文中,对分布式电源接入后对电网电压的影响给予详细分析。

仿真分析结果显示,一定容量的分布式发电接入配电网络, 会对馈线上的电压分布产生重大影响。具体影响的大小, 与分布式发电的总容量大小、接入位置及功率因数有关。传统配电网一般呈辐射状, 稳态运行情况下, 电压沿馈线的潮流方向逐渐降低。接入DG(分布式电源)后, 在稳态情况下, 由于馈线上的传输功率减少以及DG输出的无功支持, 使得沿馈线的各负荷节点处的电压有所提高。而电压被抬高多少与接入的DG的位置、总容量的大小及其功率因数有关。

“DG的位置和容量是设计一个分布式系统不可缺少的前提条件。由于分布式电源一般都接入用户侧, 因此要根据客户终端所需的容量和所处环境的地理位置, 综合考虑各种衡量指标, 确定所要采用的发电方式。分布式电源的位置不仅要考虑周边的能源、交通运输、地理环境等因素, 还要考虑其布置是否合理, 使线路损耗尽可能小, 从而改善系统的经济性、可靠性和灵活性。”

“另外, DG在实际运行中, 要进行调压和无功优化。依据实际仿真, 分布式发电并入系统, 使得电压被抬高, 某些节点电压甚至超过上限, 对用户造成影响; 而分布式发电的退出,使得依靠DG 支撑的馈线电压下跌, 带来电能质量问题, 所以DG并入配电网一定要进行调压。”

“含分布式电源的配电网由于分布式电源的总容量有限, 分布式电源接入后, 只能在一定程度上改善配电网的无功不足而且有些分布式电源不但不能提供无功功率反而会消耗无功功率,这样会进一步加剧无功不足; 实际配电网中动态负荷的无功需求量也会随着分布式电源的启停而变化, 所以需要进行一定的无功补偿, 即在分布式发电接入地点安装适当的无功电压支撑设备, 如电容器等, 在分布式发电运行时投运。”

其二、谐波谐振;分布式光伏集群中大量逆变器的引入,使得配电网成为含有多个固有谐振点的复杂高阶网络,光伏出力具有谐波频谱宽、幅值波动大等特征,容易激发引起谐振。

注:在物理学里,有一个概念叫共振:当驱动力的频率和系统的固有频率相等时,系统受迫振动的振幅最大,这种现象叫共振。电路里的谐振其实也是这个意思:当电路中激励的频率等于电路的固有频率时,电路的电磁振荡的振幅也将达到峰值。实际上,共振和谐振表达的是同样一种现象。这种具有相同实质的现象在不同的领域里有不同的叫法而已。


固德威太阳能学院王五雷就多机并联谐振原因给出了分析,首先多机并网逆变器系统中,单个并网逆变器大都采用无隔离变压器的拓扑结构,且一般采用LCL滤波器,后面的L为等效电感。采用LCL滤波器的设计会使逆变器系统频带中存在谐振频率点。

其次、无隔离变压器的拓扑结构客观上又建立了多逆变器间的关联与耦合,其中各自逆变器的LCL滤波回路相互的关联以及线路上分布参数阻抗的影响,使多逆变器的输出回路构成了一个复杂的高阶电网络。这一高阶电网络的存在不仅会导致逆变器输出谐波电流放大,严重时则可能会导致多逆变器并联系统的谐振。

再者、随着并网发电系统穿透率的提升,公共连接点(points of commonconnection,PCC)阻抗的变化会使PCC处的电压对功率波动更加敏感,而PCC处的电压波动又可能导致局部逆变器并网系统的谐振,这一局部逆变器并网系统的谐振又可能进一步导致全局并网系统谐振的发生。

对于谐波的抑制,固德威也提出了自己的解决思路。王五雷表示,现在解决谐振的办法有无源阻尼法、APF等,它们能暂时抑制谐振问题,但是其增加了成本,并且以牺牲系统效率,损失发电量为代价。

同时,考虑到电网阻抗的多变性,所处电网的容量不同,各个系统并网逆变器运行的台数也不尽相同导致并网谐振现象具有一定的随机性。故现有技术一方面可能会影响逆变器滤波性能,另一方面也会增加系统损耗,降低系统效率,且抑制谐振技术往往以牺牲逆变器的输出特性为代价,在正常并网情况下无法保证电网的友好性。因此现有技术无法满足各类型电网的并网要求。

固德威在逆变器软件中增加了智能有源阻尼抑制算法,提供了一种既保证正常情况下的输出特性,又能保证高阻抗等谐振状态下系统的稳定性的谐振抑制方法,得以较好的解决了弱网条件下谐振的问题。该技术也成功应用在金寨等多个扶贫项目中。

其三、继电保护异常;分布式光伏提供的短路电流可以使继电保护失去选择性导致误动,或者失去灵敏性导致拒动 。

冯凯辉表示,“国网电科院此前对很多厂家的逆变器做过一些测试,不同的逆变器提供的感应电流不一样。按目前的分布式光伏电网容量,经调研分析,可以将现有配电网的保护由单项改成双项,继而满足当下分布式光伏的接入,但是随着分布式装机容量的进一步增加,继电保护还是会受到一定的影响。”

同时,冯凯辉选取了两个典型的案例给予了分析和改造方法:

案例1、北京市区分布式光伏规划

算例为北京某110kV变,共16条10kV出线,平均负荷23MW,最大负荷40MW,8个光伏并网点:

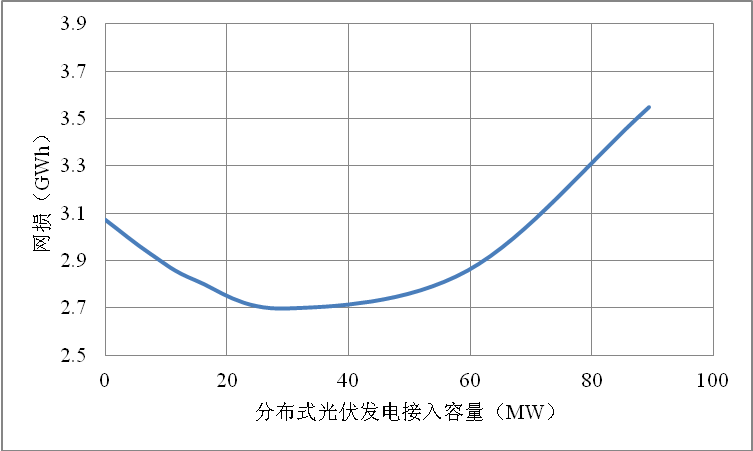

?总网损随光伏装机容量增大呈现先降后升的趋势;

?光伏30MW时总网损最小,比未接光伏时网损减小了12% 。

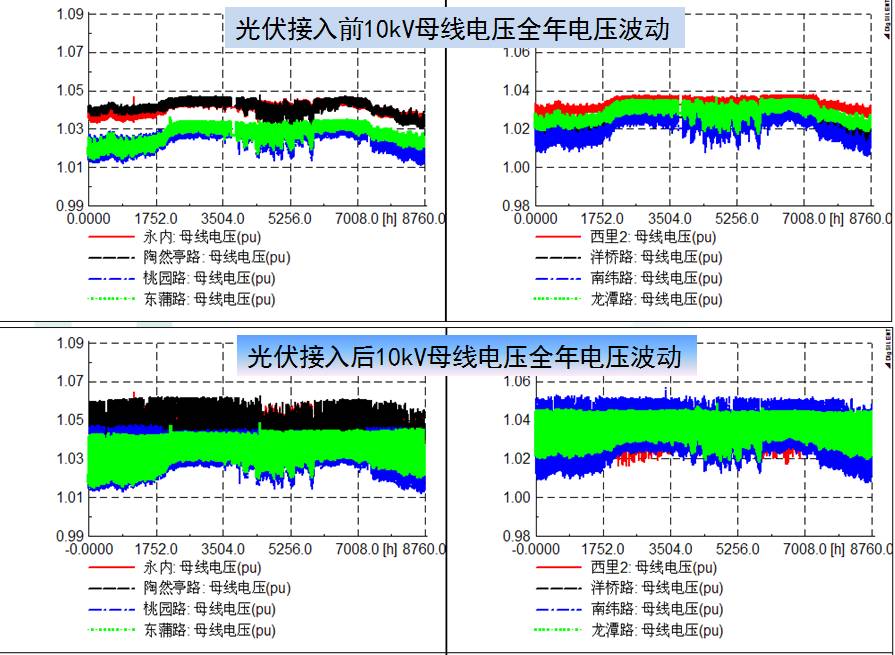

分布式光伏发电的接入增大了母线电压波动幅度,虽未越限,但增加了配电网电压调节难度;需采取措施控制母线电压波动幅度,如利用光伏逆变器的无功-电压调节能力。

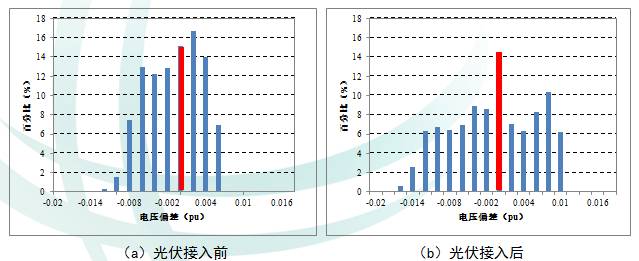

光伏发电接入前后母线电压偏差幅度情况

接入之后增加了电网波动的幅度,没有越线,但是增加了调频的难度。所以采取的改进措施就是利用光伏逆变器自身的无功电压调解能力,来控制电压的波动幅度。为此,电科院还专门研发了能够协调控制多台逆变器的就地协调控制器。

下一页>

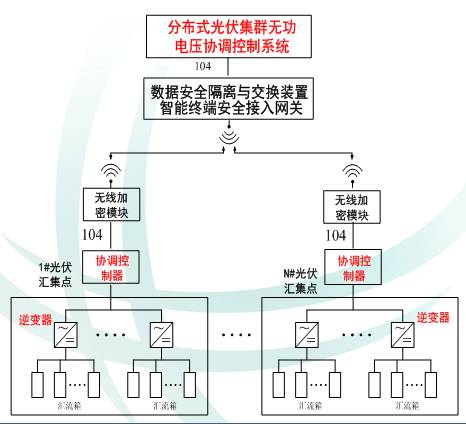

每个光伏汇集点安装就地协调控制器,实现对逆变器的快速无功调节,并进行通讯协议转换;各光伏汇集点信息经加密无线传输,通过安全隔离后进入无功电压协调控制系统,从而实现光伏集群的多点、分层融合组网无功电压优化控制。

案例2、涞水县寺皇甫村光伏扶贫项目

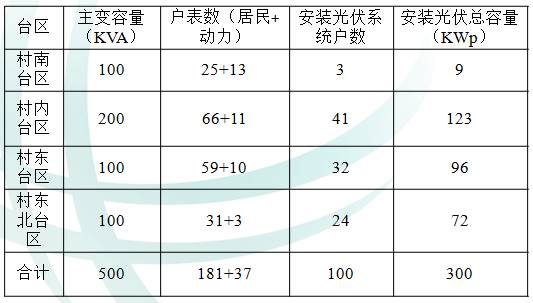

河北省涞水县寺皇甫村目前由周边35kV城东站义安镇10kV线路供电,包含4个10kV台区。规划100户,每户安装3kW光伏,总容量300kW

涞水县寺皇甫村分布式光伏发电

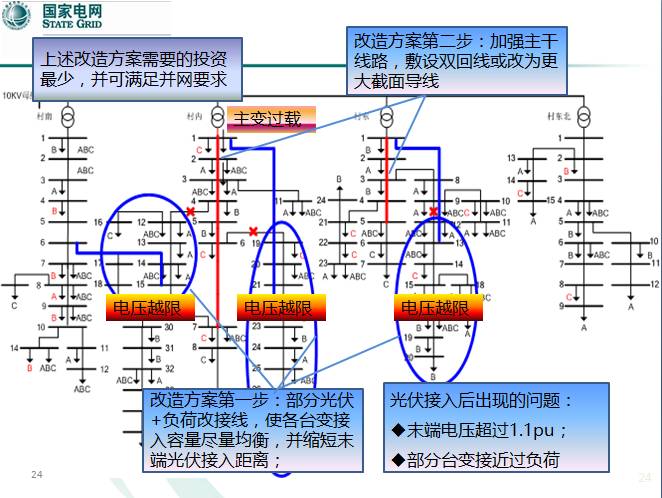

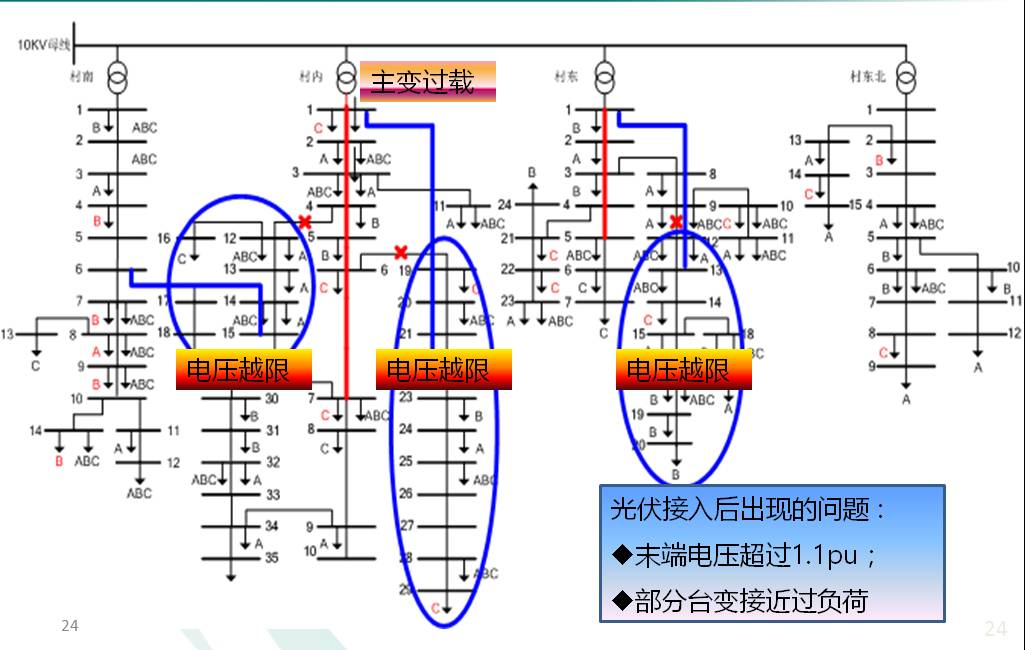

光伏接入后出现的问题:末端电压超过1.1pu;部分台变接近过负荷。

对于上述异常问题的解决,冯凯辉给出了如下的改造方案:

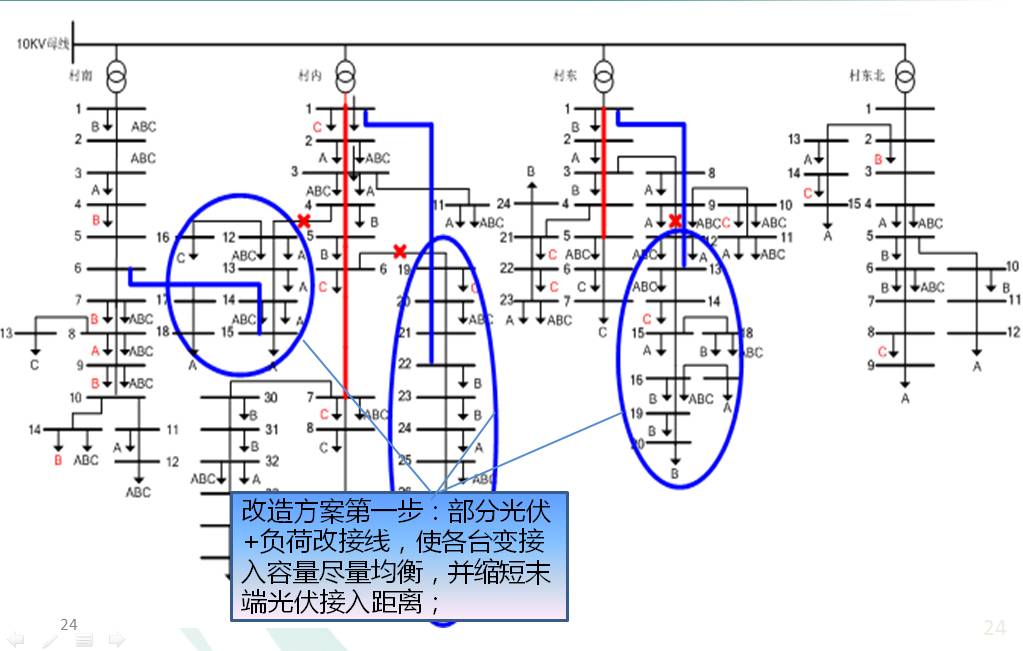

改造方案第一步:部分光伏+负荷改接线,使各台变接入容量尽量均衡,并缩短末端光伏接入距离;

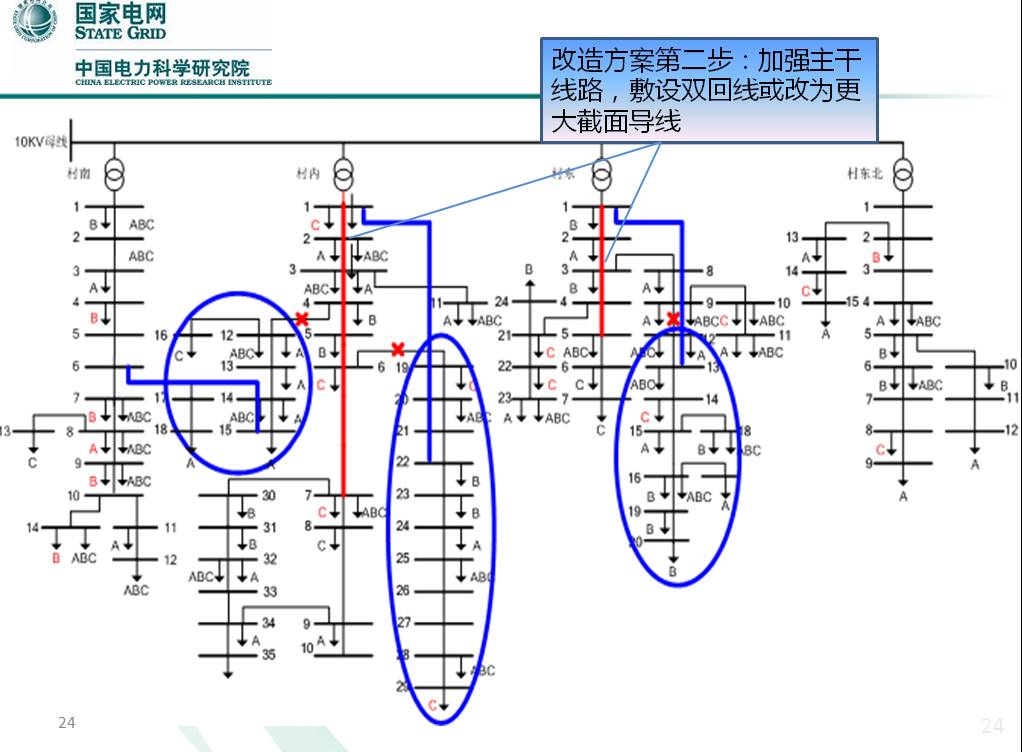

改造方案第二步:加强主干线路,敷设双回线或改为更大截面导线

当然,加装储能无疑是一种减少局部电网异常的有效办法。德国等分布式光伏高渗透率的国家,他们的解决方法是加储能装置,基本实现分布式光伏的就地消纳,尽量减少对电网的扰动。譬如固德威的双向储能逆变器ES系列,即可实现光伏所发的电力在白天优先供负载使用,多余的部分存储在蓄电池中,如果再有多余则卖到电网,晚上优先从蓄电池中放电使用,不足部分从电网购买,太阳能电力可以做到80%以上的自发自用。

从远期而言,固德威也提出了局部区域高比例容纳并消纳分布式光伏电力的解决思路,其推出SMES智慧能源管理系统,以期在局部范围内,结合售电侧改革,更好的调度管理分布式光伏电力。譬如,固德威总经理黄敏此前表示,“可以借助智慧能源管理平台SEMS平台对自有的光伏电站做发电量预测,预测未来三天或一周的发电量和用电量,两相比较,可以知道自己生产的电力是不足还是富余,我们可以在SEMS平台上发出需求指令,就近在社区或工业园区购买或者销售自己生产的太阳能电力”。

然而,在国内目前的政策环境之下,加之储能的高成本,一般而言,加装储能还不具有经济性。从《太阳能发展“十三五”规划》得知,“十三五”期间将大力发展分布式应用,各类示范园区及整村推进的光伏扶贫项目,势必将引起局部区域分布式光伏装机的迅速增加。所以,在设计阶段,提前考虑合理的装机分布和并网点显得格外重要。


索比光伏网 https://news.solarbe.com/201701/09/149422.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
滨海投资投建分布式光伏发电项目利好来源:天津泰达投资控股有限公司 发布时间:2026-08-12 08:57:14

滨海投资(HK2886)与德清启源智控能源服务有限公司合作,分别与德清县新市镇白彪村集体经济组织及德清鑫合汇建设发展有限公司签署协议,共同投建分布式光伏发电项目。项目利用合作方屋面资源,总装机容量达3.51兆瓦,全部发电收益、国家补贴及绿证收入归启源智控所有。作为滨海投资首个对外投资建设的分布式光伏项目,此举标志着其在综合能源服务领域的实质性突破,是公司加速向综合能源供应商转型的重要里程碑。项目不仅有望为公司带来长期稳定现金流,还将积累可复制的分布式光伏开发与运营经验,为其后续规模化拓展综合能源市场奠定基础,助力股东价值的可持续增长。(198字)

100MW!内蒙古户用分布式光伏发电项目招标来源:中国招标投标公共服务平台 发布时间:2026-08-12 08:55:15

内蒙古乌兰察布市启动100MW户用分布式光伏发电项目招标,由中峰岳盛(内蒙古)新能源有限公司作为招标人,项目已获相关部门审批核准。总投资约3.5亿元,建设范围覆盖四子王旗、兴和县、化德县等多个县域。项目采用“农户庭院+分布式”模式,光伏组件直接安装于农户自有院落内,逆变器、并网柜等电气设备依托壁挂或光伏支架就地布置,不额外占用耕地或公共空间。工程地质条件暂按天然地基设计,最终基础方案将在施工图阶段依据实地勘察报告优化确定。该项目旨在推动农村能源结构转型,提升可再生能源就地消纳能力,是内蒙古推进整县屋顶分布式光伏开发的重要实践之一。(198字)

北京市碳普惠方法学鼓励居民分布式光伏发电自消纳模式(征求意见稿)发布来源:北京市生态环境局 发布时间:2026-07-29 09:20:20

北京市生态环境局于2026年7月发布《北京市碳普惠方法学 鼓励居民分布式光伏发电自消纳模式(征求意见稿)》,旨在推动居民分布式光伏“自发自用、就地消纳”。该方法学适用于北京市行政区内装机容量不超过400kW、自发自用比例不低于70%的居民自建光伏项目,并限制重复申领补贴。区别于传统以发电量或上网电量为核算基准的做法,本方法学创新采用“自发自用电量”作为减排量计算依据,通过碳普惠收益激励居民优先消纳绿电,缓解电网调控压力,提升可再生能源本地消纳水平。此举标志着政策导向从单纯鼓励光伏建设转向强化绿色电力实际利用,支撑首都能源绿色低碳转型目标。征求意见截止至2026年8月11日。(199字)

西藏自治区拉萨市分布式光伏发电项目备案指南公布来源:拉萨市发展和改革委员会 发布时间:2026-07-28 10:27:23

拉萨市发改委于7月27日印发《拉萨市分布式光伏发电项目备案指南》,明确自2026年7月27日起施行。指南将分布式光伏项目划分为四类:自然人户用(利用自有住宅、接入电压≤380伏)、非自然人户用(利用居民住宅、接入电压≤10千伏、装机≤6兆瓦)、一般工商业(利用公共机构或工商业建筑、接入电压≤10千伏、装机原则上≤6兆瓦)以及大型工商业(接入用户侧电网或专线供电,接入电压≤35千伏且装机≤20兆瓦,或接入110千伏且装机≤50兆瓦)。该指南统一规范了各类项目的适用范围与技术条件,由拉萨市发改委负责解释。

一地双能!鄂尔多斯盆地东部推进煤层气增储上产,支持企业配套分布式光伏来源:国家能源局 发布时间:2026-07-28 09:39:06

《鄂尔多斯盆地东部区域煤层气增储上产行动方案(2026—2030年)》由国家能源局于2026年7月印发,旨在加快该区域煤层气勘探开发,提升能源供应保障能力。方案明确“十五五”期间发展目标:到2030年,探明地质储量较“十四五”末增加超6000亿立方米,产量达180亿立方米,其中深层煤层气占比超88%。方案围绕资源勘探、产能建设、科技攻关、配套保障四大任务展开:分类推进重点、积极和潜力区块勘探;梯次实施扩产、接续建产与老区稳产;强化成藏机理、节水开发等技术攻关及标准体系建设;并从管输、矿权、用地、用水、用电等方面加强支撑,特别提出支持企业配套建设分布式光伏、“风电+储能”系统,以保障电力供应。

内蒙古康巴什区:2026年分散式风电、分布式光伏发电项目优选来源:鄂尔多斯市康巴什区发展和改革委员会 发布时间:2026-07-22 10:02:14

内蒙古康巴什区于2024年7月21日发布2026年分散式风电与分布式光伏发电项目开发主体优选公告,计划在辖区内建设总装机容量9万千瓦的新能源项目,其中分散式风电4万千瓦、分布式光伏5万千瓦。公告明确项目须严格遵循国家及自治区最新政策要求,实行公开竞争性优选,由康巴什区发改委委托第三方机构组织评审,重点考察企业综合实力、技术方案、前期工作进展及多场景融合能力。申报企业须具备独立法人资格,无严重失信记录,且不得存在已获规模但长期未建的情形。项目实施实行全过程管控:分布式光伏须在批复后3个月内完成备案、12个月内投产;分散式风电须6个月内完成核准、18个月内投产。建设须坚持“就近接入、就地消纳”原则,严控场址、规模及投资主体变更,严禁倒卖项目,并鼓励与乡村振兴、零碳园区等融合发展。(199字)

2.27元/W!江苏泰州5.796MW分布式光伏发电项目EPC中标结果公示来源:光伏盒子 发布时间:2026-07-20 08:53:57

本文介绍了江苏泰州一处分布式光伏发电项目的EPC总承包中标结果。该项目为大唐扬动股份有限公司5.796MW分布式光伏项目,由大唐泰州热电有限责任公司招标,建设地点位于泰州市姜堰区。经公示,湖南省工业设备安装有限公司中标,中标金额为1321.0458万元,折合单价2.27元/瓦。该价格体现了当前分布式光伏EPC市场的成本水平,也反映出项目在规模、地域及实施条件等方面的综合特征。作为典型的工商业屋顶分布式光伏项目,其建成投运后将有助于提升当地清洁能源消纳能力与企业绿电使用比例。(198字)

关于公开征集肇庆市石牌居委会97.92kWp分布式光伏发电项目EPC总承包单位的报名公告来源:广东金叶集团 发布时间:2026-07-16 09:58:30

广东金叶新能源就肇庆石牌居委会97.92kW分布式光伏项目公开征集EPC总承包单位,采用BIPV棚式钢架安装,执行“自发自用、余电上网”,工期60天。单瓦限价3.487元,报价截止7月17日17:30。要求电力施工总包三级及以上资质及承装(修、试)五级及以上许可证,接受联合体投标。

7家不合格!关于铜仁高新区工商业分布式光伏发电项目招商资格审查合格单位的公示来源:铜仁高新区 发布时间:2026-07-14 09:10:24

本文公示了铜仁高新区工商业分布式光伏发电项目招商资格审查结果,明确7家单位未通过审查。为规范招商准入流程,主办方依据《铜仁高新区工商业分布式光伏发电项目招商二次比选公告》对意向报名单位开展资格审查。公示期为2026年7月10日至13日,期间通过审查的企业须足额缴纳50万元招商比选保证金至指定财政专户;逾期或未足额缴纳者视为自动放弃比选资格。中标企业保证金自动转为项目保证金,未中标企业保证金将于比选结果公示结束后3个工作日内原路径无息退还。公示期内,相关异议须以加盖公章或签名的书面形式提交至铜仁高新区经济发展组,并附有效联系方式。

3.52元/W!湖北孝感38.87MW分布式光伏发电项目EPC中标候选人公示来源:光伏盒子 发布时间:2026-07-13 08:37:40

本文介绍了湖北孝感孝南区“产教农储38.87MW胡定分布式光伏发电项目”EPC总承包中标候选人公示情况。该项目由孝感兴港新能源有限公司招标,选址于湖北省孝感市孝南区,规划建设容量为38.87兆瓦。公示显示三家候选单位及其投标报价与折算单价:第一候选人为河南省启源电力勘测设计有限公司(报价1.358亿元,3.49元/瓦),第二为陕西中圆建设工程有限公司(1.362亿元,3.50元/瓦),第三为孝感市澴川建筑有限责任公司与湖北星辰能源技术有限公司联合体(1.369亿元,3.52元/瓦)。公示内容涵盖中标排序、主体名称、金额及单位造价等核心信息。

宁夏彭阳县2025年农村公共机构分布式光伏电站收购价格公示来源:彭阳县人民政府 发布时间:2026-07-09 09:49:46

彭阳县人民政府于2026年7月8日公示了该县2025年农村公共机构分布式光伏电站的收购价格方案。本次收购覆盖全县共7731.74千瓦装机容量的分布式光伏项目,审定总收购金额约为2072.33万元。收购工作依据《彭阳县2025年农村公共机构分布式光伏电站公开收购工作方案》(彭政办发〔2026〕12号)开展,并经县光伏电站收购工作领导小组会议审议通过。公示期为2026年7月8日至10日,期间公众可通过电话、邮件或书面形式提出异议,相关联系方式已一并公布。附件《收购汇总表》列明了具体项目及对应价格明细。
