光伏支架及组件安装作业指导

来源:亚坦能源发布时间:2016-12-14 09:52:23
 冬季雾霾四起,环境问题又被大众所重视。分布式光伏凭借节能减排的特性,深受老百姓的欢迎。但由于分布式光伏市场存在一些不正规企业的安装,导致光伏发电量大打折扣。所以专业的施工操作能将光伏的效果最大化!

今天亚坦新能大讲堂,由陈院长和大家分享光伏支架及组件安装作业指导。


01安装准备工作

好的开始是成功的一半。前期完整的安装准备工作能为接下来的施工安装产生便利,那前期安装准备工作具体需要哪些呢?

1、对安装人员进行安装技术交底

2、在每个屋顶相应位置搭设卸料平台及人员走道,在屋面铺设散料通道,避免对屋面造成损坏。对屋面排水系统进行清理,避免雨季水流不畅,造成不必要的损失。


3、施工前对屋面进行核实,如遇到和设计不符合,根据设计及设计交底进行相应调整。按照设计图纸中标识的基线位置测量放线,并控制每个方阵的直角方向。


4、核算设计图纸,计算出各区域的支架导轨、配件及组件的使用量,按照区域数量及施工流程分批上料。

5、支架外观及保护层应完好无损,去除支架构件上的泥沙,灰尘及污渍,保持支架构件的干燥、整洁。

6、查验支架构件有无明显弯曲变形,禁止使用不满足安装要求的构件。

7、支架及组件按照各区域用量运至屋顶后,及时安排人员分散到位。

02支架及组件安装

准备就绪后,就开始到了重头戏,支架及组件的安装。

1、支架的安装

①按照斜梁→斜撑→檩条→拉杆顺序安装,檩条的安装应按照中间段→两端段→檩条连接件顺序安装,檩条安装完成后,检查每根檩条的水平度,每跨檩条的弯曲度不得大于1mm。

②完成一组支架安装后,进行支架位置的精确校核。支架的校核方法为,先精确校核支架的立柱,作为基准架,然后再以基准架为准校核,校核过程中检查螺栓的紧固情况,有必要的话进行二次紧固,以保证支架的整体稳固度。

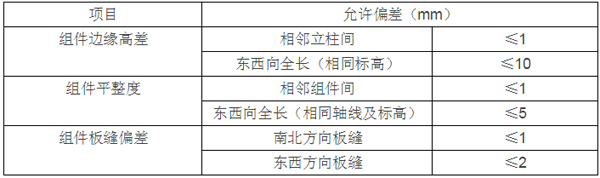

③支架安装的垂直度和角度应符合下列规定



2、组件安装

①组件开箱后查验:

a.开箱后先从侧面查看组件有无破损。如果有破损及时告知项目部材料员,交由材员处理。

b.组件搬运时,必须检查每块组件正背面玻璃有无崩边、破角、裂纹;检查接线盒有无脱胶、松动、脱落;检查光伏线缆及公母头有无挤压变形或破损。如果出现以上现象应先将组件妥善放置一旁,放置时要避免对组件造成二次损坏,严禁将有损坏的组件搬运至施工现场。发现以上问题的同时,应及时告知项目部材料量员,交由材料员处理。


②光伏组件安装

a.太阳能电池板安装

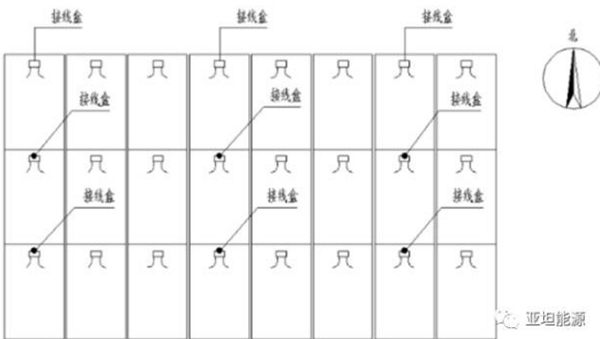

电池板在运输过程中,应轻搬轻放,不得有强烈冲击和振动,不得重压;电池板的安装应自下而上,逐块安装,安装过程中必须轻拿轻放以免破坏表面的保护玻璃;电池板安装必须做到横平竖直,同方阵内电池板间距保持一致;注意电池板的接线盒的方向。

b.电池板固定

采用压块将电池板固定在导轨上,为了保证压块及组件的可调余量,不得将连接螺栓紧固。

c.电池板接线

根据设计图纸确定电池板的接线方式;电池板连线均应符合设计图纸的要求;接线采用由电池板生产厂家配供插接接头,接线时应注意勿将正负极接反,保证接线正确;每串电池板连接完毕后,应检查电池板串开路电压是否正确,连接无误后断开一块电池板的接线,保证后续工序的安全操作。


d.安装粗调。

应对每行组件的边线位置进行放线,放线绳要与檩条中心线平行。安装过程中必须轻拿轻放以免破坏玻璃表面,施工人员安装组件过程中不应在组件上踩踏,组件安装和移动的过程中,不应拉扯到导线。组件的安装应自下而上,逐块安装,并与紧固压块螺栓。组件安装完成时,必须依据放线绳,做到横平竖直,安装时应注意组件接线盒同一在组价上端。


e.组件安装面的精确调平。

调节每行两块组件的平整度,使其上表面在同一平面上,并校核每行组件底边平行度。紧固所有螺栓。

03导轨的接地

项目中导轨接地是确保项目安全重要的环节。

组件、导轨与夹具之间应可靠连接。每个组件方阵的导轨必须用扁钢进行接地连接,螺栓紧固,并与厂内接地系统连接。

亚坦从勘测、设计到施工以及后期运维的每一个环节

都本着为每一个客户负责的态度在努力着。

FR:亚坦能源

索比光伏网 https://news.solarbe.com/201612/14/105858.html

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
清源科技分布式光伏支架解决方案助力京东物流园绿色转型来源:清源科技Clenergy 发布时间:2025-08-18 15:21:44

作为行业领军企业,清源科技分布式光伏支架解决方案及产品广泛应用于企业厂房、产业园区及公共建筑等屋顶场景,助力打造示范项目,积极推动各领域绿色低碳转型。未来,清源科技将继续加大研发投入,推动分布式光伏支架解决方案及产品的创新与应用,为更多行业提供绿色能源解决方案,共同构建低碳环保的可持续未来。

需求大变!中能建、国能、华能、三峡、国电投、中电建、华电、华润,八大电力央企上半年支架招标背后来源:索比光伏网 发布时间:2025-07-15 17:02:23

自136号文落地以来,新能源全面进入电力市场化交易,给光伏行业发展带来了深刻的影响。电力央企对光伏电站的投资测算调整作为当下新能源投资的主力军,国能、三峡、华能、大唐、国家电投等头部电力央企,针对新能源

中来的底线:质量,没有妥协项来源:索比光伏网 发布时间:2025-07-14 17:34:59

“低价换市场”,正将光伏行业拖入深渊。冰冷的第三方检测数据揭示残酷现实:某央企电站中,低价组件的实际衰减率远超技术协议标准,组件质量隐患丛生。价格战阴影下,性能失守正在透支行业的未来信用。7月3日,工信

戈壁好“光”景 | 清源科技高效交付新疆天山北麓562MW地面光伏项目来源:清源科技Clenergy 发布时间:2025-07-11 16:46:11

清源科技于2025年初成功中标新疆天山北麓562MW地面光伏支架项目,当前交付工作正有序且高效地开展。

重在落实!《云南省推动绿电直连建设实施方案》发布来源:理想能源网 发布时间:2025-07-10 14:40:01

关于印发《云南省推动绿电直连建设实施方案》的通知

国能投、中核、中广核等多家央企启动光伏电站灾后修复紧急采购来源:光伏們 发布时间:2025-07-10 11:30:48

7月8日,国家能源集团海南公司乐东公司发布崇高岭光伏电站“蝴蝶”台风灾后修复项目紧急采购采购。

北京:光伏项目可获最高30%初投资补贴,7月17日前申报!来源:智汇光伏 发布时间:2025-07-10 10:47:43

近日,北京市发改委发布《关于公开征集市政府固定资产投资支持新能源供热、光伏发电项目的通知》,文件提出:给予新能源供热、光伏发电项目资金支持。

深度 | 政策机遇与实践挑战并存 绿电直连探路前行来源:电联新媒 发布时间:2025-07-10 09:36:09

近日,国家发改委、国家能源局联合出台《关于有序推动绿电直连发展有关事项的通知》(发改能源〔2025〕650号,以下简称“650号文”)。650号文试图在电网的“主干道”供电之外,给与市场主体一个新的绿电采购选项:以用户为中心,开辟一条点对点的“专属通道”,允许新能源电站通过专用线路,直接供给特定的用电企业,使企业能够拥有一套“量身定制”的绿电供应方案。

20250708 广东汕头:利用农村道路建设光伏廊道无需办理建设用地审批来源:佛山新能源 发布时间:2025-07-09 17:23:58

7月2日,广东省汕头市自然资源局发布《关于激活土地要素助力“百千万工程”的通知》,要求市、县级国土空间总体规划优先保障重点产业,通过镇级国土空间总体规划、村庄规划调整村庄建设边界、公共服务和公用设施布局,优先保障农村一二三产业融合发展、乡村振兴、基础设施、科教文体卫以及具有特定选址要求的产业项目,开展规划评估优化调整用地布局。

大湾区首个钙钛矿光储充一体化示范项目并网运行!极电光能助力绿色能源转型来源:极电光能 发布时间:2025-07-08 15:54:01

近日,大湾区首个钙钛矿光储充一体化示范项目——“御电超充”站,在深圳坪山成功并网并正式投入运营,其中极电光能和深圳现象光伏科技有限公司联合负责钙钛矿组件及立面光伏部分,推动新型光伏技术的示范应用落地。

贵州六盘水钟山区:规范分布式光伏开发来源:贵州六盘水钟山区能源局 发布时间:2025-07-08 11:33:46

贵州六盘水钟山区能源局发布《关于自然人、非自然人分布式光伏发电项目开发建设有关工作的提示》,通知称为有序推进自然人、非自然人户用分布式光伏开发建设,维护项目施工、安装、屋顶租赁等环节涉及人员合法权益,就开发建设有关工作的做出提示。
